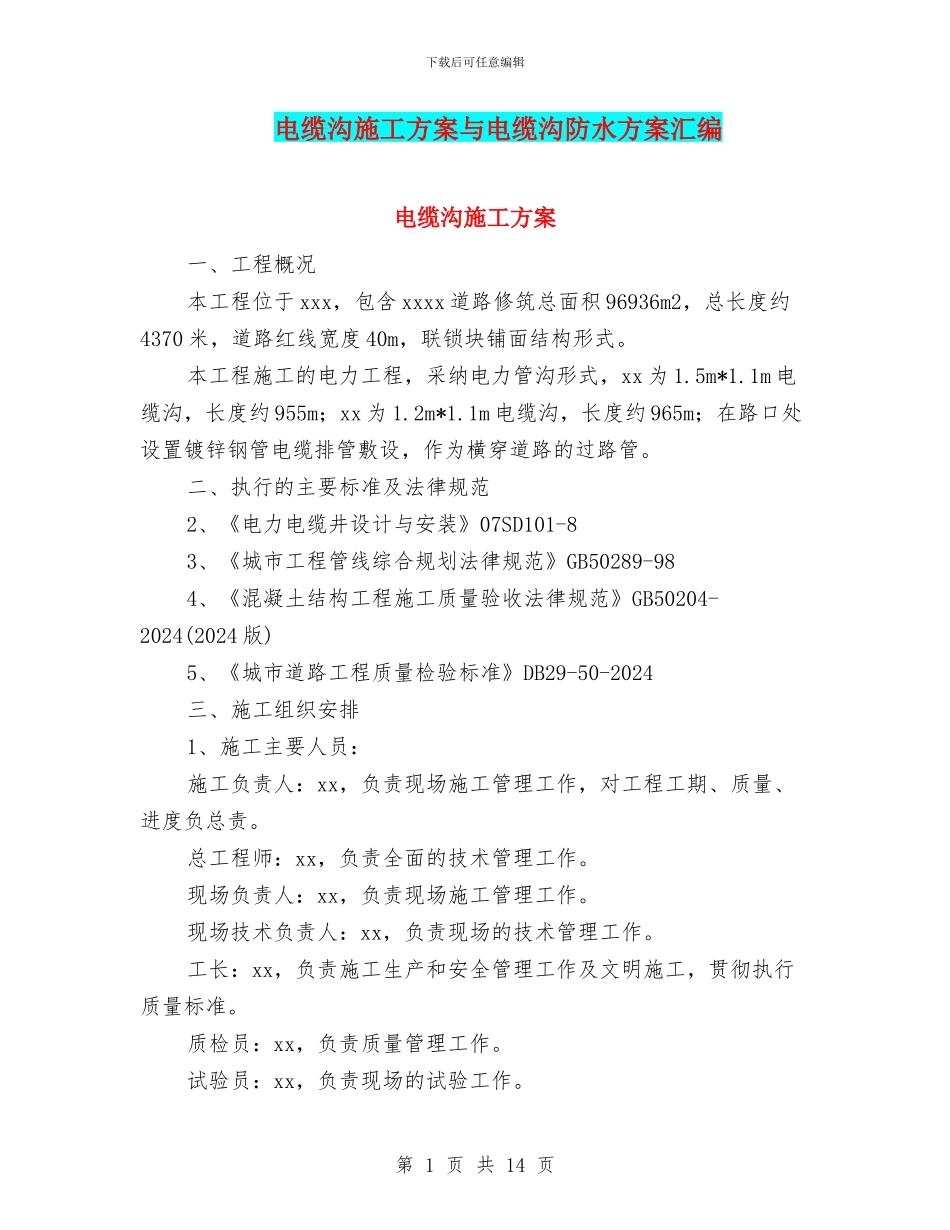

下载后可任意编辑电缆沟施工方案与电缆沟防水方案汇编电缆沟施工方案一、工程概况本工程位于 xxx,包含 xxxx 道路修筑总面积 96936m2,总长度约4370 米,道路红线宽度 40m,联锁块铺面结构形式。本工程施工的电力工程,采纳电力管沟形式,xx 为 1.5m*1.1m 电缆沟,长度约 955m;xx 为 1.2m*1.1m 电缆沟,长度约 965m;在路口处设置镀锌钢管电缆排管敷设,作为横穿道路的过路管。二、执行的主要标准及法律规范2、《电力电缆井设计与安装》07SD101-83、《城市工程管线综合规划法律规范》GB50289-984、《混凝土结构工程施工质量验收法律规范》GB50204-2024(2024 版)5、《城市道路工程质量检验标准》DB29-50-2024三、施工组织安排1、施工主要人员:施工负责人:xx,负责现场施工管理工作,对工程工期、质量、进度负总责。总工程师:xx,负责全面的技术管理工作。现场负责人:xx,负责现场施工管理工作。现场技术负责人:xx,负责现场的技术管理工作。工长:xx,负责施工生产和安全管理工作及文明施工,贯彻执行质量标准。质检员:xx,负责质量管理工作。试验员:xx,负责现场的试验工作。第 1 页 共 14 页下载后可任意编辑材料员:xx,负责材料进场、验收、使用、保管。测量员:xx,负责施工放线工作。资料员:xx,负责技术资料的收集、整理工作。2、施工准备1)、组织现场管理人员熟悉设计图纸、施工工艺及施工技术法律规范做好技术和安全交底工作。2)、做好原材料检查验收和复试工作,保证施工材料全部合格。3)、准备充足的施工材料供应,4)、挖掘机、振捣棒等设备已进入施工现场,并调试完毕。5)、沿线平面控制点、水准控制点已报验完成。3、投入的施工设备挖掘机:2 台压路机:2 台四、主要技术指标1、材料:1)、混凝土:垫层采纳 C15 混凝土;电缆沟采纳 C25 混凝土,防腐等级为 F250;盖板采纳 C30 混凝土;过路排管包封采纳 C20 混凝土。2)、钢筋:钢筋采纳 HPB-235 级钢,型号为 φ8、φ10、φ12.2、其他各项指标1)、钢筋绑扎技术指标允许偏差(mm) 受力钢筋间距 +5,-10 箍筋及构造筋间距 ±10 骨架 长度 +5,-10 宽度 高度 网片 长度 ±10 宽度 第 2 页 共 14 页下载后可任意编辑网格尺寸 两对角线之差 10 保护层厚度 板、墙 ±3 2)、模板施工技术指标允许偏差(mm) 相邻两板表面高差 2 表面平整度 3 垂直度 底板 0.1%H 且≯6 侧墙 模内尺寸 基础 ±10 ...
