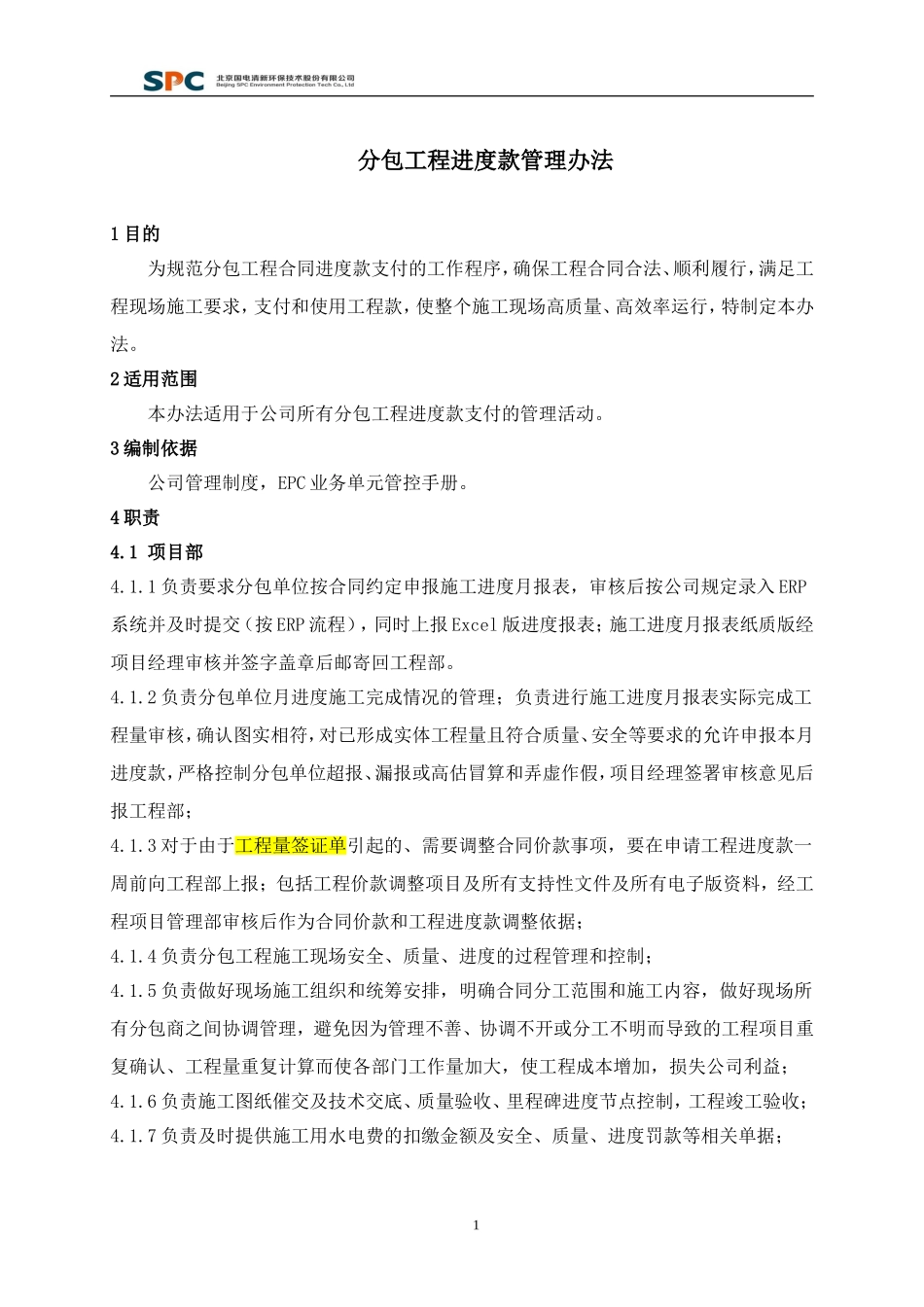

分包工程进度款管理办法1目的为规范分包工程合同进度款支付的工作程序,确保工程合同合法、顺利履行,满足工程现场施工要求,支付和使用工程款,使整个施工现场高质量、高效率运行,特制定本办法
2适用范围本办法适用于公司所有分包工程进度款支付的管理活动
3编制依据公司管理制度,EPC业务单元管控手册

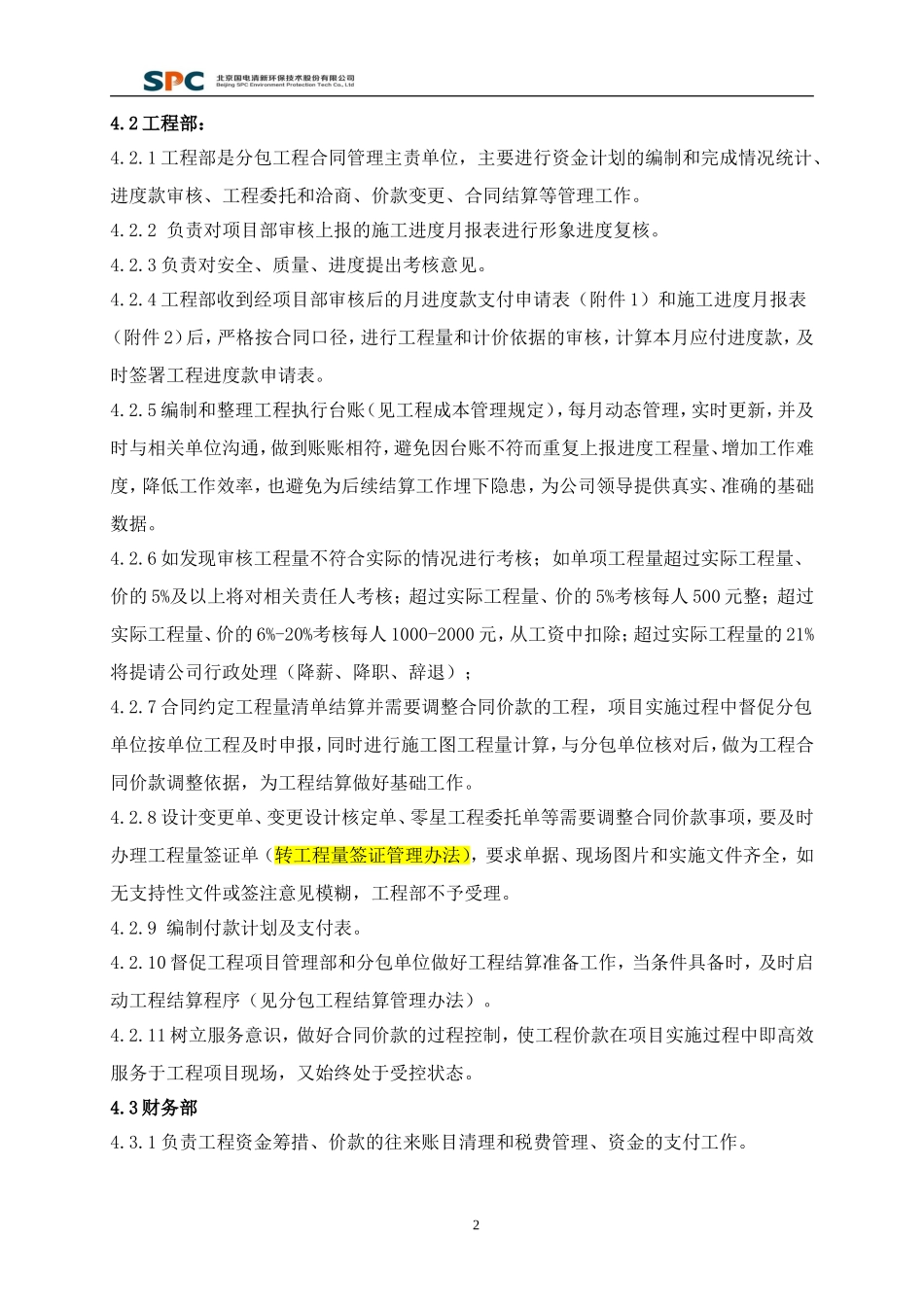

1负责要求分包单位按合同约定申报施工进度月报表,审核后按公司规定录入ERP系统并及时提交(按ERP流程),同时上报Excel版进度报表;施工进度月报表纸质版经项目经理审核并签字盖章后邮寄回工程部
2负责分包单位月进度施工完成情况的管理;负责进行施工进度月报表实际完成工程量审核,确认图实相符,对已形成实体工程量且符合质量、安全等要求的允许申报本月进度款,严格控制分包单位超报、漏报或高估冒算和弄虚作假,项目经理签署审核意见后报工程部;4
3对于由于工程量签证单引起的、需要调整合同价款事项,要在申请工程进度款一周前向工程部上报;包括工程价款调整项目及所有支持性文件及所有电子版资料,经工程项目管理部审核后作为合同价款和工程进度款调整依据;4
4负责分包工程施工现场安全、质量、进度的过程管理和控制;4
5负责做好现场施工组织和统筹安排,明确合同分工范围和施工内容,做好现场所有分包商之间协调管理,避免因为管理不善、协调不开或分工不明而导致的工程项目重复确认、工程量重复计算而使各部门工作量加大,使工程成本增加,损失公司利益;4
6负责施工图纸催交及技术交底、质量验收、里程碑进度节点控制,工程竣工验收;4

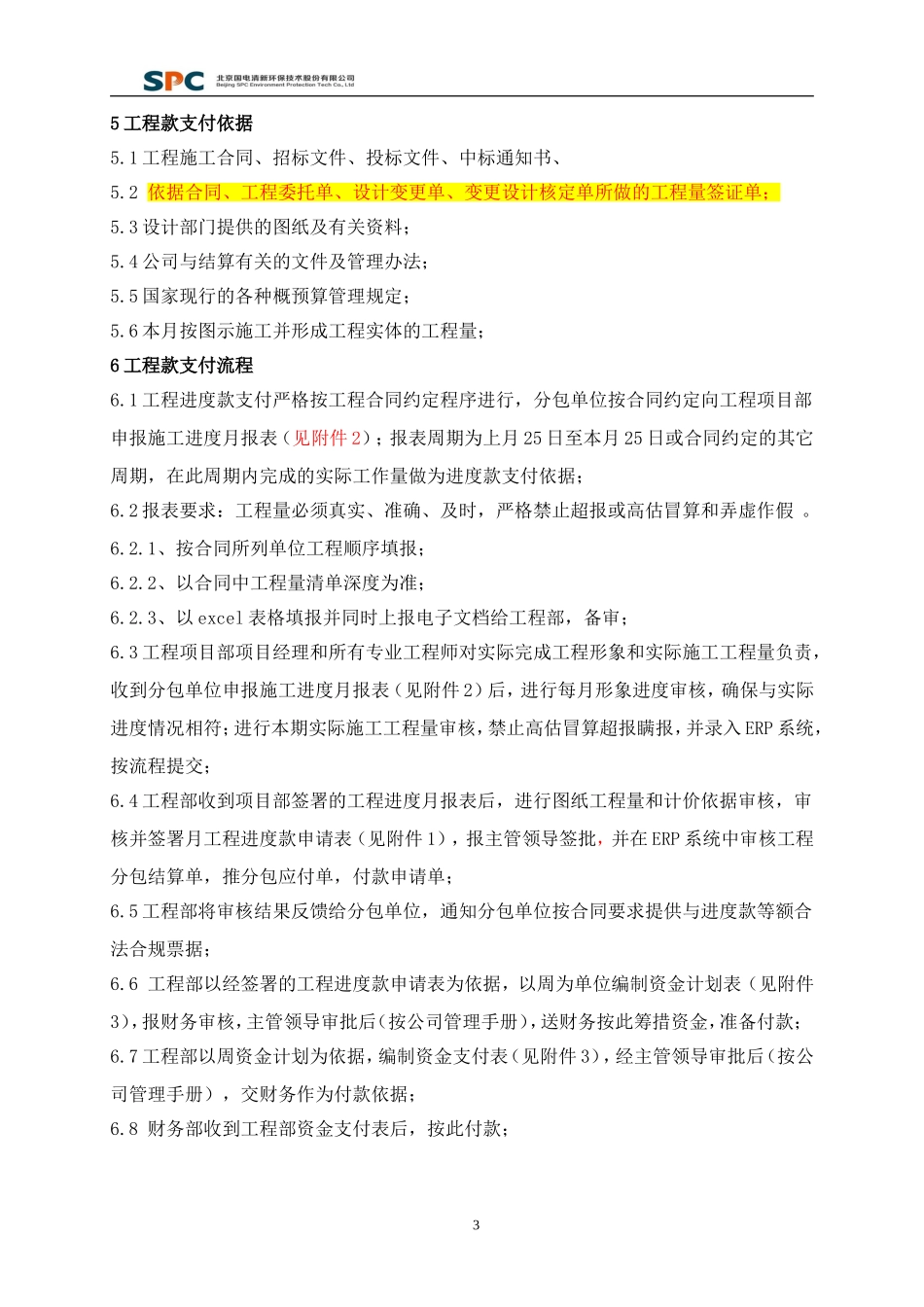

7负责及时提供施工用水电费的扣缴金额及安全、质量、进度罚款等相关单据;14
2工程部:4
1工程部是分包工程合同管理主责单位,主要进行资金计划的编制和完成情况统计、进度款审核、工程委托和洽商、价款变更、合同结算等管理工作
2负责对项目部
