分部工程验收申请报告(豫水一局SG15标[2016]001号)合同名称:衡水市南水北调配套工程水厂以上输水管道工程第三设计单元土建施工十五标段合同编号:HBNSBDPT-SCYS/SG-DY3-SG-2014-15致:北京燕波工程管理有限公司衡水市南水北调第三单元监理四标项目部下列分部工程已于2016年01月03日完工,本分部无质量缺陷,验收文件也已准备就绪,现申请验收
验收阶段验收工程名称、编码申请验收时间分部工程进水池及泵房下部结构(▽24
5以下)混凝土工程2016年12月02日一、申请验收的分部工程1、进水池及泵房下部结构(▽24
5以下)混凝土工程,编码:HD3/S15B/F1二、分部工程完成情况、单元工程质量检查及评定情况1、进水池及泵房下部结构(▽24
5以下)混凝土工程分部工程完成情况本分部工程于2014年12月6日,至2016年01月03日完工,按照设计要求的土方开挖、进水池及泵房下部结构(▽24
5m以下)混凝土工程、管道安装,金属结构安装、土方回填等工程项目已完工
完成工程量分别为:土方开挖4500m³,土方回填2800m³,混凝土浇筑1017
8m³,钢筋制安119
586t,DN1000钢管安装完成13m,离心泵安装完成4台,DN1000电动双偏心半球阀完成1只,DN1000手动双偏心蝶阀完成1只,手动偏心半球阀DN400完成4只,电动偏心半球阀DN350完成4只,多功能水泵控制阀完成4只,电动单梁悬挂起重机完成1台
2、单元工程质量检查及评定情况(1)本分部工程中的单元工程质量检查及评定,均已按照GB50268-2008《给排水管道工程施工及验收规范》,SL223-2008《水利水电建设工程验收规程》和SL176-2007《水利水电工程施工质量检验与评定规程》的标准要求,在自我检验评定的基础上,均已通过监理工程师的复核检验评定

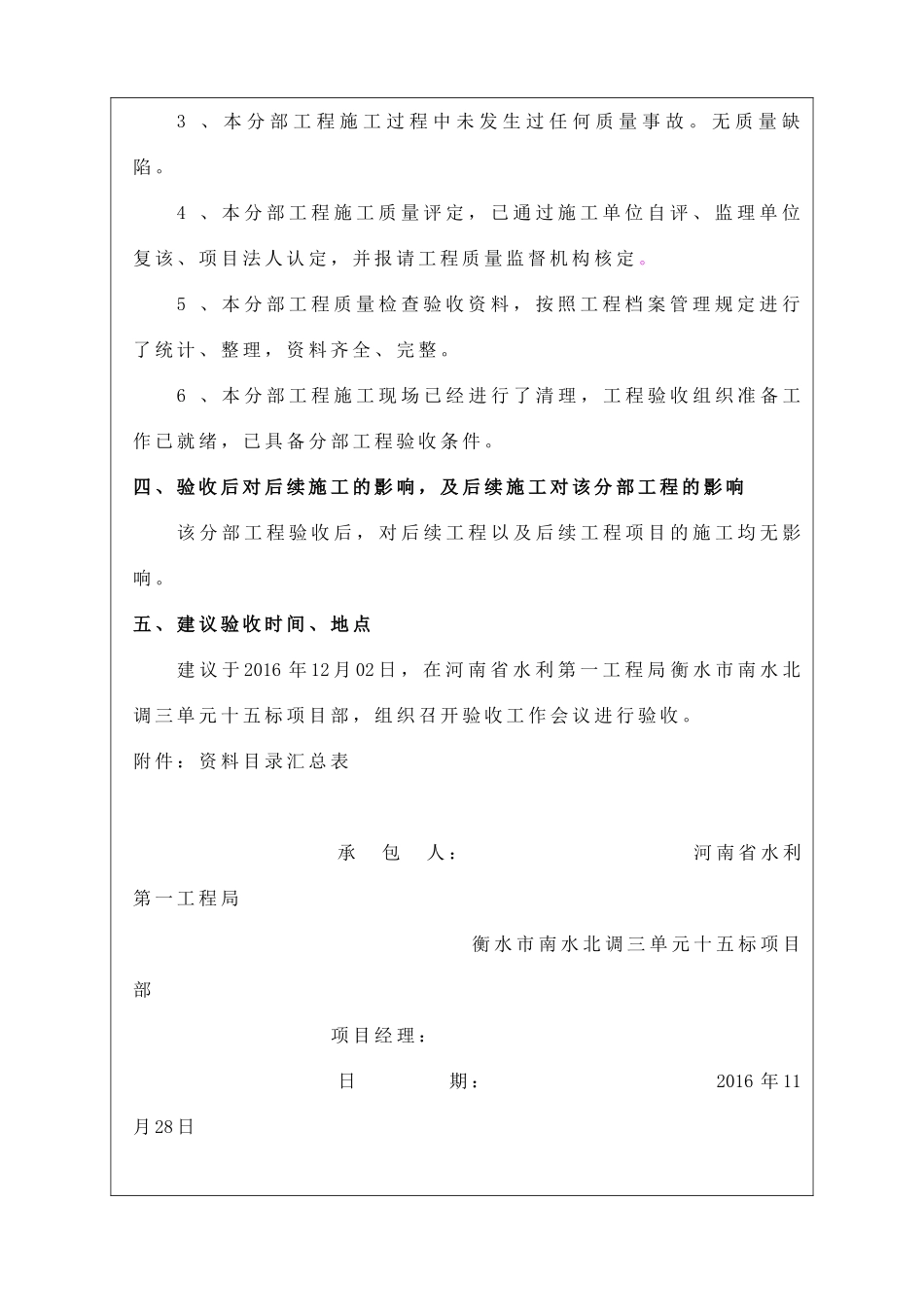

(2)本分部工程共
