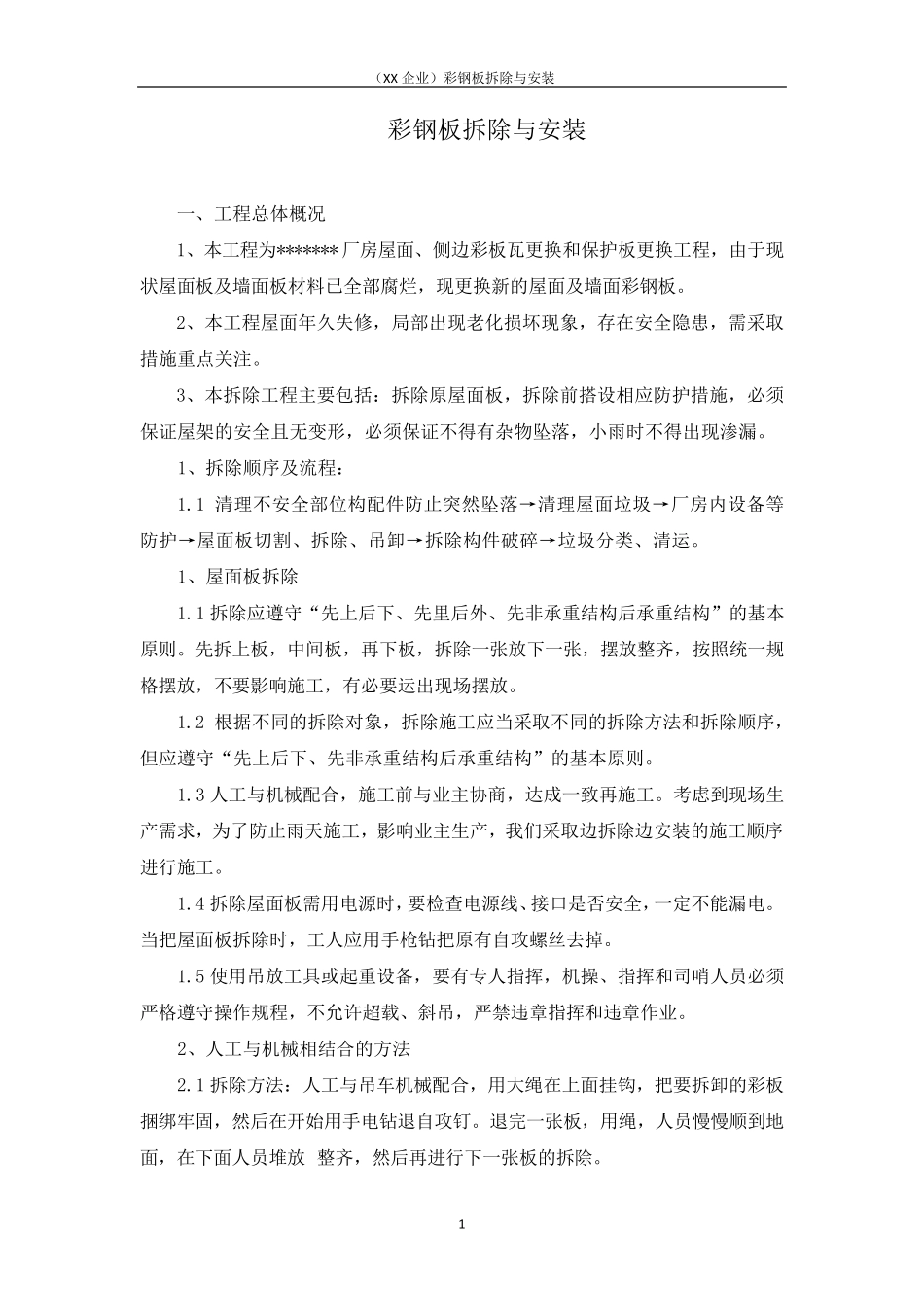

( XX 企 业 ) 彩 钢 板 拆 除 与 安 装 1 彩 钢 板 拆 除 与 安 装 一 、 工 程 总 体 概 况 1、 本 工 程 为 ******* 厂 房 屋 面 、 侧 边 彩 板 瓦 更 换 和 保 护 板 更 换 工 程 , 由 于 现状 屋 面 板 及 墙 面 板 材 料 已 全 部 腐 烂 , 现 更 换 新 的 屋 面 及 墙 面 彩 钢 板
2、 本 工 程 屋 面 年 久 失 修 , 局 部 出 现 老 化 损 坏 现 象 , 存 在 安 全 隐 患 , 需 采 取措 施 重 点 关 注
3、 本 拆 除 工 程 主 要 包 括 : 拆 除 原 屋 面 板 , 拆 除 前 搭 设 相 应 防 护 措 施 , 必 须保 证 屋 架 的 安 全 且 无 变 形 , 必 须 保 证 不 得 有 杂 物 坠 落 , 小 雨 时 不 得 出 现 渗 漏
1、 拆 除 顺 序 及 流 程 : 1
1 清 理 不 安 全 部 位 构 配 件 防 止 突 然 坠 落 → 清 理 屋 面 垃 圾 → 厂 房 内 设 备 等防 护 → 屋 面 板 切 割 、 拆 除 、 吊 卸→ 拆 除 构 件 破碎→ 垃 圾 分类、 清 运
1、 屋 面 板 拆 除 1
1 拆 除 应 遵守“先上后下、 先里后外、 先非承重 结构 后承重 结构 ”的 基本原 则
先拆 上板 , 中间板 , 再下板 , 拆 除 一 张放下一 张, 摆放整齐, 按照统一 规格 摆放, 不 要 影 响 施 工 , 有 必 要 运出 现 场 摆放
2 根 据 不 同 的 拆 除 对 象 , 拆 除 施 工 应 当 采 取 不 同 的 拆 除 方 法 和 拆 除 顺 序 ,但 应 遵守“先上后下、 先非承重 结构 后承重 结构 ”的 基本 原 则
3 人 工 与 机 械 配 合
