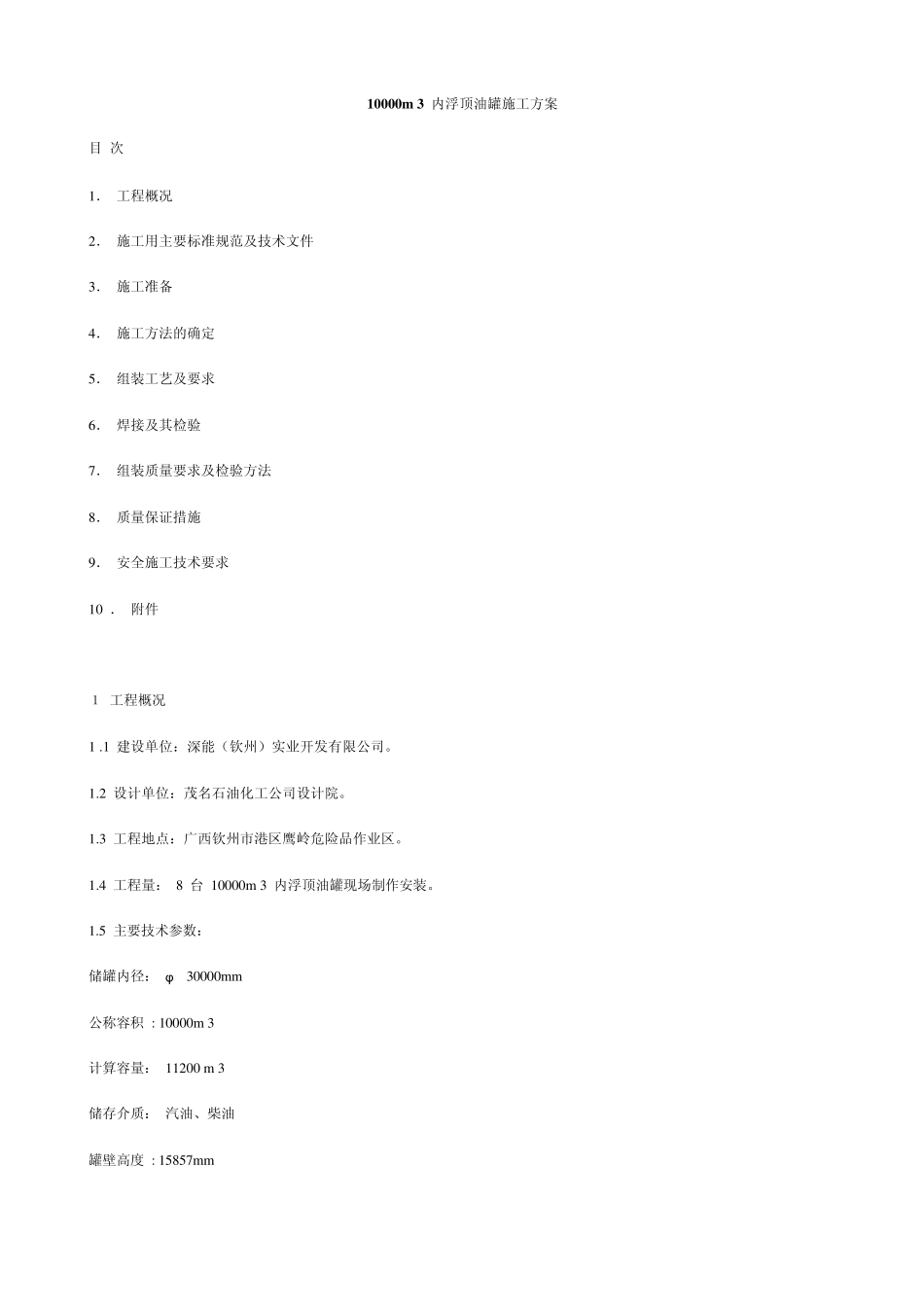

10000m 3 内浮顶油罐施工方案 目 次 1. 工程概况 2. 施工用主要标准规范及技术文件 3. 施工准备 4. 施工方法的确定 5. 组装工艺及要求 6. 焊接及其检验 7. 组装质量要求及检验方法 8. 质量保证措施 9. 安全施工技术要求 10 . 附件 1 工程概况 1
1 建设单位:深能(钦州)实业开发有限公司
2 设计单位:茂名石油化工公司设计院
3 工程地点:广西钦州市港区鹰岭危险品作业区
4 工程量: 8 台 10000m 3 内浮顶油罐现场制作安装

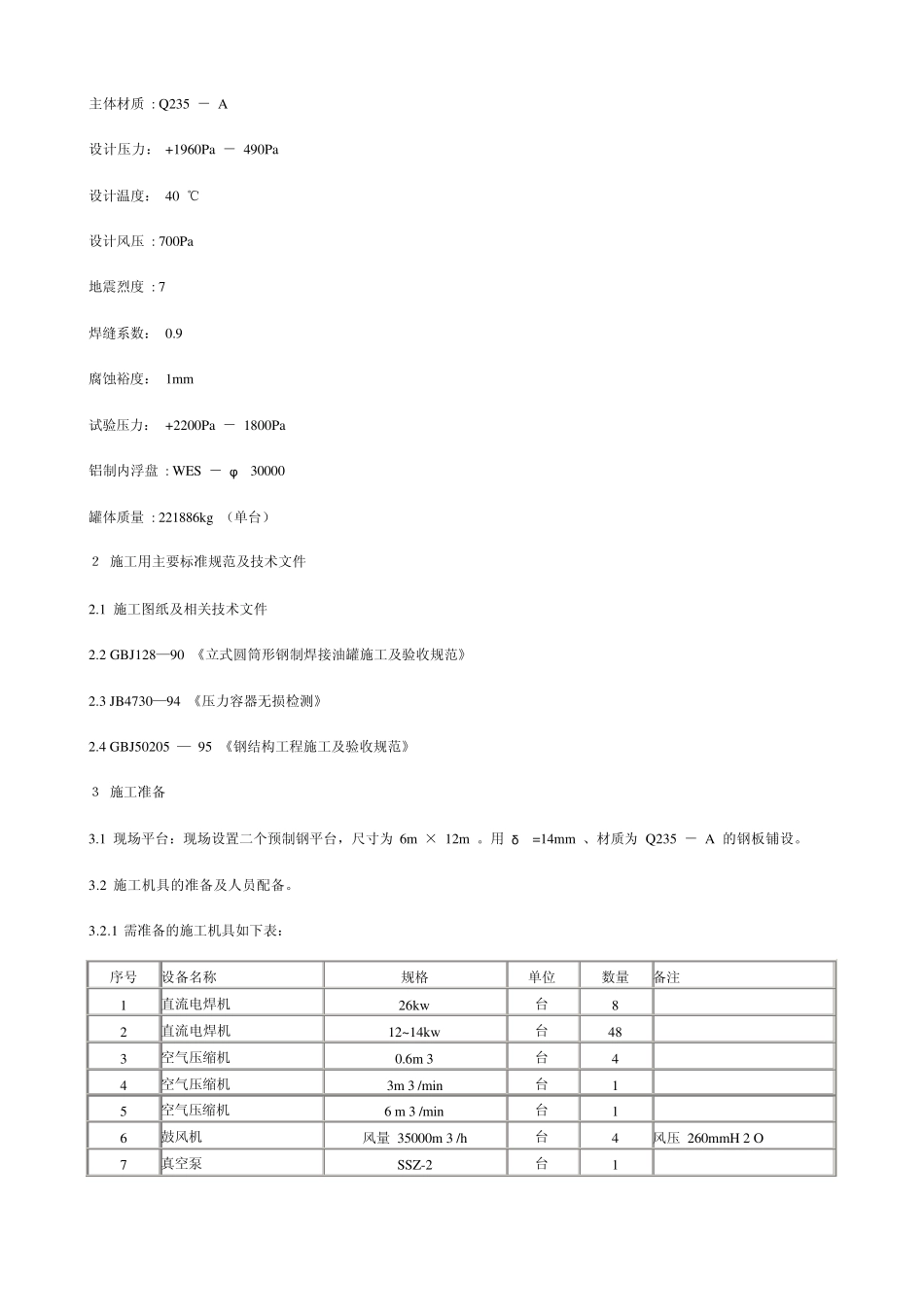

5 主要技术参数: 储罐内径: φ 30000m m 公称容积 : 10000m 3 计算容量: 11200 m 3 储存介质: 汽油、柴油 罐壁高度 : 15857m m 主体材质 : Q235 - A 设计压力: +1960Pa - 490Pa 设计温度: 40 ℃ 设计风压 : 700Pa 地震烈度 : 7 焊缝系数: 0
9 腐蚀裕度: 1mm 试验压力: +2200Pa - 1800Pa 铝制内浮盘 : WES - φ 30000 罐体质量 : 221886kg (单台) 2 施工用主要标准规范及技术文件 2
1 施工图纸及相关技术文件 2
2 GBJ128—90 《立式圆筒形钢制焊接油罐施工及验收规范》 2
3 JB4730—94 《压力容器无损检测》 2
4 GBJ50205 — 95 《钢结构工程施工及验收规范》 3 施工准备 3
1 现场平台:现场设置二个预制钢平台,尺寸为 6m × 12m
用 δ =14mm 、材质为 Q235 - A 的钢板铺设
2 施工机具的准备及人员配备

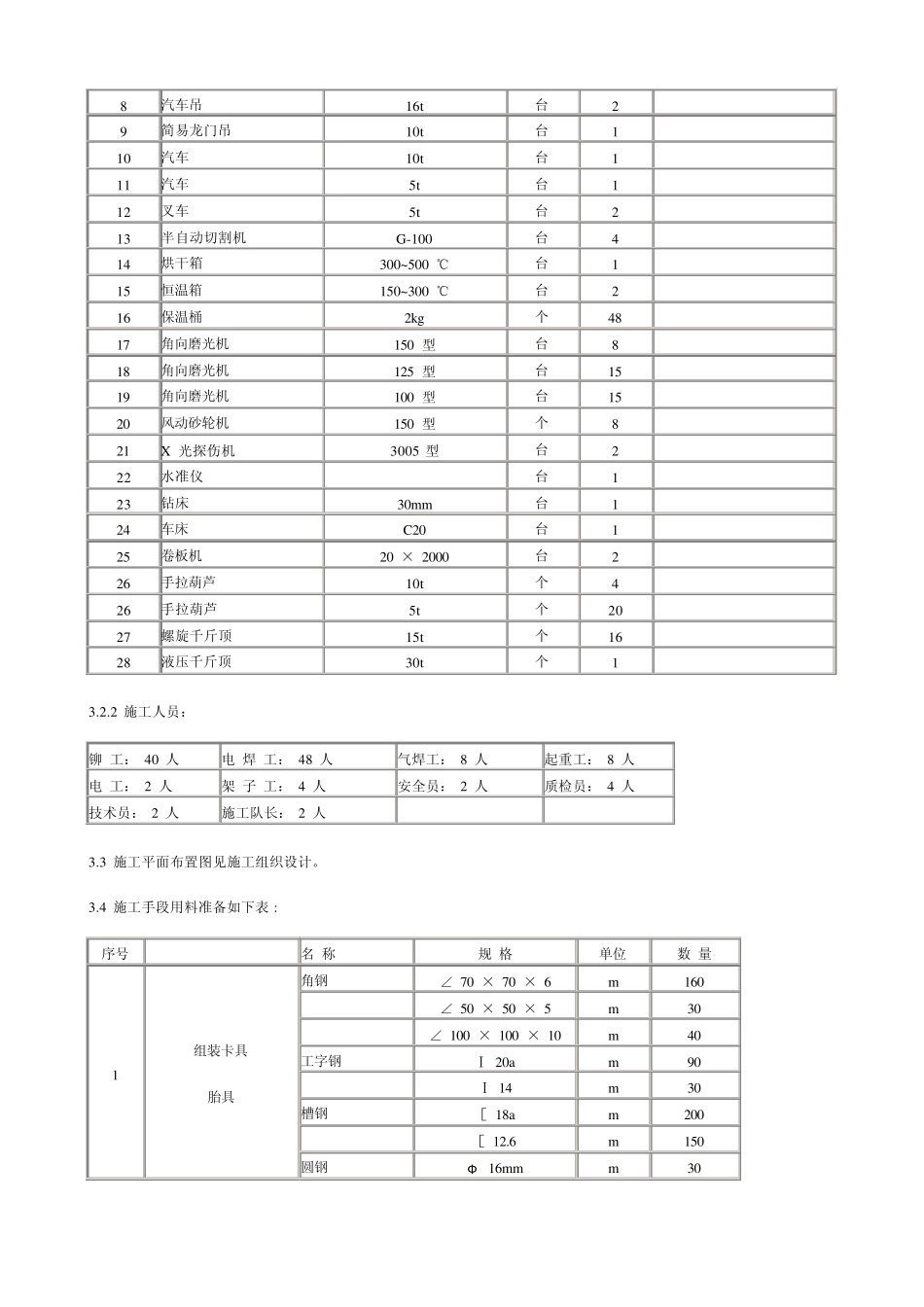

1 需准备的施工机具如下表: 序号 设备名称 规格 单位 数量 备注 1 直流电焊机 26kw 台 8 2 直流电焊机 12~14kw 台 48 3 空气压缩机 0
