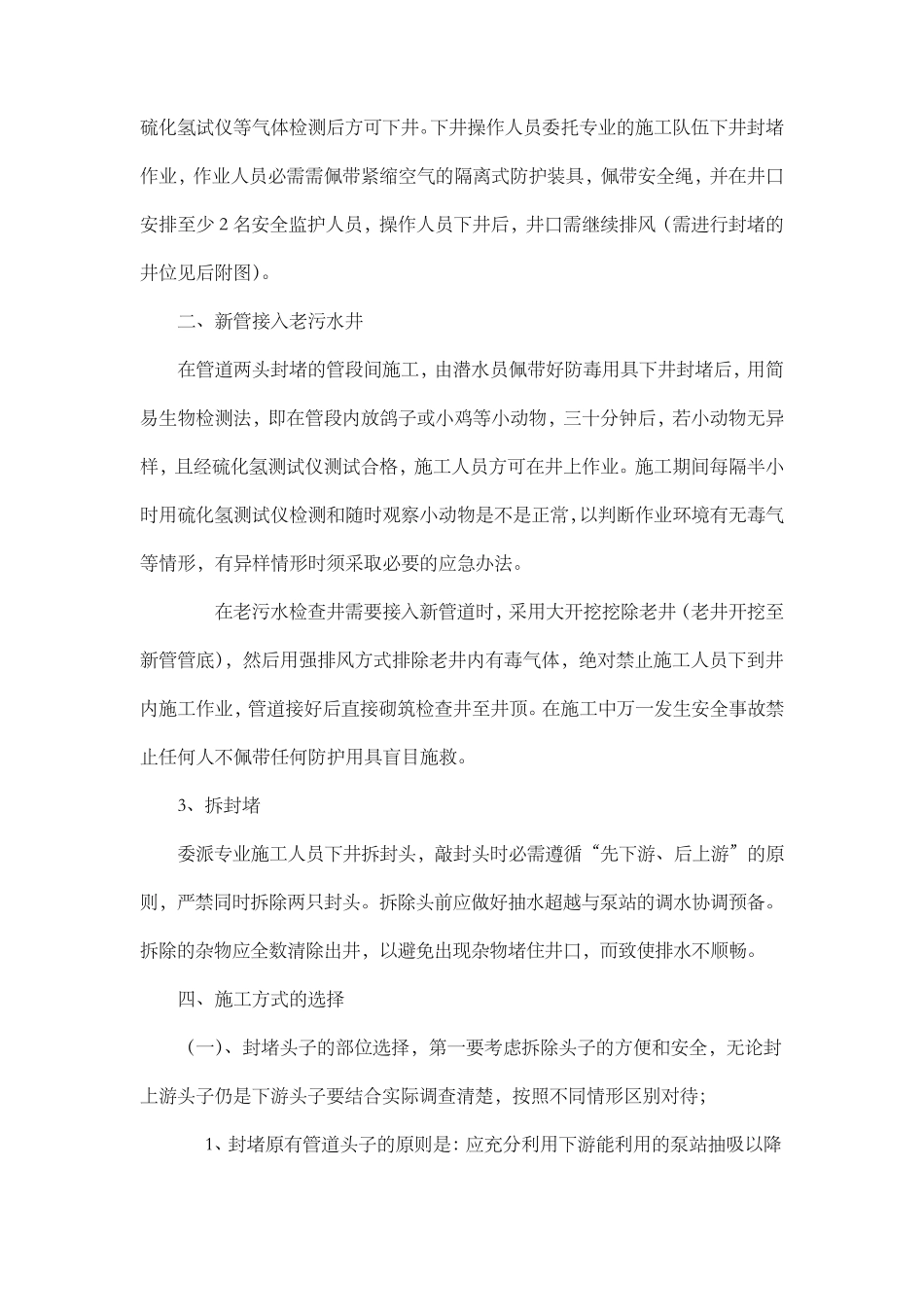

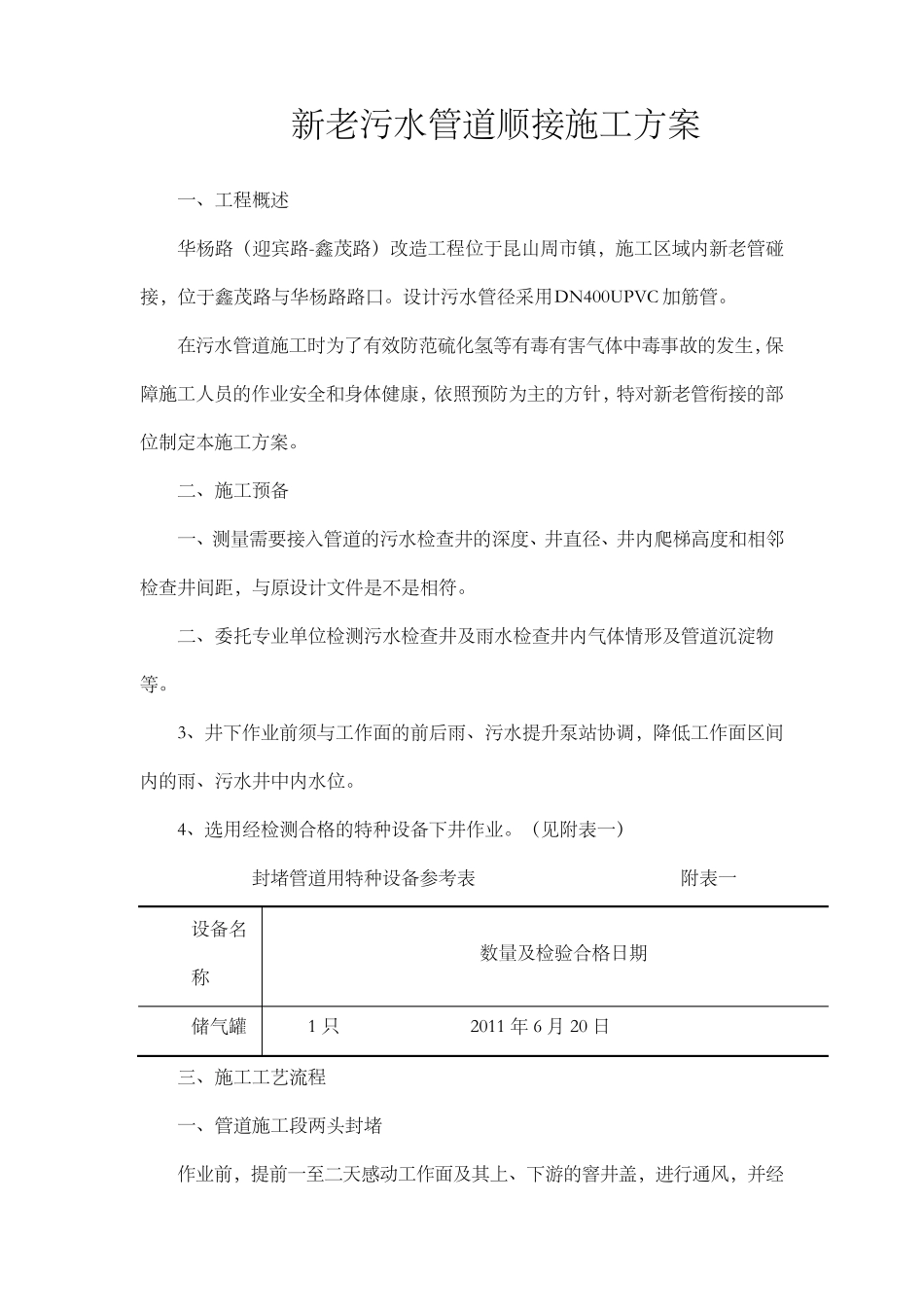

新老污水管道顺接施工方案 一、工程概述 华杨路(迎宾路-鑫茂路)改造工程位于昆山周市镇,施工区域内新老管碰接,位于鑫茂路与华杨路路口
设计污水管径采用DN400UPVC 加筋管
在污水管道施工时为了有效防范硫化氢等有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,依照预防为主的方针,特对新老管衔接的部位制定本施工方案
二、施工预备 一、测量需要接入管道的污水检查井的深度、井直径、井内爬梯高度和相邻检查井间距,与原设计文件是不是相符
二、委托专业单位检测污水检查井及雨水检查井内气体情形及管道沉淀物等
3、井下作业前须与工作面的前后雨、污水提升泵站协调,降低工作面区间内的雨、污水井中内水位
4、选用经检测合格的特种设备下井作业
(见附表一) 封堵管道用特种设备参考表 附表一 设备名称 数量及检验合格日期 储气罐 1 只 2011 年 6 月 20 日 三、施工工艺流程 一、管道施工段两头封堵 作业前,提前一至二天感动工作面及其上、下游的窨井盖,进行通风,并经硫化氢试仪等气体检测后方可下井
下井操作人员委托专业的施工队伍下井封堵作业,作业人员必需需佩带紧缩空气的隔离式防护装具,佩带安全绳,并在井口安排至少 2 名安全监护人员,操作人员下井后,井口需继续排风(需进行封堵的井位见后附图)
二、新管接入老污水井 在管道两头封堵的管段间施工,由潜水员佩带好防毒用具下井封堵后,用简易生物检测法,即在管段内放鸽子或小鸡等小动物,三十分钟后,若小动物无异样,且经硫化氢测试仪测试合格,施工人员方可在井上作业
施工期间每隔半小时用硫化氢测试仪检测和随时观察小动物是不是正常,以判断作业环境有无毒气等情形,有异样情形时须采取必要的应急办法
在老污水检查井需要接入新管道时,采用大开挖挖除老井(老井开挖至新管管底),然后用强排风方式排除老井内有毒气体,绝对禁止施工人员下到井内施工
