浙江海天建设连云港水榭花都一期工程项目部连云港水榭花都一期地下模板及主体木模板施工方案- 1 –模板施工方案1
编制依据序号名称编号1 《水榭花都 5-9# 楼施工图纸》2 《水榭花都一期工程施工组织设计》3 《混凝土结构工程施工质量验收规范》GB50204-2002 4 《建筑工程质量验收统一标准》GB50300-2001 5 《组合钢模板技术规范》GB50214-2001 6 木结构设计规范GBJ5-88 2
工程概况序号项目内容1 结构形式基础结构形式桩筏基础主体结构形式剪力墙结构垫层C15地下部分砼强度地下室底板、承台C30地下室墙C30 S8地下室柱C40S8地下室顶板、梁C403 结构尺寸基础底板厚度( mm)400 外墙厚度( mm)350、300、250、(mm)内墙厚度( mm)300、250、200(mm)主要 梁断 面最 大尺寸( mm)400X1100、300X1300、400X1150、300X1000 楼板厚度( mm)220(mm)4 楼梯坡道结构形式楼梯结构形式板式楼梯3

施工安排浙江海天建设连云港水榭花都一期工程项目部连云港水榭花都一期地下模板及主体木模板施工方案- 2 –3
1 技术准备得到施工图纸后应组织有关技术人员熟悉图纸,将图纸中的错误与现场不便施工的地方以书面形式报至设计院,请求解决
同时在熟悉图纸的基础上,根据结构特点确定模板选型、配模原则以及施工顺序等
绘制木模板配模图,交至操作工人处进行加工
木工工长应根据施工图纸、施工规范及施工方案针对8、9#楼与 5、6、7#楼的地下室外墙、柱、内墙、暗柱、梁板、楼梯等不同部位进行有针对性的技术交底,技术交底重点突出施工工艺及操作方法,尽量采用数字及图形说明问题

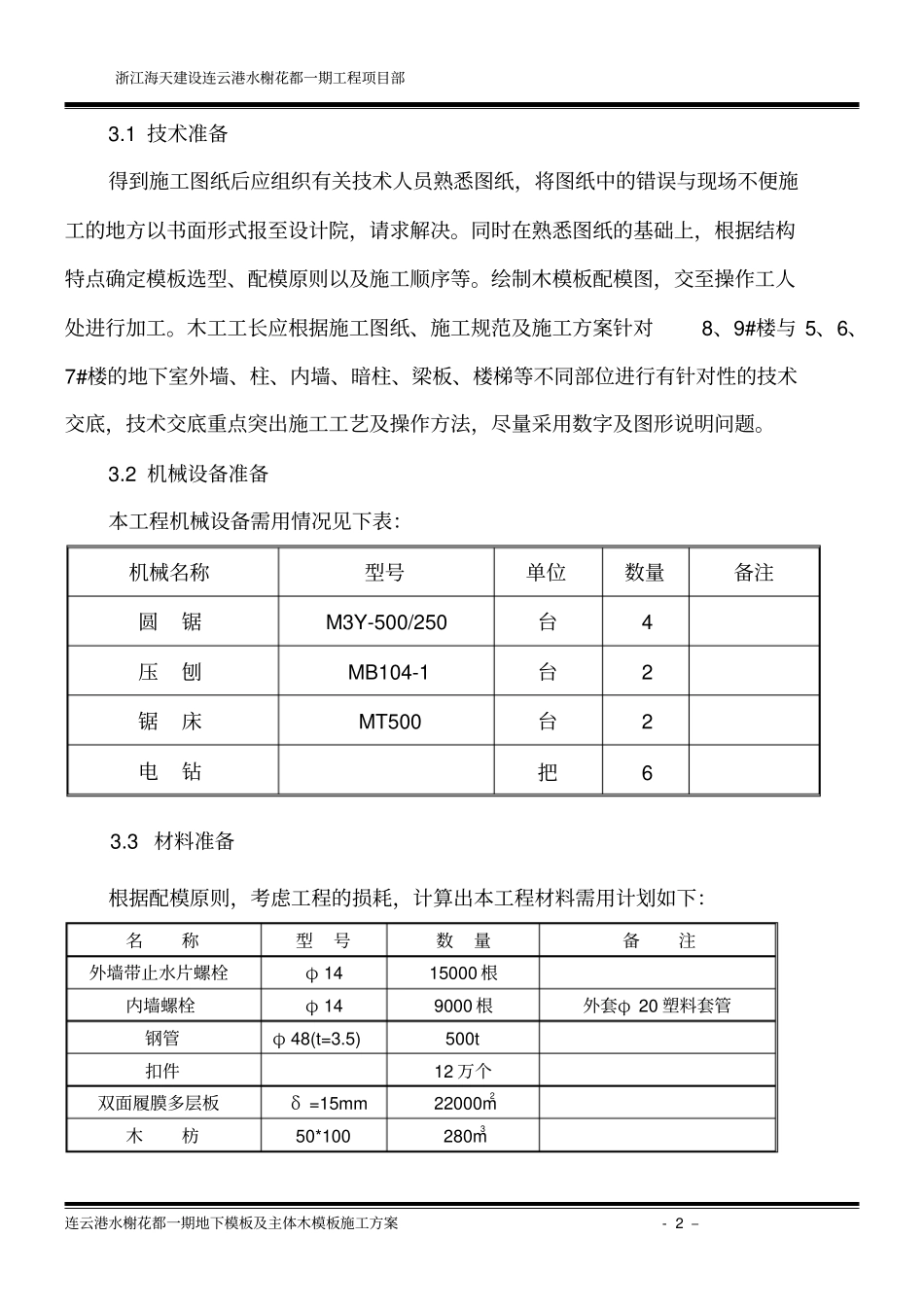

2 机械设备准备本工程机械设备需用情况见下表:机械名称型号单位数量备注圆锯M3Y-500/250 台4 压刨MB10
