技术交底记录表 C2-1编 号043工程名称交 底 日 期施工单位分项工程名称涂膜防水层交底提要室内卫生间涂膜防水技术交底交底内容:一、材料要求单组分聚氨酯防水涂料、二甲苯,玻璃网格布、建筑密封膏等
二、主要机具电动搅拌机、拌料桶、油漆桶、塑料刮板、油漆刷、油工铲刀、笤帚、消防器材等
三、作业条件:1、穿过卫生间楼板的所有立管、套管均已做完并经验收,管周围缝隙用1:2:4豆石砼填塞密实
2、卫生间地面垫层已做完,最薄处30 厚 C15细石混凝土从门口处向地漏找1%的坡,面层压光,并不得局部积水
3、卫生间水泥砂浆找平层表面抹平压光,表面坚实平整,无起砂、空鼓等质量缺陷,要求基层表面干燥
4、找平层与管根、地漏、阴阳角等部位做成宽20mm,高 20mm的八字角
5、与找平层相连接的管件、地漏、排水口等必须安装牢固、收头圆滑,且与水、电、地采暖专业办理好交接手续
6、房间必须设置足够的照明及通风设备,备防火设备
7、施工前先做样板间,验收合格后方可大面积施工

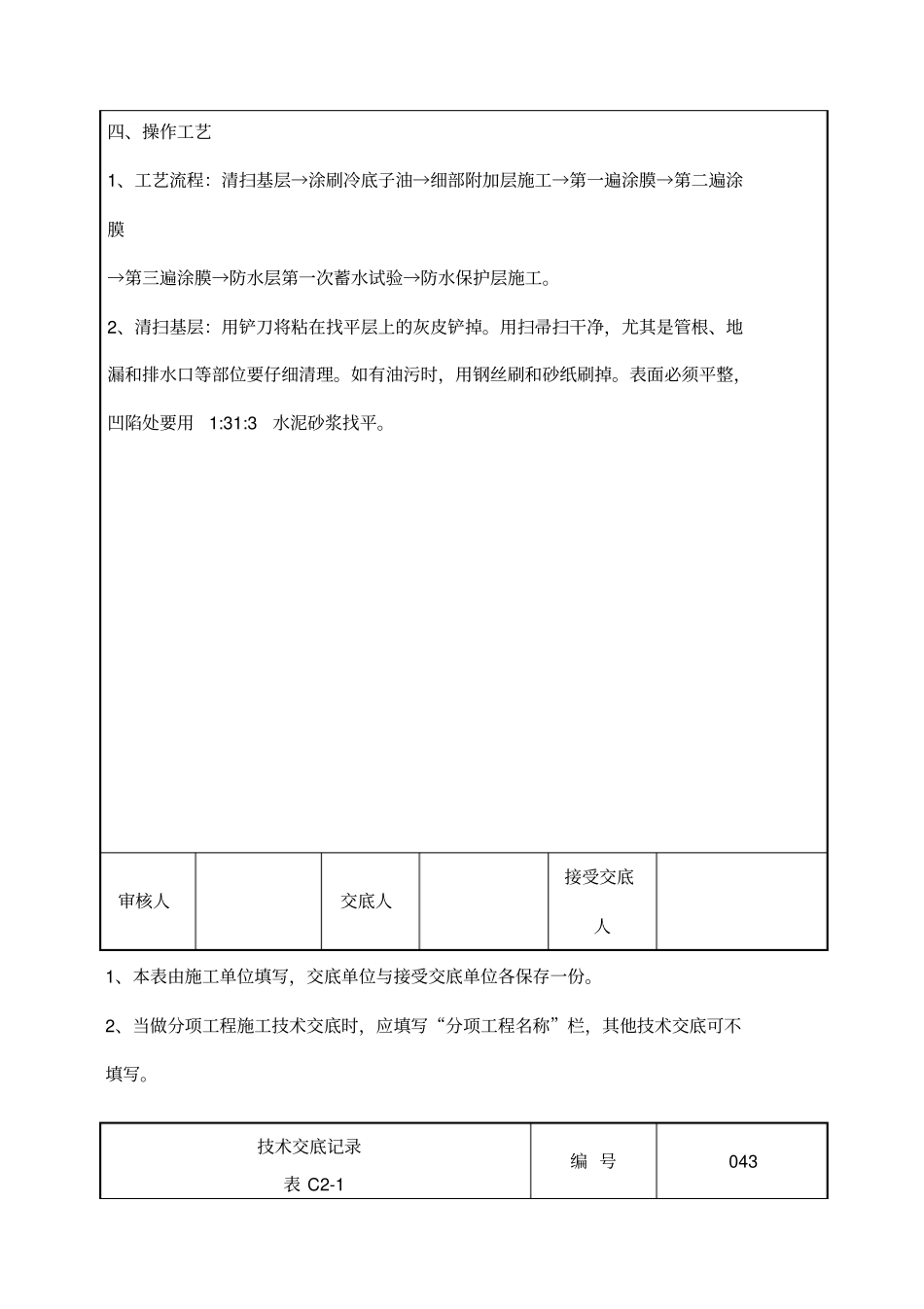

四、操作工艺1、工艺流程:清扫基层→涂刷冷底子油→细部附加层施工→第一遍涂膜→第二遍涂膜→第三遍涂膜→防水层第一次蓄水试验→防水保护层施工
2、清扫基层:用铲刀将粘在找平层上的灰皮铲掉
用扫帚扫干净,尤其是管根、地漏和排水口等部位要仔细清理
如有油污时,用钢丝刷和砂纸刷掉
表面必须平整,凹陷处要用1:31:3水泥砂浆找平
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

技术交底记录表 C2-1编 号043工程名称交 底 日 期施工单位分项工程名称涂膜防水层交底提要室内卫生间涂膜防水技术交底交底内容:3、涂刷冷底子油:冷底子油均匀涂刷一遍,要求涂刷均匀一致,不得漏涂,不得过薄也不得过厚
冷底子油干燥后方可进行下道工
