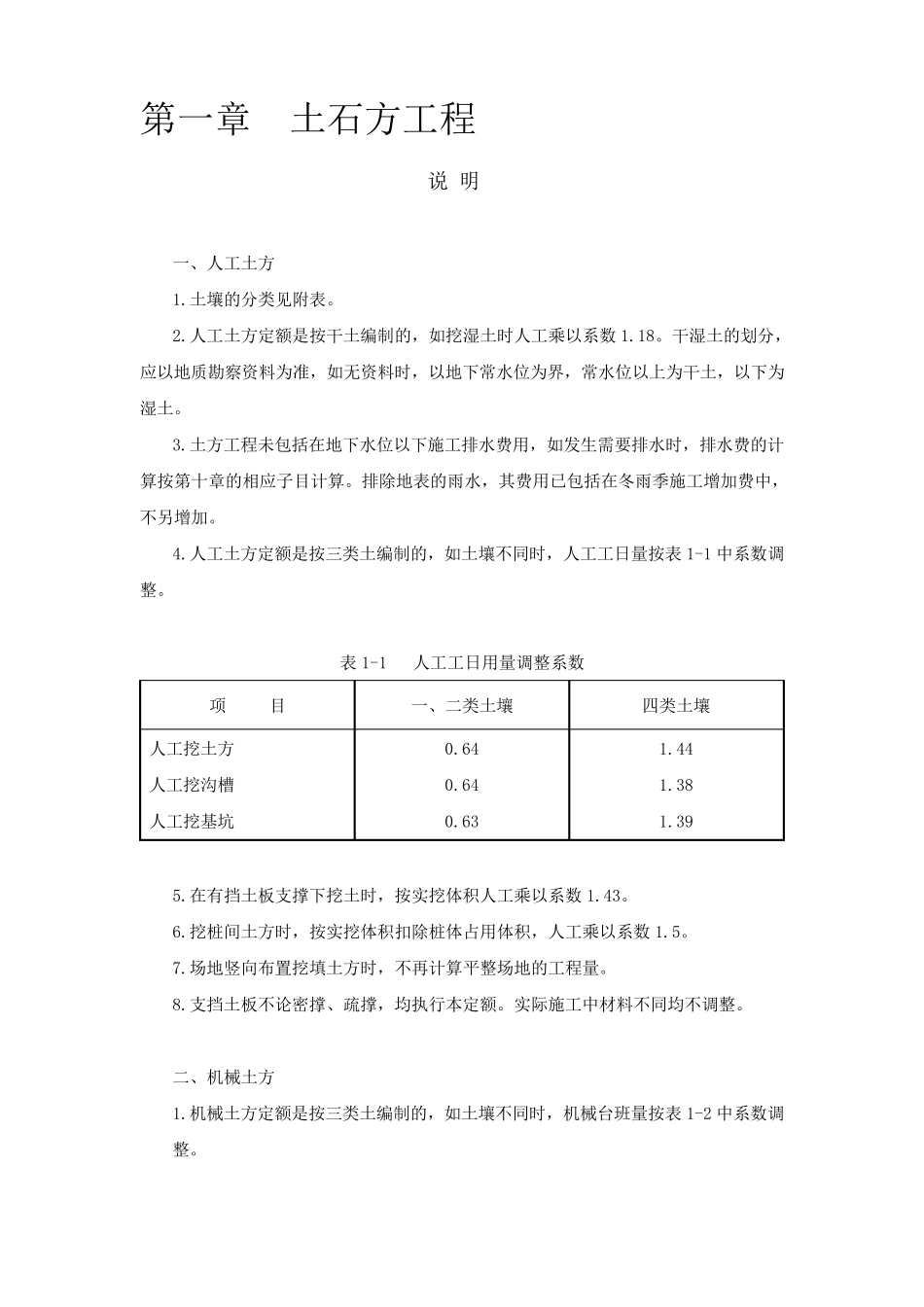

第一章 土石方工程 说 明 一、人工土方 1
土壤的分类见附表
人工土方定额是按干土编制的,如挖湿土时人工乘以系数 1
干湿土的划分,应以地质勘察资料为准,如无资料时,以地下常水位为界,常水位以上为干土,以下为湿土
土方工程未包括在地下水位以下施工排水费用,如发生需要排水时,排水费的计算按第十章的相应子目计算
排除地表的雨水,其费用已包括在冬雨季施工增加费中,不另增加
人工土方定额是按三类土编制的,如土壤不同时,人工工日量按表 1-1 中系数调整
表 1-1 人工工日用量调整系数 项 目 一、二类土壤 四类土壤 人工挖土方 人工挖沟槽 人工挖基坑 0
在有挡土板支撑下挖土时,按实挖体积人工乘以系数 1
挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘以系数 1
场地竖向布置挖填土方时,不再计算平整场地的工程量
支挡土板不论密撑、疏撑,均执行本定额
实际施工中材料不同均不调整
二、机械土方 1

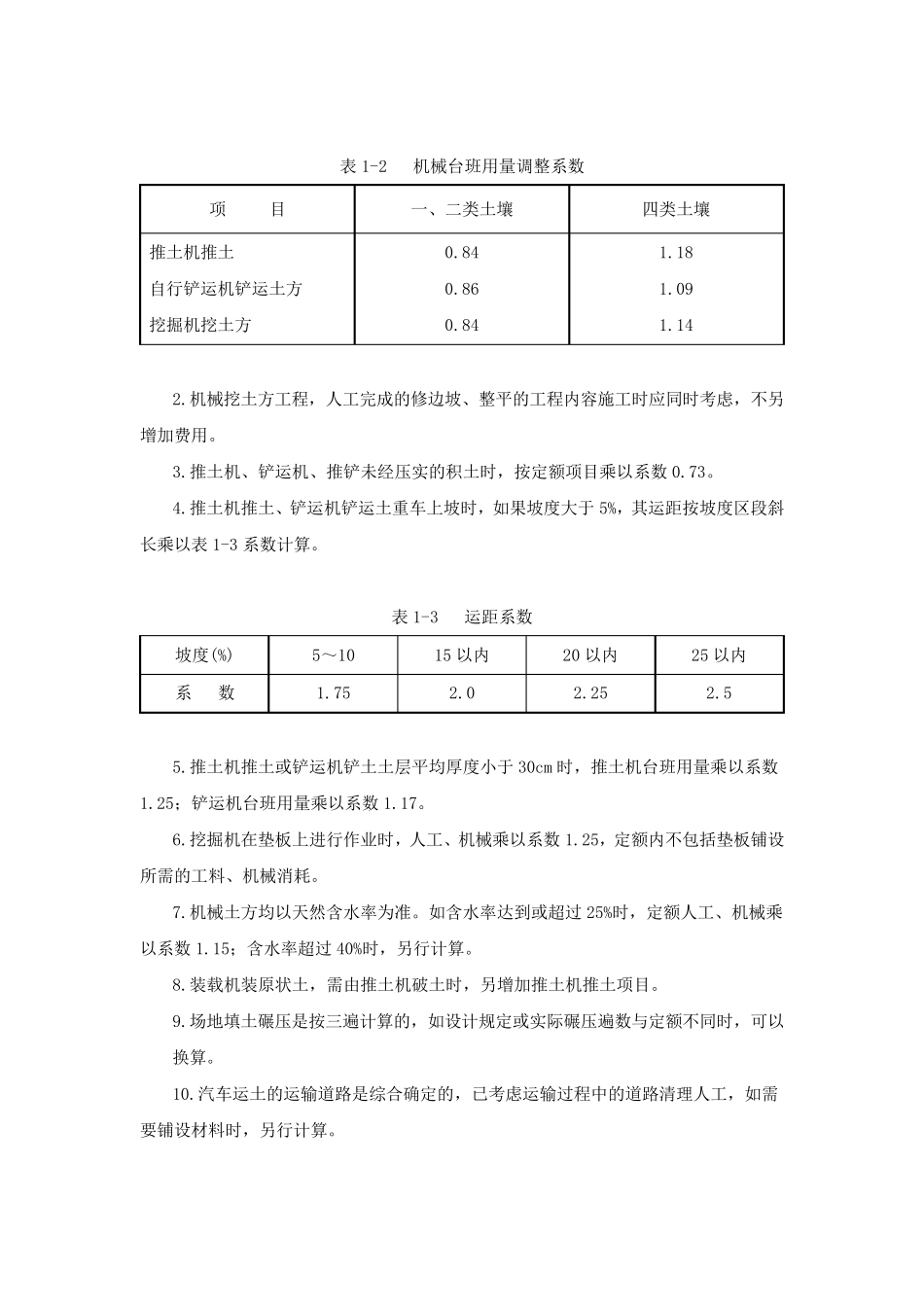

机械土方定额是按三类土编制的,如土壤不同时,机械台班量按表 1-2 中系数调整
表1-2 机械台班用量调整系数 项 目 一、二类土壤 四类土壤 推土机推土 自行铲运机铲运土方 挖掘机挖土方 0
机械挖土方工程,人工完成的修边坡、整平的工程内容施工时应同时考虑,不另增加费用
推土机、铲运机、推铲未经压实的积土时,按定额项目乘以系数0
推土机推土、铲运机铲运土重车上坡时,如果坡度大于 5%,其运距按坡度区段斜长乘以表1-3 系数计算
表1-3 运距系数 坡度(%) 5~10 15 以内 20 以内 25 以内 系 数 1

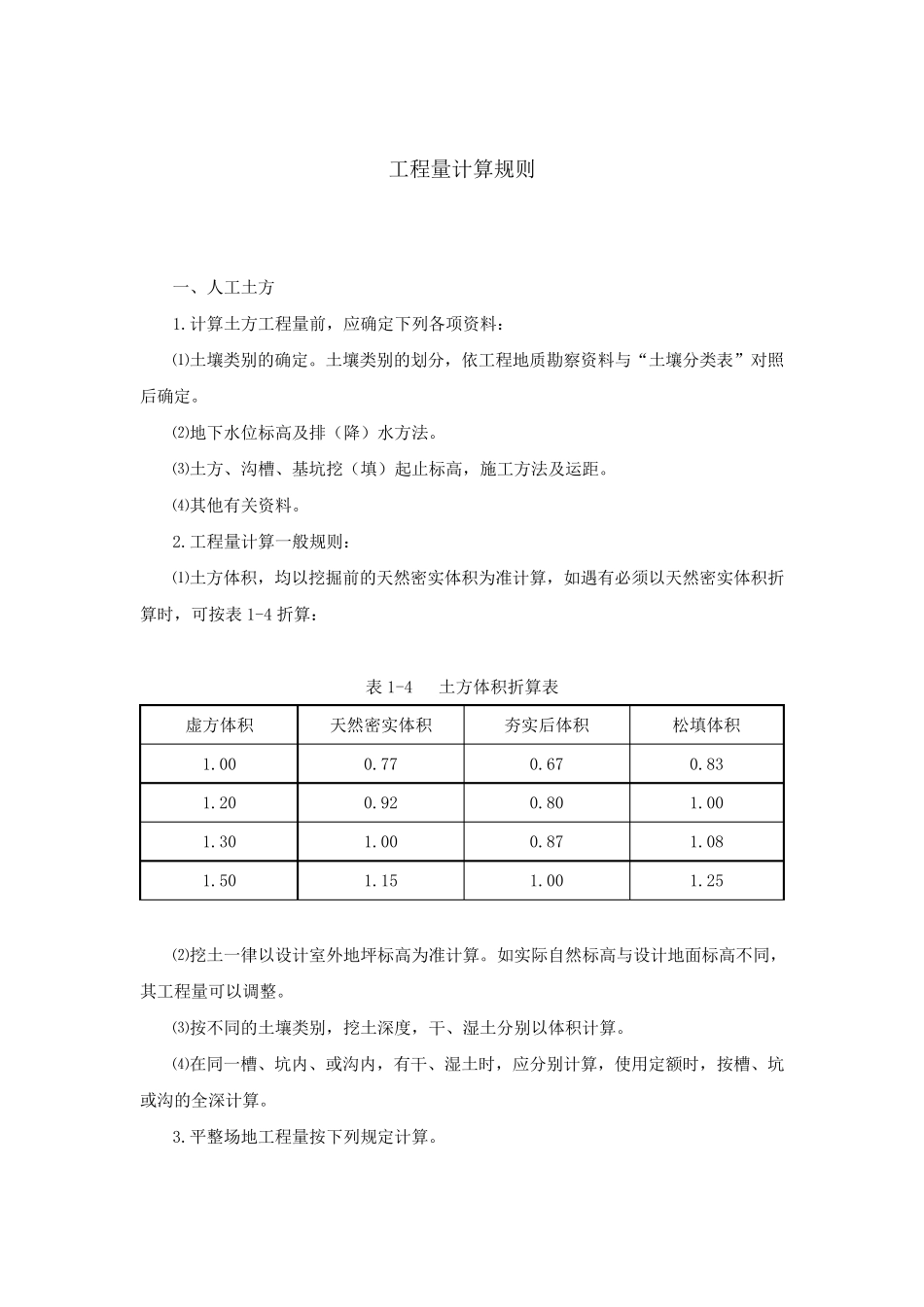

推土机推土或铲运机铲土土层平均厚度小于
