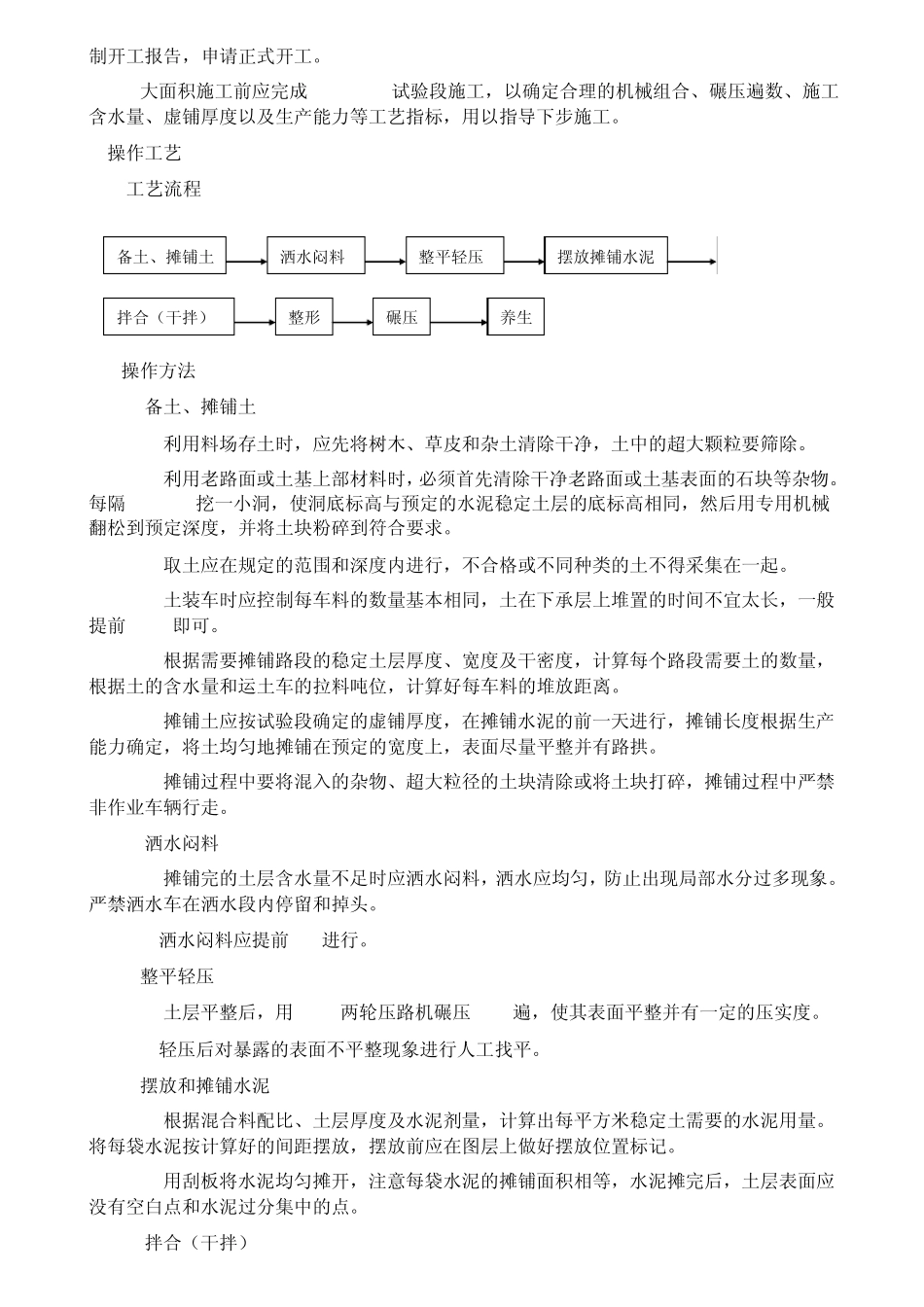

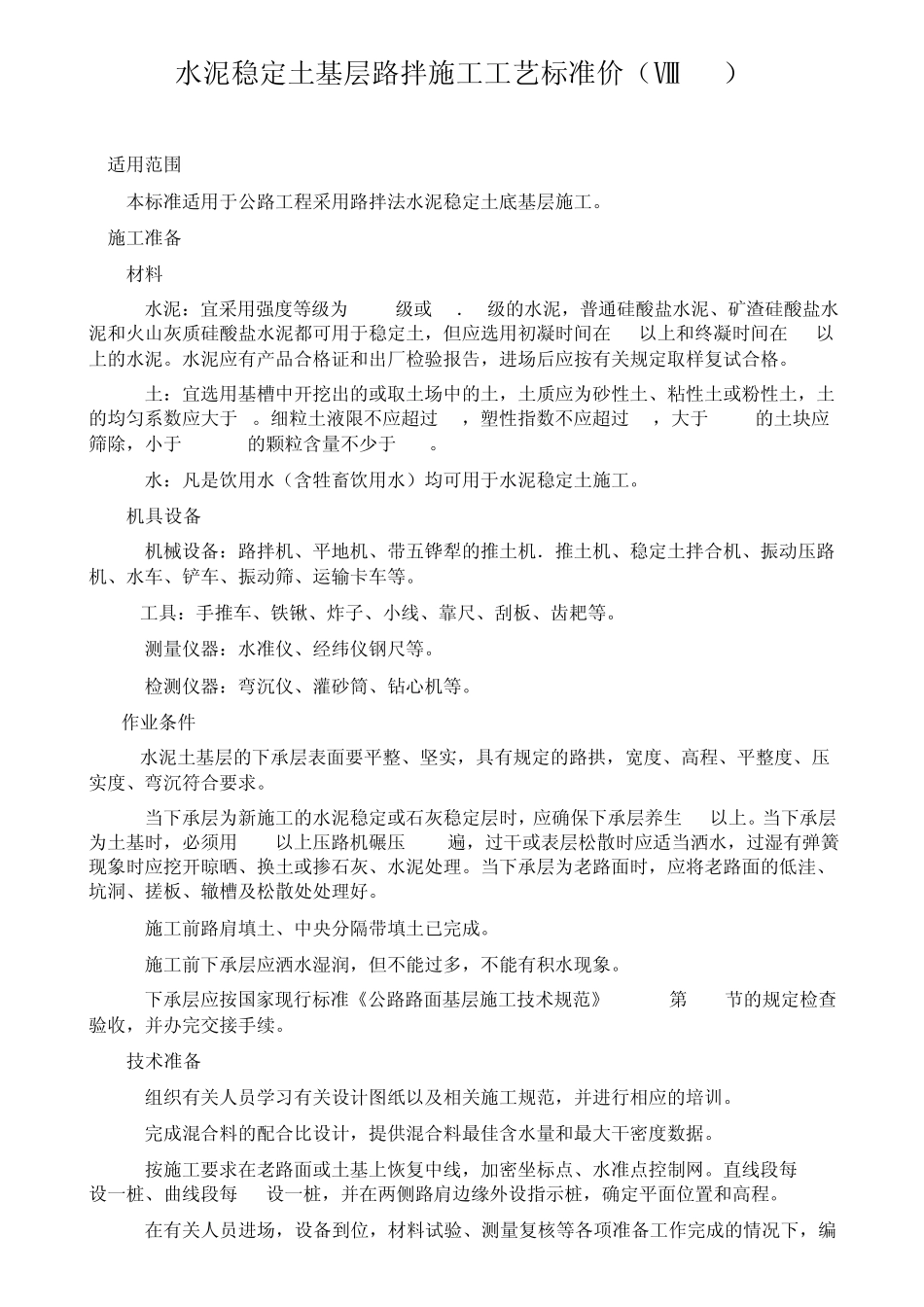

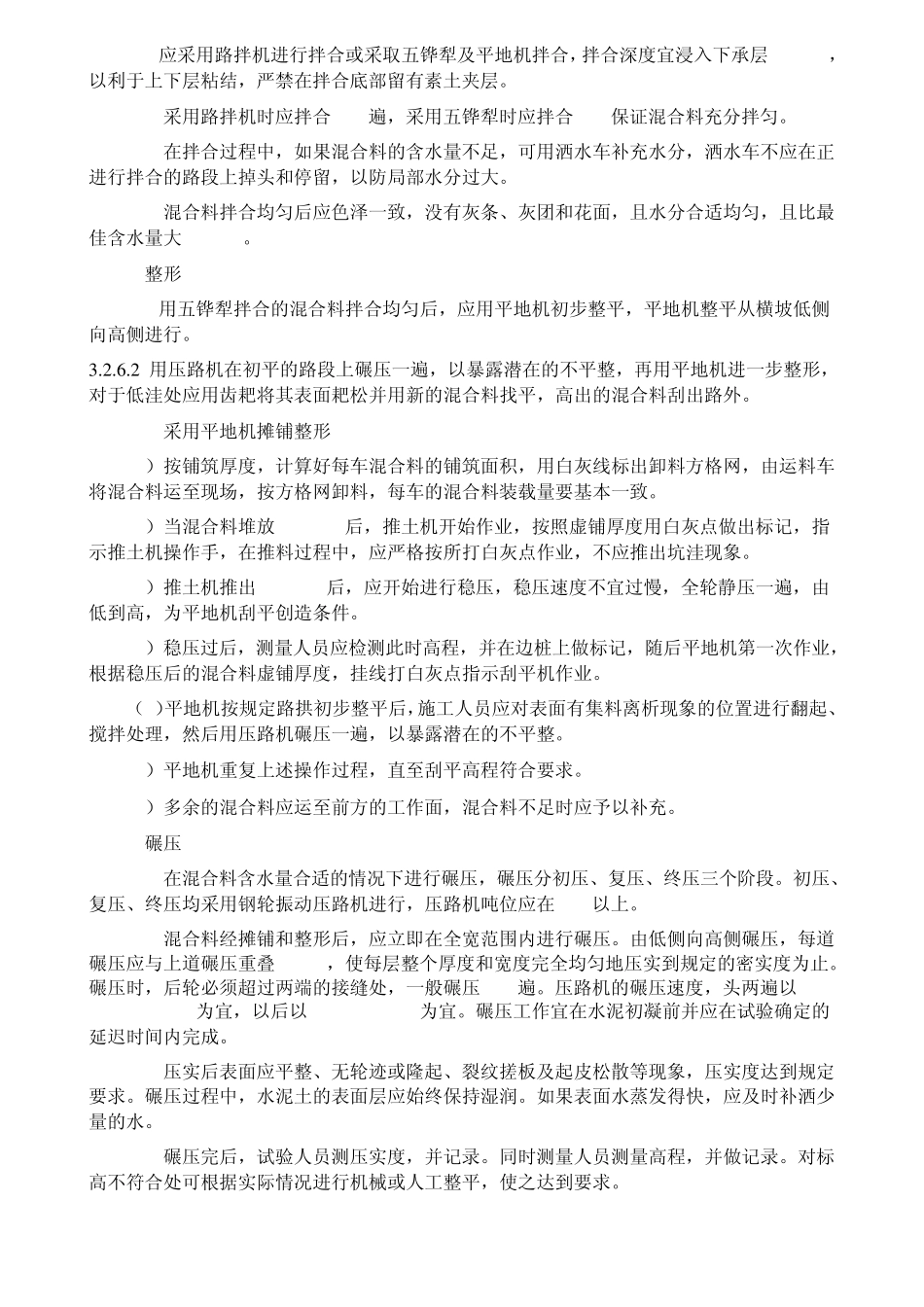

水泥稳定土基层路拌施工工艺标准价(Ⅷ111) 1 适用范围 本标准适用于公路工程采用路拌法水泥稳定土底基层施工。 2 施工准备 2.1 材料 2.1.1 水泥:宜采用强度等级为 32.5级或 42.5级的水泥,普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥都可用于稳定土,但应选用初凝时间在 3h以上和终凝时间在 6h以上的水泥。水泥应有产品合格证和出厂检验报告,进场后应按有关规定取样复试合格。 2.1.2 土:宜选用基槽中开挖出的或取土场中的土,土质应为砂性土、粘性土或粉性土,土的均匀系数应大于 5。细粒土液限不应超过 40,塑性指数不应超过 17,大于 10mm的土块应筛除,小于 2.36mm的颗粒含量不少于 90%。 2.1.3 水:凡是饮用水(含牲畜饮用水)均可用于水泥稳定土施工。 2.2 机具设备 2.2.1 机械设备:路拌机、平地机、带五铧犁的推土机.推土机、稳定土拌合机、振动压路机、水车、铲车、振动筛、运输卡车等。 2.2.2工具:手推车、铁锹、炸子、小线、靠尺、刮板、齿耙等。 2.2.3 测量仪器:水准仪、经纬仪钢尺等。 2.2.4 检测仪器:弯沉仪、灌砂筒、钻心机等。 2.3作业条件 2.3.1水泥土基层的下承层表面要平整、坚实,具有规定的路拱,宽度、高程、平整度、压实度、弯沉符合要求。 2.3.2 当下承层为新施工的水泥稳定或石灰稳定层时,应确保下承层养生 7d以上。当下承层为土基时,必须用 12t以上压路机碾压 3~4 遍,过干或表层松散时应适当洒水,过湿有弹簧现象时应挖开晾晒、换土或掺石灰、水泥处理。当下承层为老路面时,应将老路面的低洼、坑洞、搓板、辙槽及松散处处理好。 2.3.3 施工前路肩填土、中央分隔带填土已完成。 2.3.4 施工前下承层应洒水湿润,但不能过多,不能有积水现象。 2.3.5 下承层应按国家现行标准《公路路面基层施工技术规范》JTJ034第 9.5节的规定检查验收,并办完交接手续。 2.4 技术准备 2.4.1 组织有关人员学习有关设计图纸以及相关施工规范,并进行相应的培训。 2.4.2 完成混合料的配合比设计,提供混合料最佳含水量和最大干密度数据。 2.4.3 按施工要求在老路面或土基上恢复中线,加密坐标点、水准点控制网。直线段每 10m设一桩、曲线段每 5m设一桩,并在两侧路肩边缘外设指示桩,确定平面位置和高程。 2.4.4 在有关人员进场,设备到位,材料试验、测量复核等各项准备工作完成的情况下,编制开工报告,申请正式开工。 2.4.5大面积施工前应完成100~200m...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

111水泥稳定土基层路拌施工工艺标准价

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
