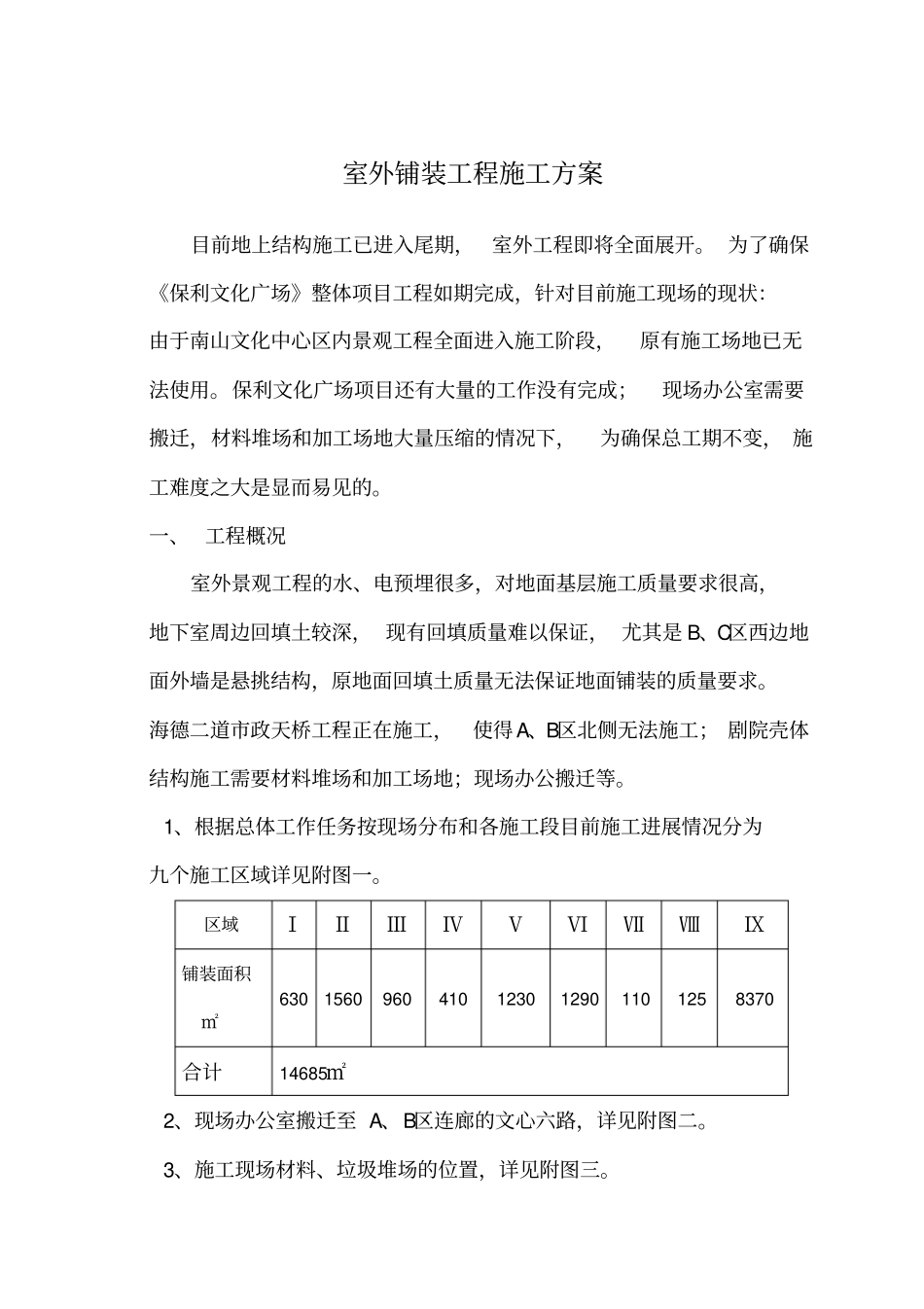

保利文化广场室外铺装工程施工方案编制:审核:审批:保利建设开发总公司二○○七年三月二十八日室外铺装工程施工方案目前地上结构施工已进入尾期,室外工程即将全面展开
为了确保《保利文化广场》整体项目工程如期完成,针对目前施工现场的现状:由于南山文化中心区内景观工程全面进入施工阶段,原有施工场地已无法使用
保利文化广场项目还有大量的工作没有完成;现场办公室需要搬迁,材料堆场和加工场地大量压缩的情况下,为确保总工期不变, 施工难度之大是显而易见的
一、 工程概况室外景观工程的水、电预埋很多,对地面基层施工质量要求很高,地下室周边回填土较深, 现有回填质量难以保证, 尤其是 B、C区西边地面外墙是悬挑结构,原地面回填土质量无法保证地面铺装的质量要求
海德二道市政天桥工程正在施工,使得A、B区北侧无法施工; 剧院壳体结构施工需要材料堆场和加工场地;现场办公搬迁等
1、根据总体工作任务按现场分布和各施工段目前施工进展情况分为九个施工区域详见附图一
区域ⅠⅡⅢⅣⅤⅥⅦⅧⅨ铺装面积㎡630 1560 960 410 1230 1290 110 125 8370 合计14685㎡2、现场办公室搬迁至 A、B区连廊的文心六路,详见附图二
3、施工现场材料、垃圾堆场的位置,详见附图三

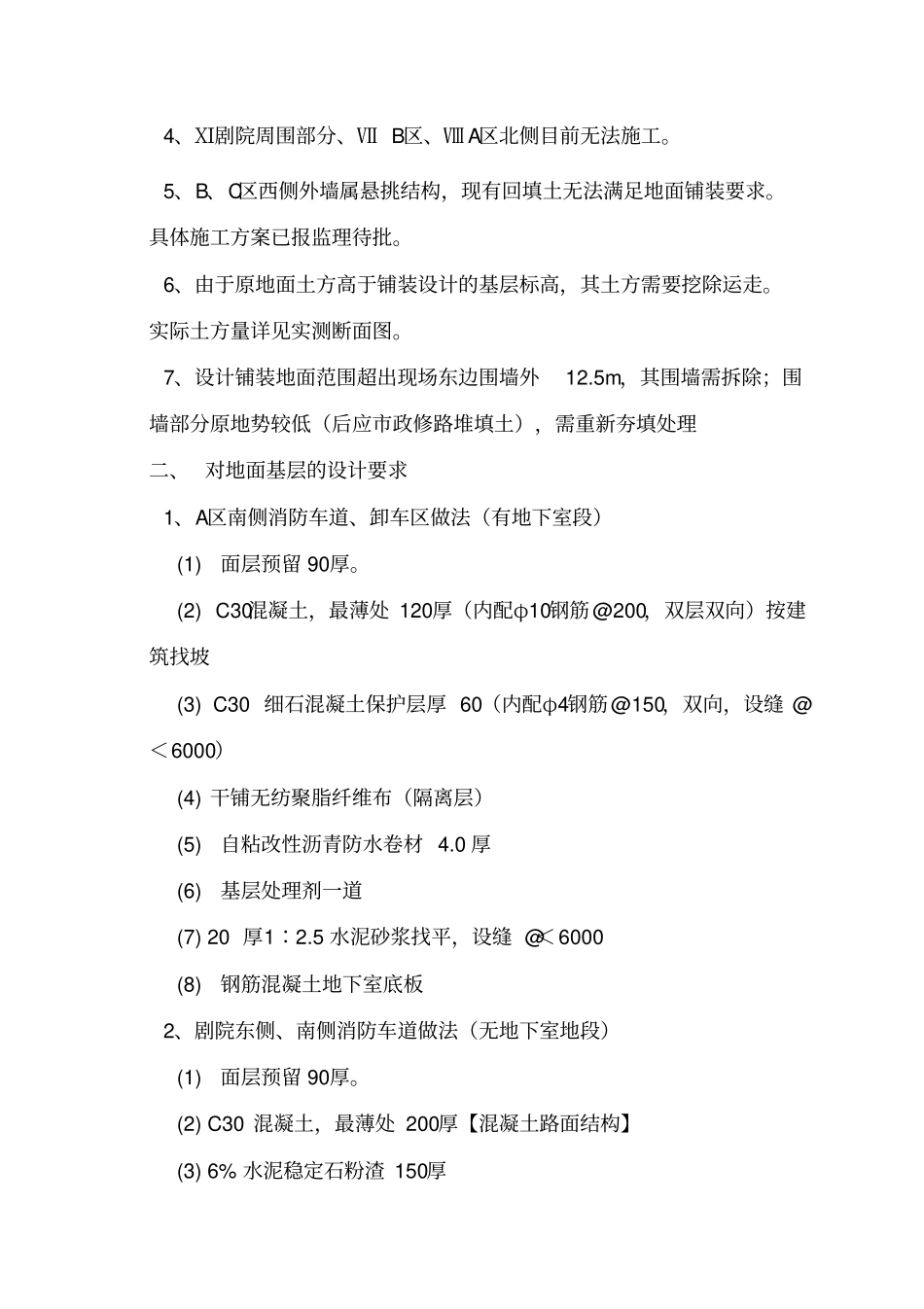

4、Ⅺ剧院周围部分、Ⅶ B区、Ⅷ A区北侧目前无法施工
5、B、C区西侧外墙属悬挑结构,现有回填土无法满足地面铺装要求
具体施工方案已报监理待批
6、由于原地面土方高于铺装设计的基层标高,其土方需要挖除运走
实际土方量详见实测断面图
7、设计铺装地面范围超出现场东边围墙外12
5m,其围墙需拆除;围墙部分原地势较低(后应市政修路堆填土),需重新夯填处理二、 对地面基层的设计要求1、A区南侧消防车道、卸车区做法(有地下室段)(1) 面层预留 90厚
(2) C30混凝土,最薄处 120厚(内配φ10钢筋@200,双层双
