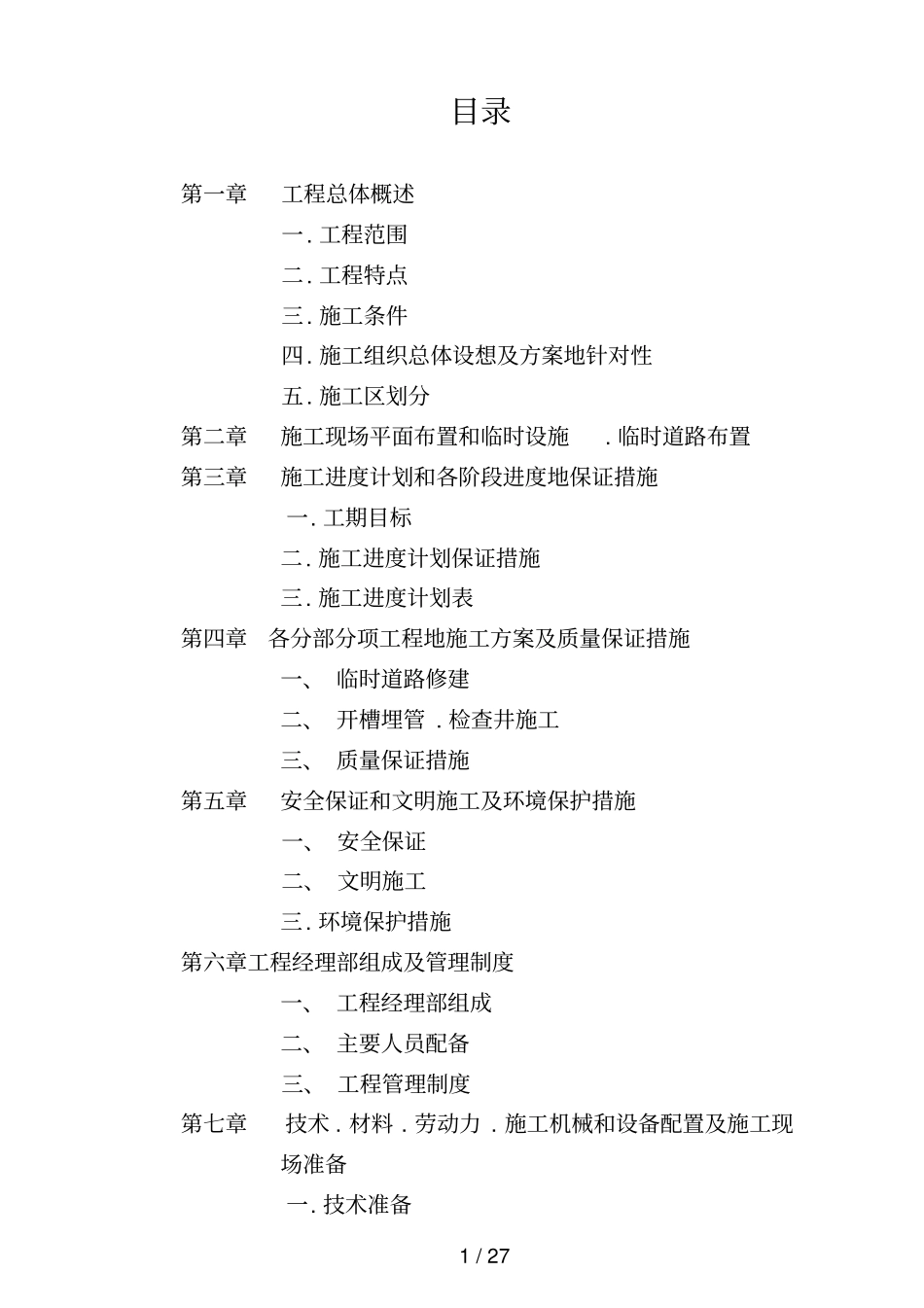

1 / 27 目录第一章工程总体概述一. 工程范围二. 工程特点三. 施工条件四. 施工组织总体设想及方案地针对性五. 施工区划分第二章施工现场平面布置和临时设施. 临时道路布置第三章施工进度计划和各阶段进度地保证措施一. 工期目标二. 施工进度计划保证措施三. 施工进度计划表第四章各分部分项工程地施工方案及质量保证措施一、 临时道路修建二、 开槽埋管 . 检查井施工三、 质量保证措施第五章安全保证和文明施工及环境保护措施一、 安全保证二、 文明施工三. 环境保护措施第六章工程经理部组成及管理制度一、 工程经理部组成二、 主要人员配备三、 工程管理制度第七章技术 . 材料 . 劳动力 . 施工机械和设备配置及施工现场准备一. 技术准备2 / 27 二. 材料准备三. 劳动力配置四、 施工机械和设备配置五、 施工现场准备第八章关键施工技术 . 工艺及工程工程实施地重点. 难点和解决方案第九章雨季节施工措施和已有设施. 管线地加固 . 保护措施一、 雨季节施工措施二、 已有管线地加固. 保护措施第十章其他一. 施工矛盾和障碍物地处理方案二. 障碍物地技术保障措施第一章工程总体概述一. 工程范围本工程为上海绿源房地产开发有限公司江湾城工程室外雨水工程 , 位于上海市殷行路1000 号, 工程分东西二区 , 要求工程为东西二区各 20 天, 二. 工程特点工程设计较为详细,300-600以上管子采用10Cm砼垫层 , 上有600细石砼护泵 . 管道埋深 2.7M,3000MPVC硬管 ,3000M 塑料加筋管三. 施工条件1. 地质条件:该标段地土质为回填土, 多为沙土 . 2. 地理位置及交通条件本标段管线位于江湾城内. 3 / 27 3. 施工用水 . 电条件水电已通 . 四. 施工组织总体设想及方案地针对性本标段工程工期短, 所以我单位决定把该工程分为两个施工区同时作业 . 方案地针对性如下:1. 集中力量抓重点, 抢工期 , 在人力 . 物资 . 机具上予以充分保证, 各专业管理工作应协助指导组织好施工, 搞好各方面配合. 2. 按施工程序 , 合理安排施工 . 遵循“先地下后地面”, “先主体后附属”地原则. 3. 组织配合施工, 穿插作业 , 重点部位抢工期, 施工期间涉及到各种管线 , 必须主动做好配合工作, 互创施工条件, 确保各种管线和道路施工有条不紊地进行, 按期完成任务 . 4. 推行先进施工方法和施工机具, 提高机械化作业. 5. 施工矛盾和障碍物地清除由成立地协调小组专门...
