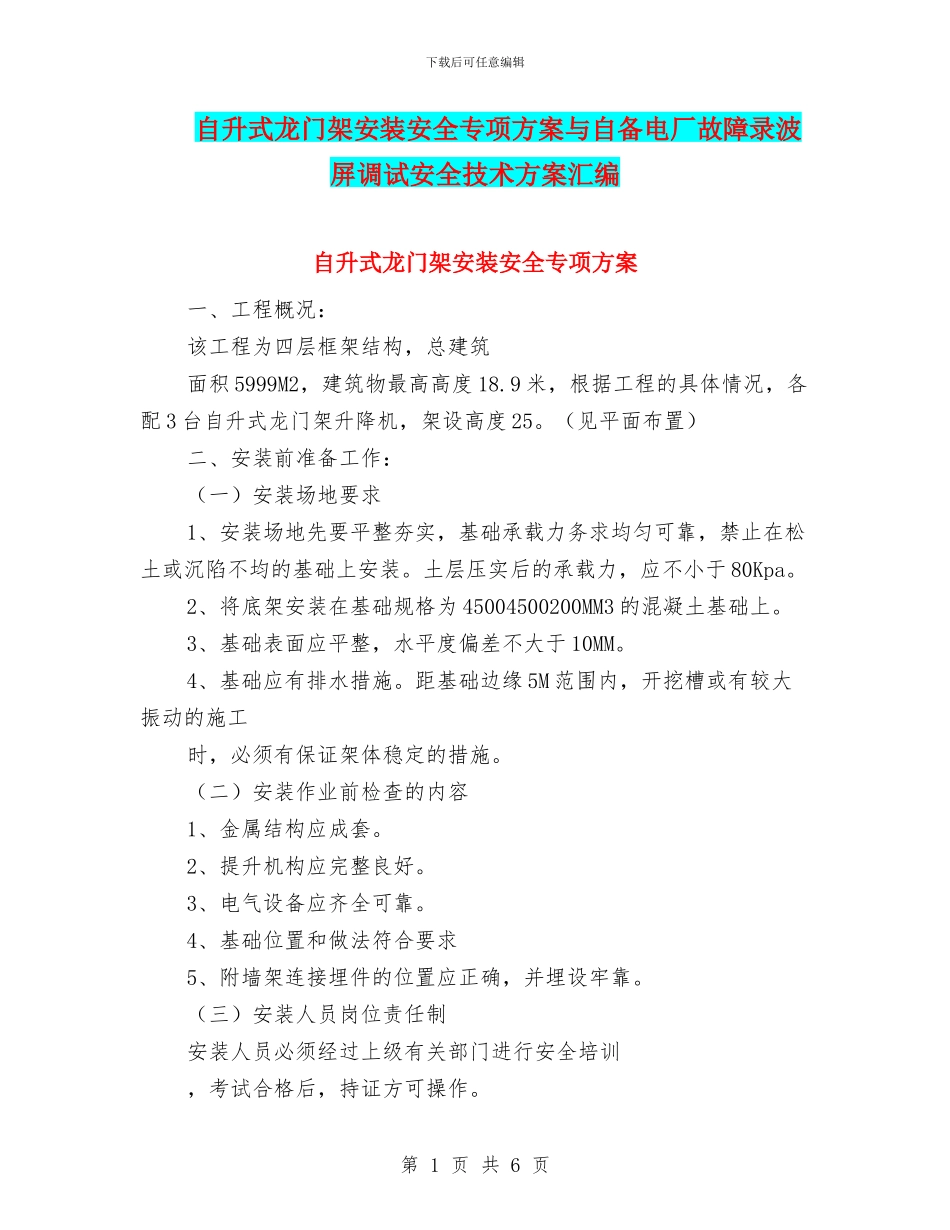

下载后可任意编辑自升式龙门架安装安全专项方案与自备电厂故障录波屏调试安全技术方案汇编自升式龙门架安装安全专项方案一、工程概况:该工程为四层框架结构,总建筑面积 5999M2,建筑物最高高度 18
9 米,根据工程的具体情况,各配 3 台自升式龙门架升降机,架设高度 25
(见平面布置)二、安装前准备工作:(一)安装场地要求1、安装场地先要平整夯实,基础承载力务求均匀可靠,禁止在松土或沉陷不均的基础上安装
土层压实后的承载力,应不小于 80Kpa
2、将底架安装在基础规格为 45004500200MM3 的混凝土基础上
3、基础表面应平整,水平度偏差不大于 10MM
4、基础应有排水措施
距基础边缘 5M 范围内,开挖槽或有较大振动的施工时,必须有保证架体稳定的措施
(二)安装作业前检查的内容1、金属结构应成套
2、提升机构应完整良好
3、电气设备应齐全可靠
4、基础位置和做法符合要求5、附墙架连接埋件的位置应正确,并埋设牢靠
(三)安装人员岗位责任制安装人员必须经过上级有关部门进行安全培训,考试合格后,持证方可操作

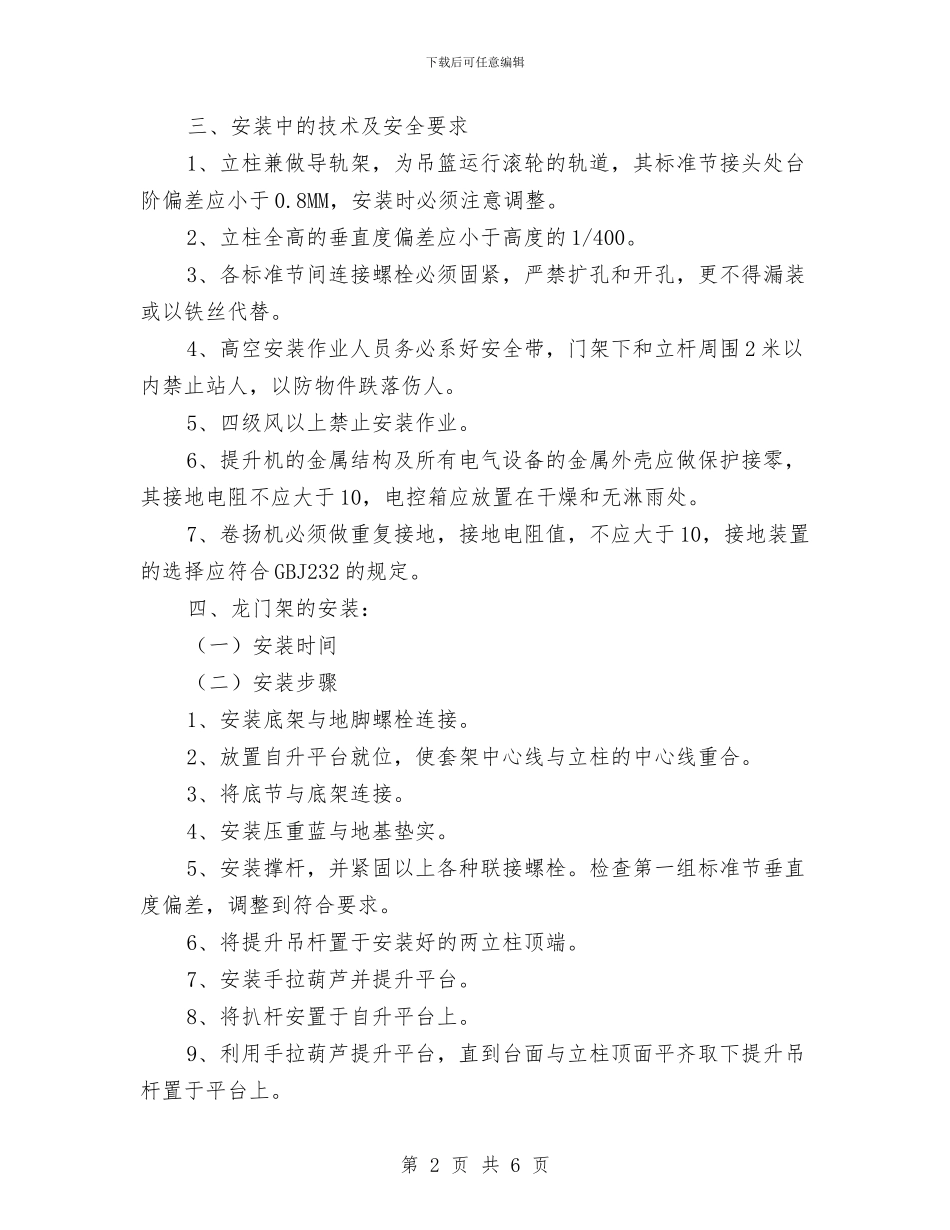

第 1 页 共 6 页下载后可任意编辑三、安装中的技术及安全要求1、立柱兼做导轨架,为吊篮运行滚轮的轨道,其标准节接头处台阶偏差应小于 0
8MM,安装时必须注意调整
2、立柱全高的垂直度偏差应小于高度的 1/400
3、各标准节间连接螺栓必须固紧,严禁扩孔和开孔,更不得漏装或以铁丝代替
4、高空安装作业人员务必系好安全带,门架下和立杆周围 2 米以内禁止站人,以防物件跌落伤人
5、四级风以上禁止安装作业
6、提升机的金属结构及所有电气设备的金属外壳应做保护接零,其接地电阻不应大于 10,电控箱应放置在干燥和无淋雨处
7、卷扬机必须做重复接地,接地电阻值,不应大于 10,接地装置的选择应符合 GBJ232 的规定
四、龙门架的安装:(一)安装时间(二)安装步骤1
