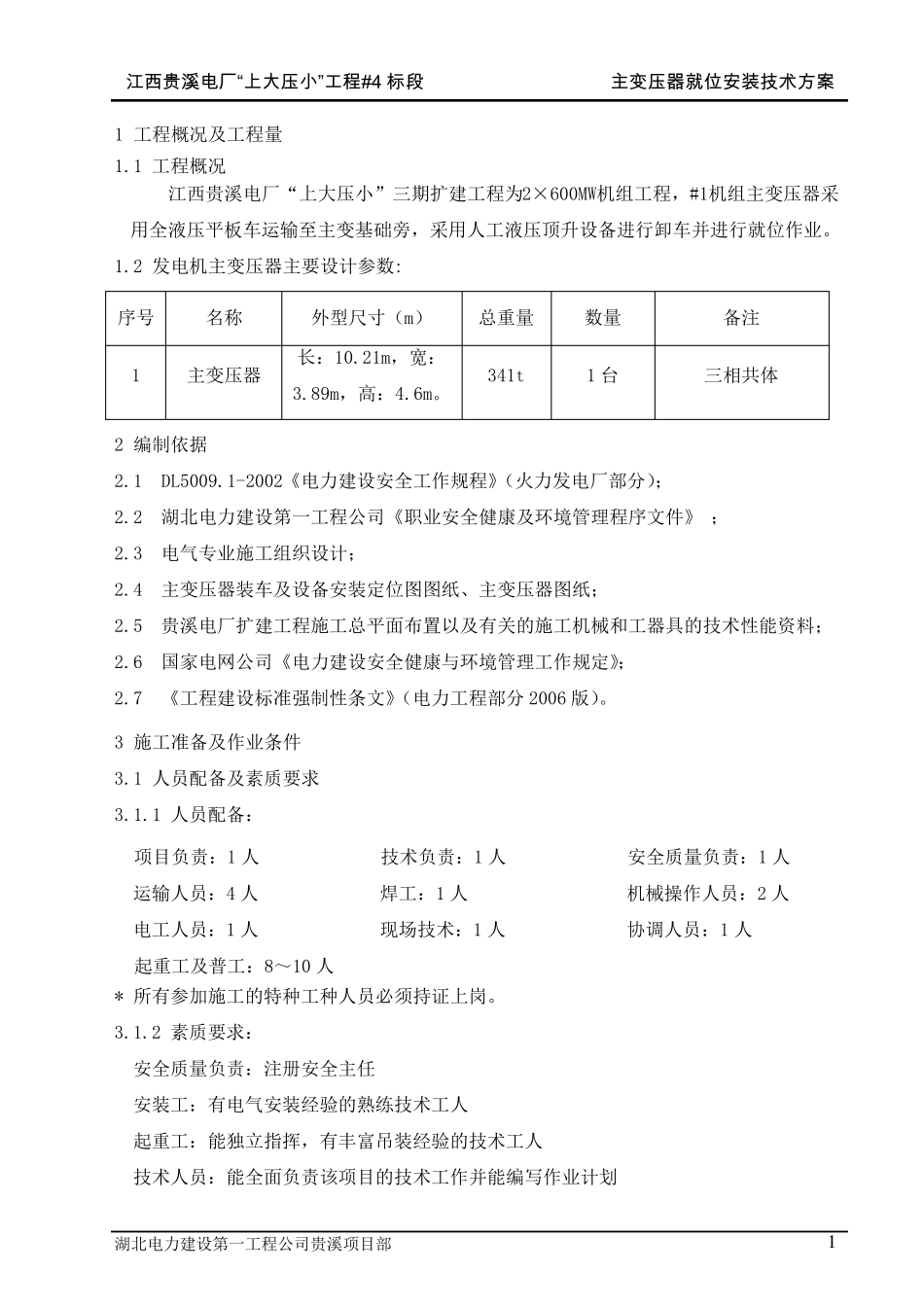

江 西 贵 溪 电 厂 “上大 压 小 ”工 程 #4 标 段 主 变 压 器 就 位 安 装 技 术 方 案 湖北电力建设第一工程公司贵溪项目部 目 录 1、工程概况及工程量 2、编制依据 3、施工准备及条件 4、施工方法及工艺要求 5、执行的《工程建设标准强制性条款》 6、质量标准及检验要求 7、职业安全健康与环境保证措施与文明施工要求 8、绿色施工措施 9、危险因素辨识对策表--附图、附表 10、质量组织与安全组织机构图 江 西 贵 溪 电 厂 “上大 压 小 ”工 程 #4 标 段 主 变 压 器 就 位 安 装 技 术 方 案 湖北电力建设第一工程公司贵溪项目部 1 1 工程概况及工程量 1
1 工程概况 江西贵溪电厂“上大压小”三期扩建工程为2×600MW机组工程,#1机组主变压器采用全液压平板车运输至主变基础旁,采用人工液压顶升设备进行卸车并进行就位作业
2 发电机主变压器主要设计参数: 序号 名称 外型尺寸(m) 总重量 数量 备注 1 主变压器 长:10
21m,宽:3
89m,高:4
341t 1 台 三相共体 2 编制依据 2
1 DL5009
1-2002《电力建设安全工作规程》(火力发电厂部分); 2
2 湖北电力建设第一工程公司《职业安全健康及环境管理程序文件》 ; 2
3 电气专业施工组织设计; 2
4 主变压器装车及设备安装定位图图纸、主变压器图纸; 2
5 贵溪电厂扩建工程施工总平面布置以及有关的施工机械和工器具的技术性能资料; 2
6 国家电网公司《电力建设安全健康与环境管理工作规定》; 2
7 《工程建设标准强制性条文》(电力工程部分 2006 版)
3 施工准备及作业条件 3
1 人员配备及素质要求 3

1 人员配备: 项目负责:1 人 技术负责:1 人 安全质量负责:1 人 运输人员:4 人 焊工:1 人 机械操
