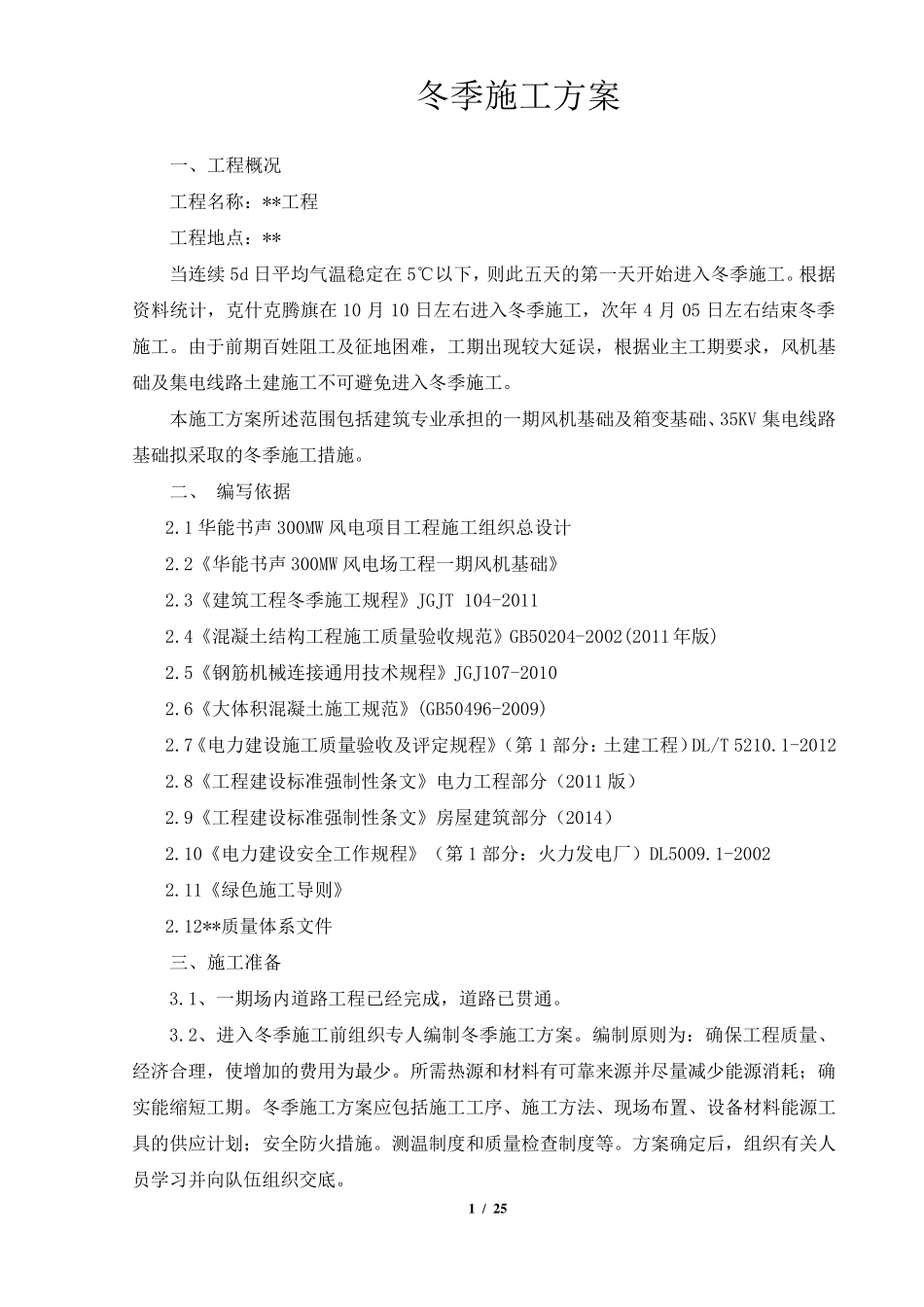

1 / 25 冬季施工方案 一、工程概况 工程名称:**工程 工程地点:** 当连续5d 日平均气温稳定在5℃以下,则此五天的第一天开始进入冬季施工
根据资料统计,克什克腾旗在10 月 10 日左右进入冬季施工,次年 4 月 05 日左右结束冬季施工
由于前期百姓阻工及征地困难,工期出现较大延误,根据业主工期要求,风机基础及集电线路土建施工不可避免进入冬季施工
本施工方案所述范围包括建筑专业承担的一期风机基础及箱变基础、35KV 集电线路基础拟采取的冬季施工措施
二、 编写依据 2
1 华能书声 300MW 风电项目工程施工组织总设计 2
2《华能书声 300MW 风电场工程一期风机基础》 2
3《建筑工程冬季施工规程》JGJT 104-2011 2
4《混凝土结构工程施工质量验收规范》GB50204-2002(2011 年版) 2
5《钢筋机械连接通用技术规程》JGJ107-2010 2
6《大体积混凝土施工规范》(GB50496-2009) 2
7《电力建设施工质量验收及评定规程》(第 1 部分:土建工程)DL/T 5210
1-2012 2
8《工程建设标准强制性条文》电力工程部分(2011 版) 2
9《工程建设标准强制性条文》房 屋 建筑部分(2014) 2
10《电力建设安 全 工作 规程》(第 1 部分:火 力发 电厂 )DL5009
1-2002 2
11《绿 色 施工导 则》 2
12**质量体系 文件 三 、施工准备 3
1、一期场内 道 路工程已 经 完 成 ,道 路已 贯 通
2、进入冬季施工前组织专人 编制冬季施工方案
编制原 则为 :确 保 工程质量、经 济 合 理 ,使 增 加 的费 用为 最 少
所需 热 源 和 材 料有 可靠 来 源 并 尽 量减 少 能源 消 耗 ; 确实 能缩 短 工期
冬季施工方案应 包括施工工序 、施工
