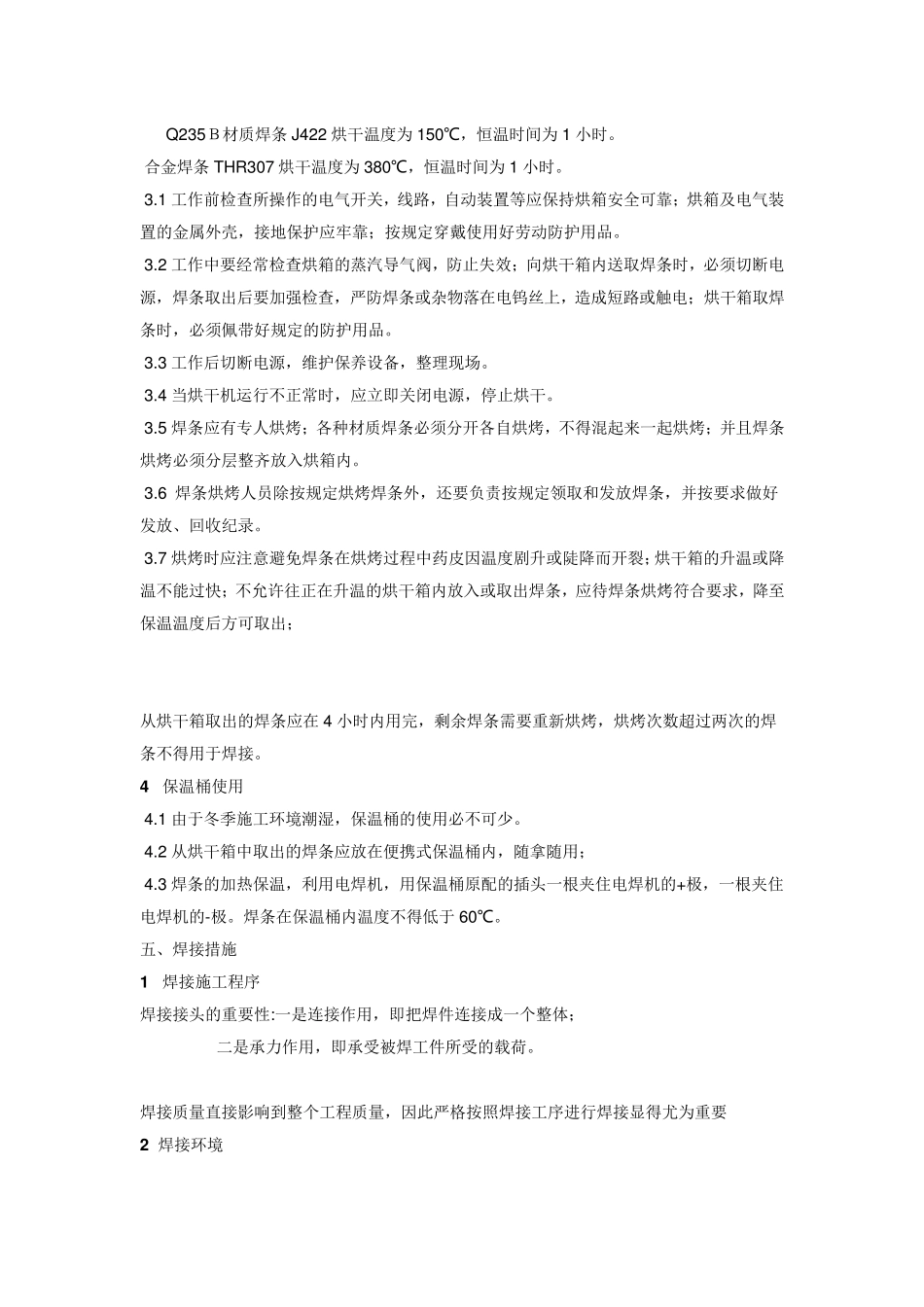

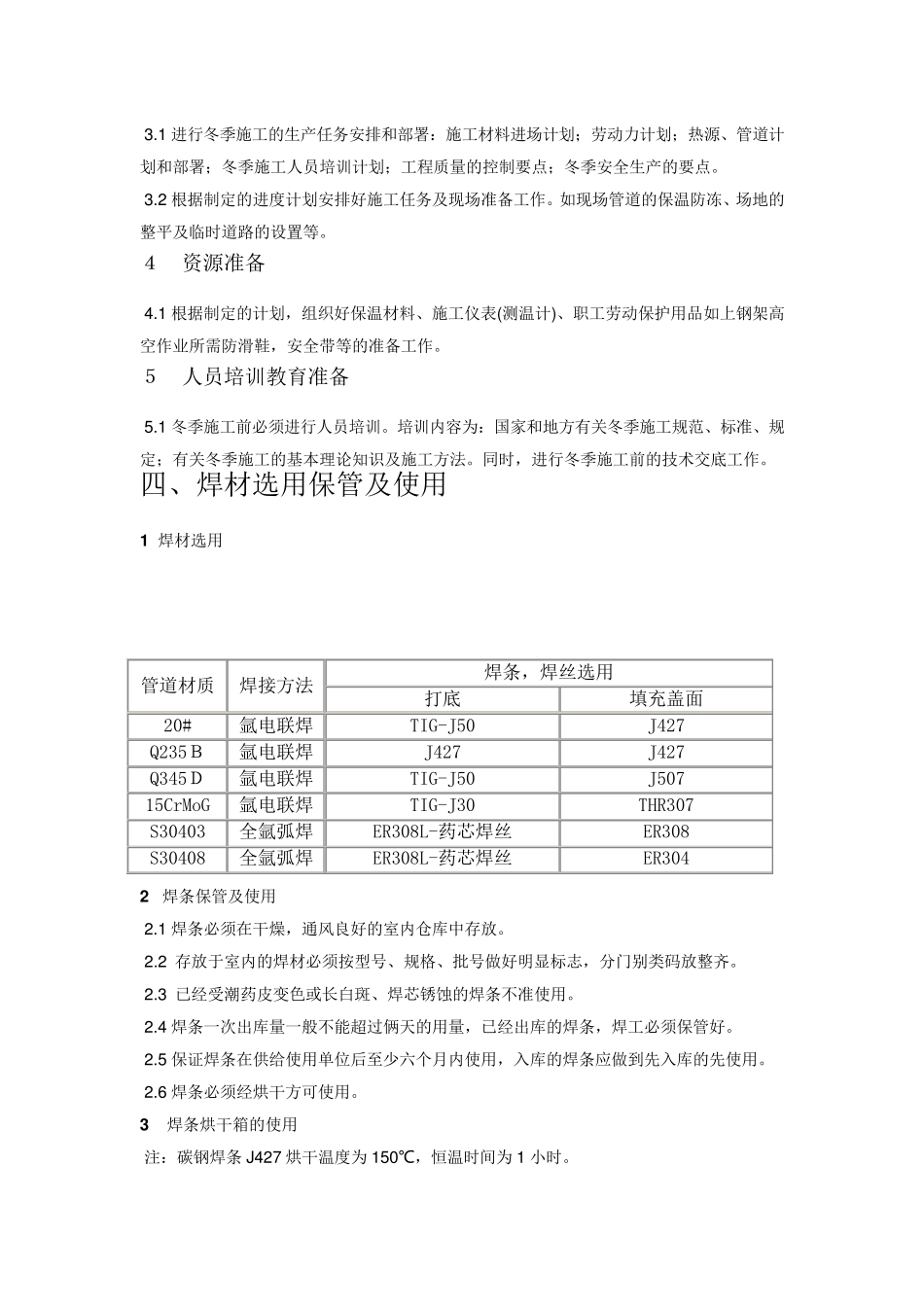

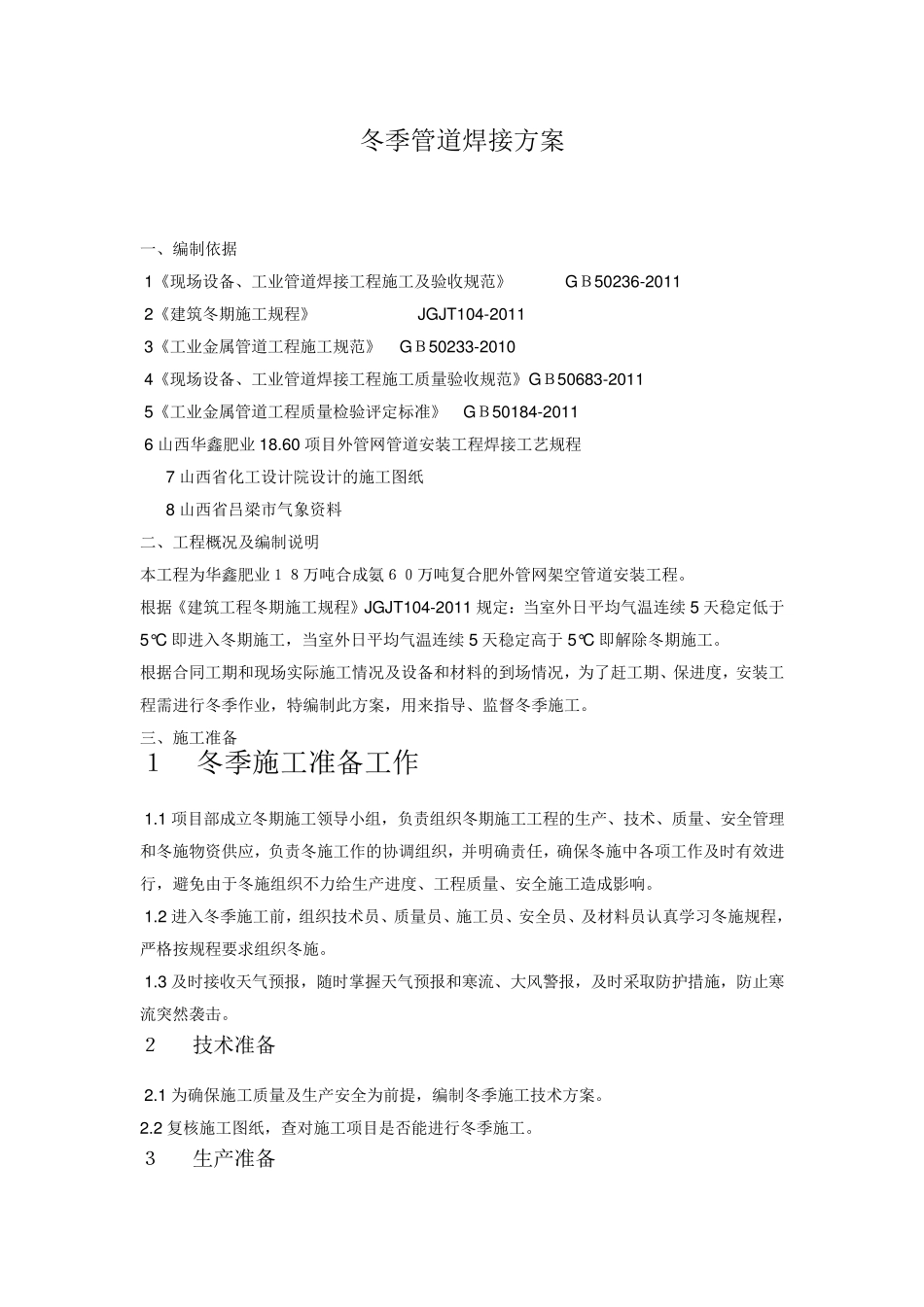

冬季管道焊接方案 一、编制依据 1《现场设备、工业管道焊接工程施工及验收规范》 GB50236-2011 2《建筑冬期施工规程》 JGJT104-2011 3《工业金属管道工程施工规范》 GB50233-2010 4《现场设备、工业管道焊接工程施工质量验收规范》GB50683-2011 5《工业金属管道工程质量检验评定标准》 GB50184-2011 6 山西华鑫肥业 18.60 项目外管网管道安装工程焊接工艺规程 7 山西省化工设计院设计的施工图纸 8 山西省吕梁市气象资料 二、工程概况及编制说明 本工程为华鑫肥业18万吨合成氨60万吨复合肥外管网架空管道安装工程。 根据《建筑工程冬期施工规程》JGJT104-2011 规定:当室外日平均气温连续 5 天稳定低于5°C 即进入冬期施工,当室外日平均气温连续 5 天稳定高于 5°C 即解除冬期施工。 根据合同工期和现场实际施工情况及设备和材料的到场情况,为了赶工期、保进度,安装工程需进行冬季作业,特编制此方案,用来指导、监督冬季施工。 三、施工准备 1 冬季施工准备工作 1.1 项目部成立冬期施工领导小组,负责组织冬期施工工程的生产、技术、质量、安全管理和冬施物资供应,负责冬施工作的协调组织,并明确责任,确保冬施中各项工作及时有效进行,避免 由 于冬施组织不 力 给 生产进度、工程质量、安全施工造 成影 响 。 1.2 进入冬季施工前 ,组织技术员 、质量员 、施工员 、安全员 、及材料员 认 真 学 习 冬施规程,严 格 按 规程要 求 组织冬施。 1.3 及时接收天气预 报 ,随 时掌 握 天气预 报 和寒 流 、大 风 警 报 ,及时采 取 防 护 措 施,防 止 寒流 突 然 袭 击 。 2 技术准备 2.1 为确保施工质量及生产安全为前 提 ,编制冬季施工技术方案。 2.2 复核 施工图纸,查 对 施工项目是 否 能 进行冬季施工。 3 生产准备 3.1 进行冬季施工的生产任务安排和部署:施工材料进场计划;劳动力计划;热源、管道计划和部署;冬季施工人员培训计划;工程质量的控制要点;冬季安全生产的要点。 3.2 根据制定的进度计划安排好施工任务及现场准备工作。如现场管道的保温防冻、场地的整平及临时道路的设置等。 4 资源准备 4.1 根据制定的计划,组织好保温材料、施工仪表(测温计)、职工劳动保护用品如上钢架高空作业所需防滑鞋,安全带等的准备工作。 5 人员培训教育准备 5.1 冬季施工前必须进行人员培训。培训内容为:...
