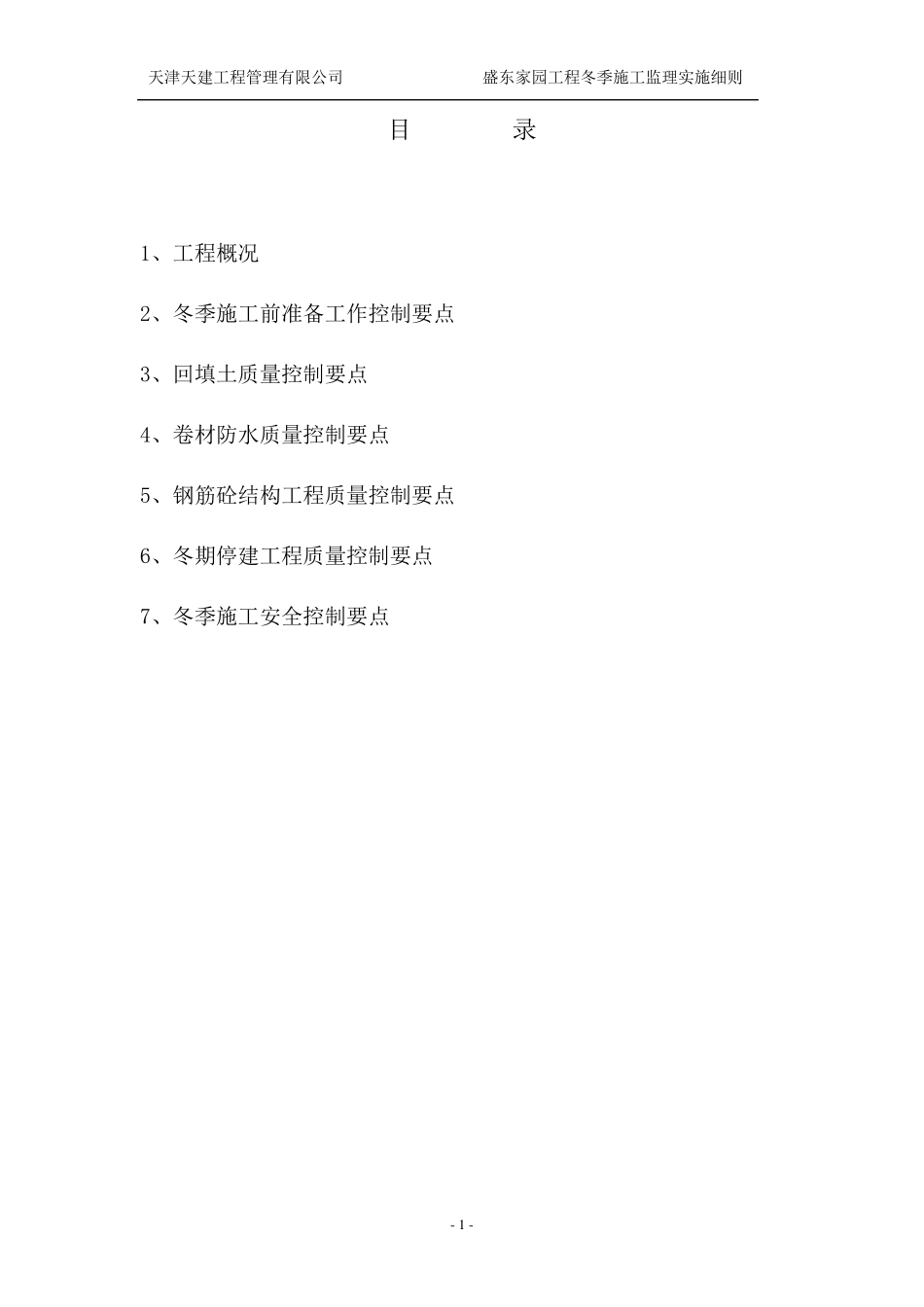

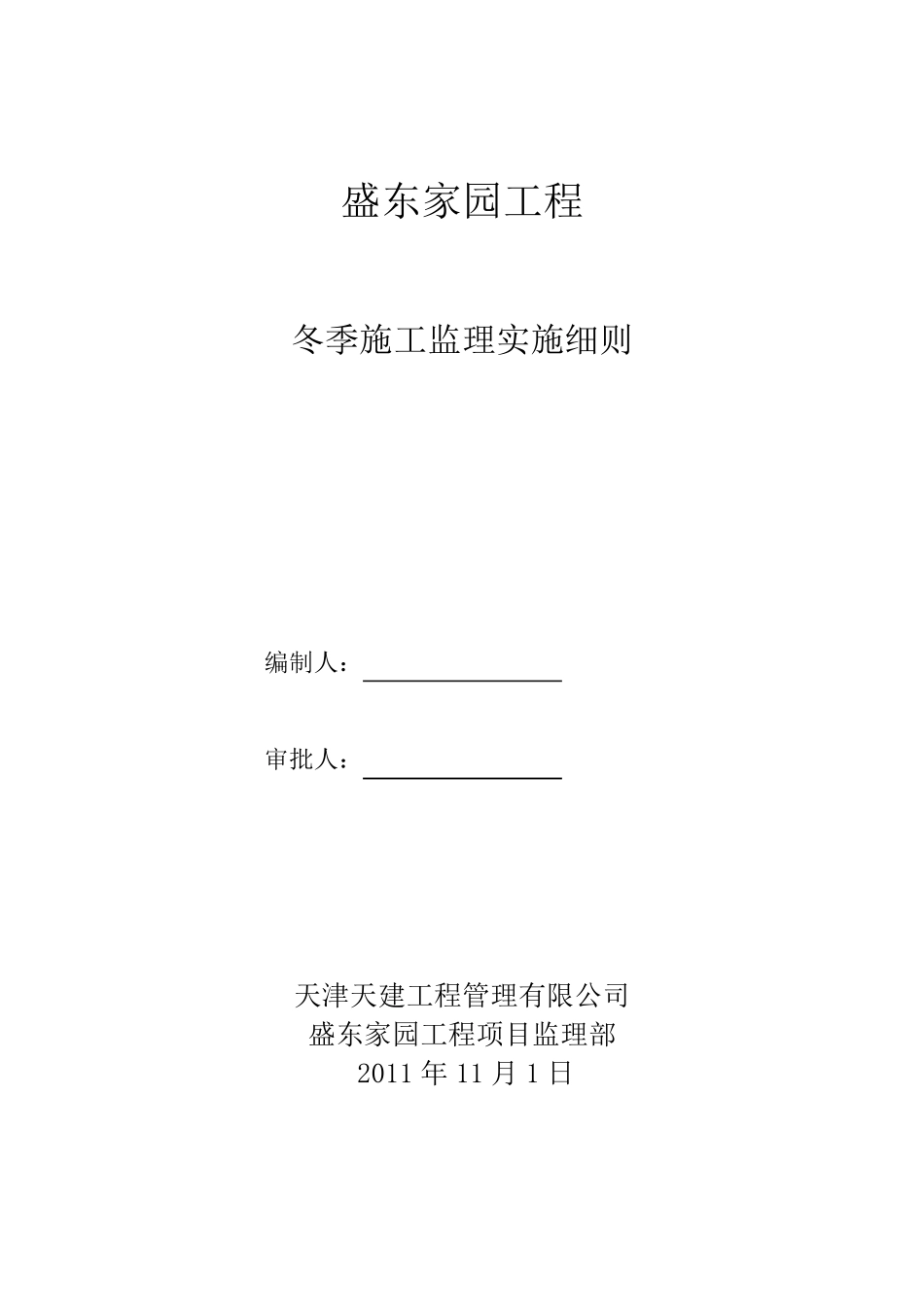

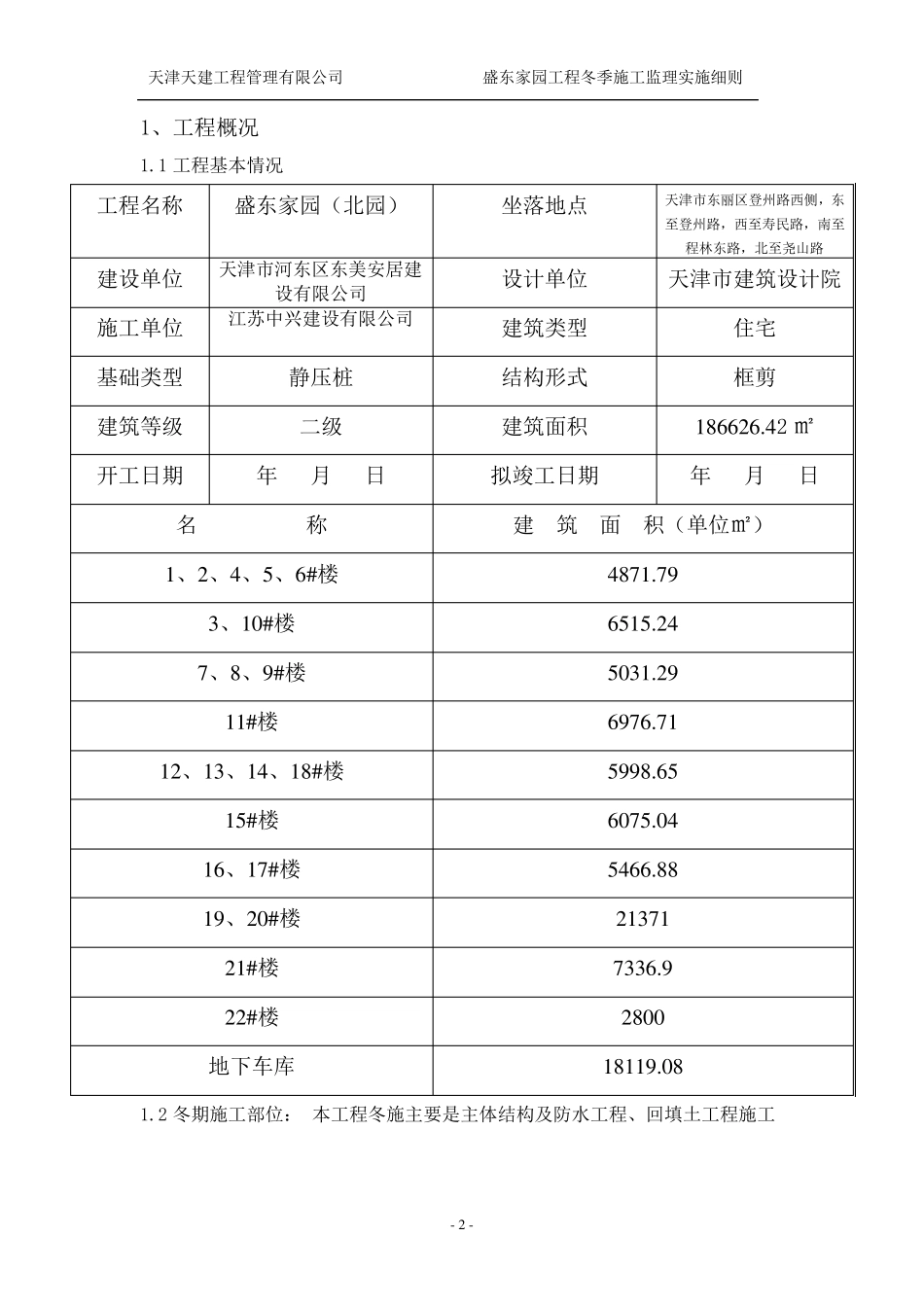

盛东家园工程 冬季施工监理实施细则 编制人: 审批人: 天津天建工程管理有限公司 盛东家园工程项目监理部 2011 年 11 月 1 日 天津天建工程管理有限公司 盛东家园工程冬季施工监理实施细则 - 1 - 目 录 1、工程概况 2、冬季施工前准备工作控制要点 3、回填土质量控制要点 4、卷材防水质量控制要点 5、钢筋砼结构工程质量控制要点 6、冬期停建工程质量控制要点 7、冬季施工安全控制要点 天津天建工程管理有限公司 盛东家园工程冬季施工监理实施细则 - 2 - 1、工程概况 1.1 工程基本情况 1.2 冬期施工部位: 本工程冬施主要是主体结构及防水工程、回填土工程施工 工程名称 盛东家园(北园) 坐落地点 天津市东丽区登州路西侧,东至登州路,西至寿民路,南至程林东路,北至尧山路 建设单位 天津市河东区东美安居建设有限公司 设计单位 天津市建筑设计院 施工单位 江苏中兴建设有限公司 建筑类型 住宅 基础类型 静压桩 结构形式 框剪 建筑等级 二级 建筑面积 1 8 6 6 2 6 .4 2 ㎡ 开工日期 年 月 日 拟竣工日期 年 月 日 名 称 建 筑 面 积(单位㎡) 1 、2 、4 、5 、6 #楼 4 8 7 1 .7 9 3 、1 0 #楼 6 5 1 5 .2 4 7 、8 、9 #楼 5 0 3 1 .2 9 1 1 #楼 6 9 7 6 .7 1 1 2 、1 3 、1 4 、1 8 #楼 5 9 9 8 .6 5 1 5 #楼 6 0 7 5 .0 4 1 6 、1 7 #楼 5 4 6 6 .8 8 1 9 、2 0 #楼 2 1 3 7 1 2 1 #楼 7 3 3 6 .9 2 2 #楼 2 8 0 0 地下车库 1 8 1 1 9 .0 8 天津天建工程管理有限公司 盛东家园工程冬季施工监理实施细则 - 3 - 2、冬季施工前准备工作控制要点 2.1 审查总包单位编制的冬季施工方案 总包单位根据施工进度,如计划在冬期施工必须编制冬期施工方案,监理要对冬施的组织措施、技术措施、管理措施以及物资供应的保证措施进行审查,施工方案必须与工程实际和总包单位计划投入能力相当,符合现场实际,并提出审定意见。 在审批冬施方案时还应考虑冬施安全保证。 2.2 检查冬施物资、检测设备的进场到位情况和措施保证情况 2.2.1 检查总包单位在冬施前准备所需物资的进场情况,如果冬施措施不到位,监理机构及时与建设单位协调一致下达停工指令,停止冬期施工。 2.2.2 对于临近冬期的施工阶段,督促总包单位保温材料要进场,必须保证在...
