土石方工程施工方法及技术措施 一、去除耕植土 1、挖草皮土 土方工程开工前,首先清理现场残留的杂草、植物、农作物残根、枝桠,开挖临时排水沟排除现场积水
按设计要求应对机场平整范围内的草皮土彻底清除
本标段施工区域为植被丰富且草皮土层薄厚不均,拟采用推土机推、装载机装与挖掘机挖装相结合的方式,运到监理工程师指定地点堆放,准备用于后期回填土面区表层
2、挖除树根 采用人工配合挖掘机施工的方法施工
地面树桩及主根、支根全部挖除,其坑穴采用人工挖台阶,电动夯实机分层回填夯实的方法回填,压实度要符合相应区域的回填压实度要求
3、拆除结构物 用液压破碎锤进行破除施工区域内的房屋基础等构筑物,挖掘机或装载机装车,自卸汽车运输
二、原地面处理 土方填方区完成清表土后及挖方区挖方完成后,采用推土机对原地面平整,用压路机对原地面进行碾压
原地面碾压过程中,要注意观察 ,如 发 现碾压机械 的轮 迹 突 然 增 大 时,应检 查 下 面是 否 有 暗 坑、暗 沟、暗 井 、暗 坟 或不稳 定土壤 ,并 应采取 措施妥 善 处理

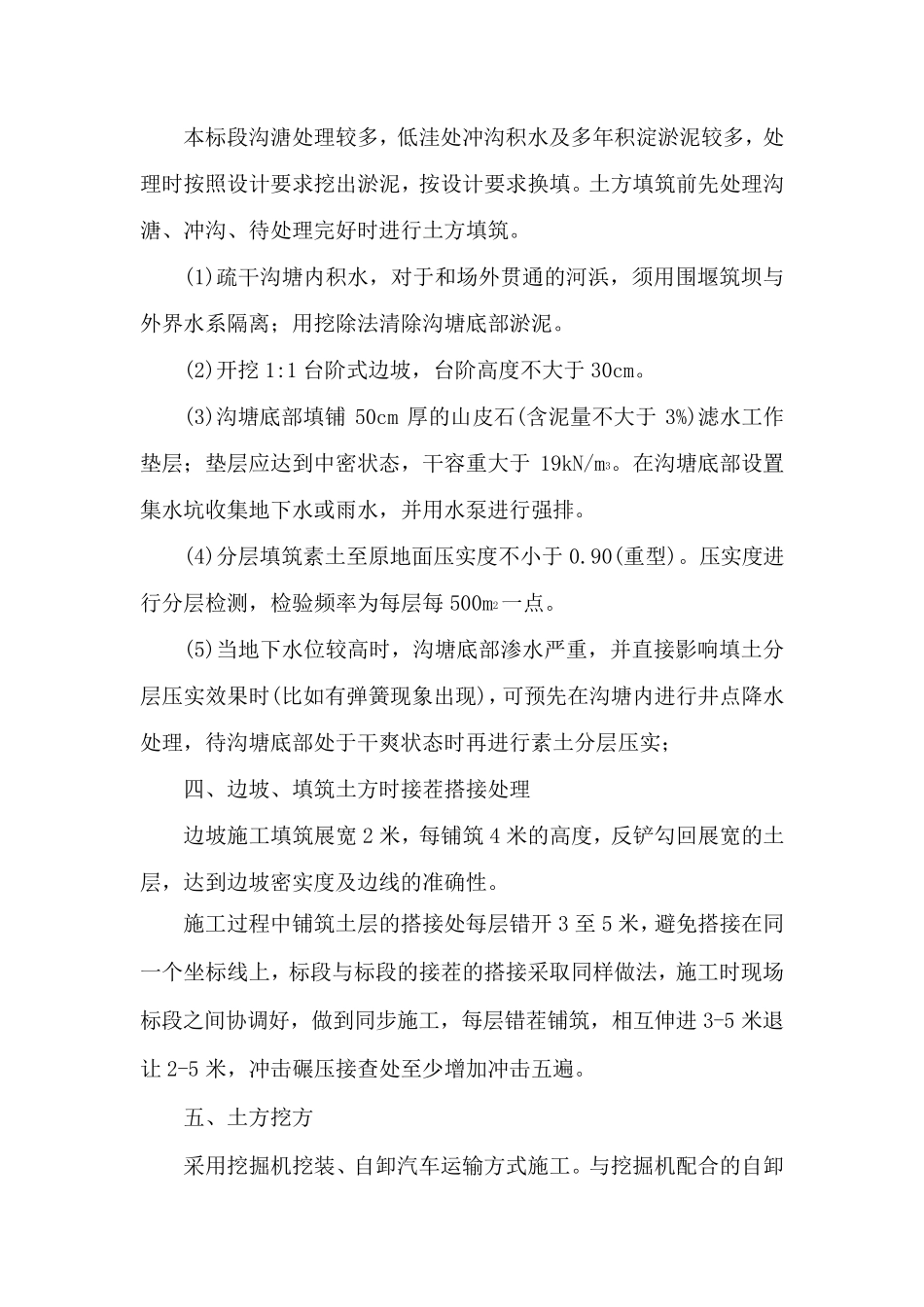

三 、沟溏 、冲 沟处理 本标段沟溏处理较多,低洼处冲沟积水及多年积淀淤泥较多,处理时按照设计要求挖出淤泥,按设计要求换填
土方填筑前先处理沟溏、冲沟、待处理完好时进行土方填筑
(1)疏干沟塘内积水,对于和场外贯通的河浜,须用围堰筑坝与外界水系隔离;用挖除法清除沟塘底部淤泥
(2)开挖1:1 台阶式边坡,台阶高度不大于 30cm
(3)沟塘底部填铺 50cm 厚的山皮石(含泥量不大于 3%)滤水工作垫层;垫层应达到中密状态,干容重大于 19kN/m3
在沟塘底部设置集水坑收集地下水或雨水,并用水泵进行强排
(4)分层填筑素土至原地面压实度不小于 0
90(重型)
压实度进行分层检测,检验频率为每层每500m2一点
(5)当地下水位较高时,沟塘底部渗水严重
