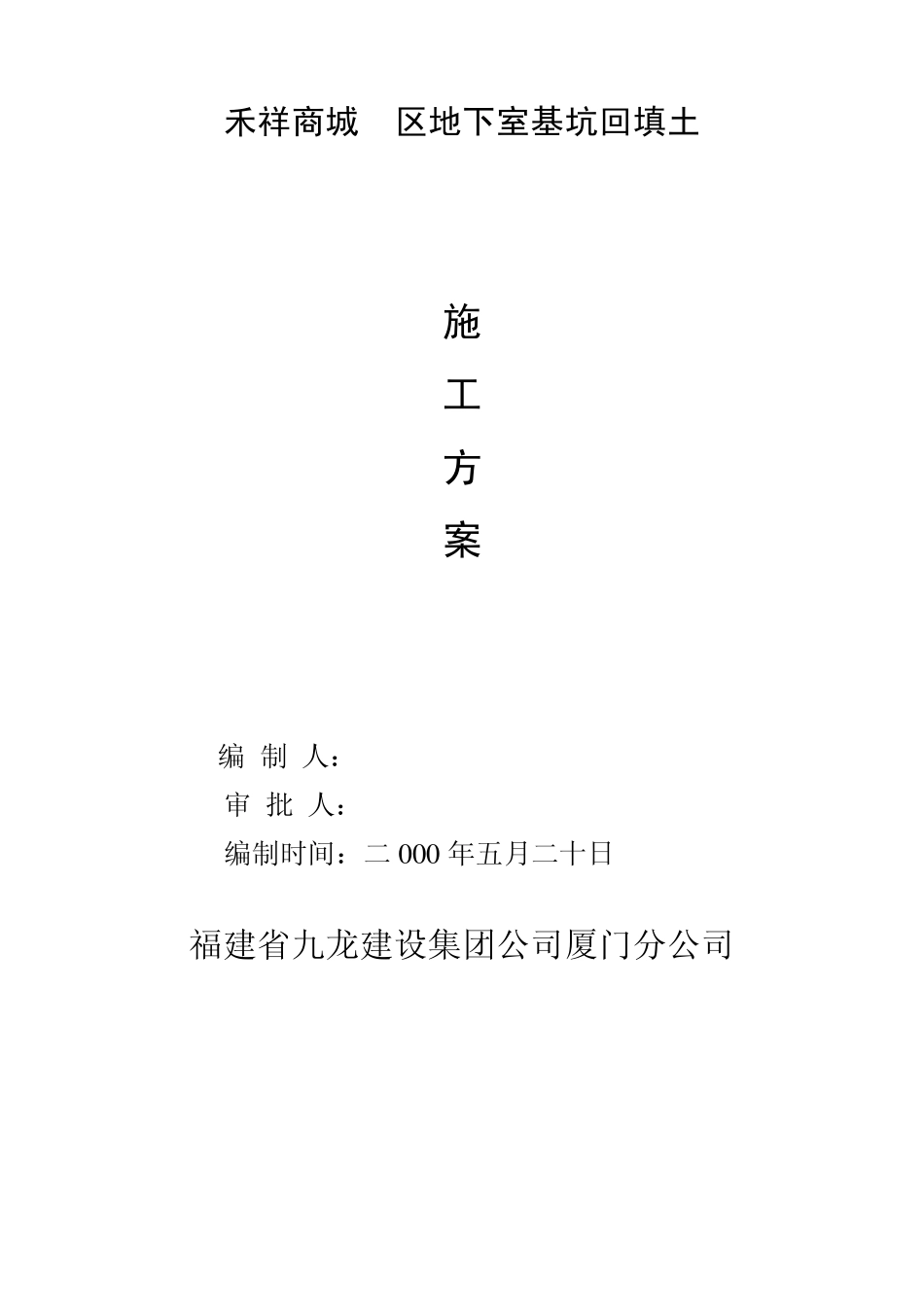

禾祥商城B区地下室基坑回填土 施 工 方 案 编 制 人: 审 批 人: 编制时间:二0 0 0 年五月二十日 福建省九龙建设集团公司厦门分公司 一 、工程概况 由厦门英才房地产开发投资的禾祥商城B 区,位于禾祥西路与后滨路交叉路口的东南角,南邻市罐头厂厂区。本工程建筑物地上13 层,地下室一层,地下室筏板底标高为-5.14米。 本工程第一段地下室1-6×A-G轴的回填土基坑长度为100米左右,宽 1.5米,深度 5米左右。此段填土方量约为750立方米左右。 二、施工方案 1、1-6×A-G轴的回填土工程施工时,回填土采用外运土方,土质为粘性土,填土施工时,利用 A区的施工道路作为土方的临时堆放点,采用手推车再将土方运输卸至基坑底回填。 2、人员安排及机械安排 回填土工程施工时,计划安排 20人及 20部手推车运输施工,回填土的夯实机械采用二台 HC70冲击夯机。 3、施工路架安排 1×A-G轴基坑土方回填,不需搭设路架,直接在 A区的施工道路上用手推车直接将土方卸至基坑底。 A×1-6轴、G×1-6轴基坑回填土施工时,因北面第一段地下室顶板上尚设置夹层梁板的模板支撑,手推车无法行走顶板将土方卸至坑底;南面因地下室斜坡道位置,无法行走手推车,故南、北面基坑回填土施工时,将在基坑上采用钢管搭设行走路架,铺设胶合板,作为临时运输道路,以便手推车行走运输回填土。 4、填土施工顺序 回填土施工时,计划先回填东侧基坑的土方,再回填南、北侧的基坑土方。南、北侧基坑回填从 6轴向 1轴方向退后分层回填施工。 5、回填土分层填夯 根据施工规范的要求,为保证回填土的密实性,回填土必须采用由下向上分层填夯,计划每 30CM厚为一层进行填夯,采用 HC-70冲击夯进行夯实。若回填土含水率较低时,可适当洒水润湿进行夯实,以保证夯实的密实度。 6、回填土施工的要求 (1)填土前,应用潜水泵抽掉基坑底的地下水,清除坑底的有机杂物的建筑垃圾等。 (2 )采用的回填土料必须符合设计要求,本工程回土采用粘性土进行回填,回填前检验其含水率是否在控制范围内,如含水量较高,可采用翻松、晾晒等措施;如含水量较低时,可适当洒水润湿或增加压实遍数等措施。 (3 )土方回填应连续进行,尽快完成,当天填土当天完成;施工时应防止地面水流入基坑内。 7、工期要求 第一段地下室基坑土方回填,计划在4 天内回填施工完成。 8、质量控制与检验 (1)土方夯实后,应对每层的回填土进行检验,采用环刀取样...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下室基坑回填土施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
