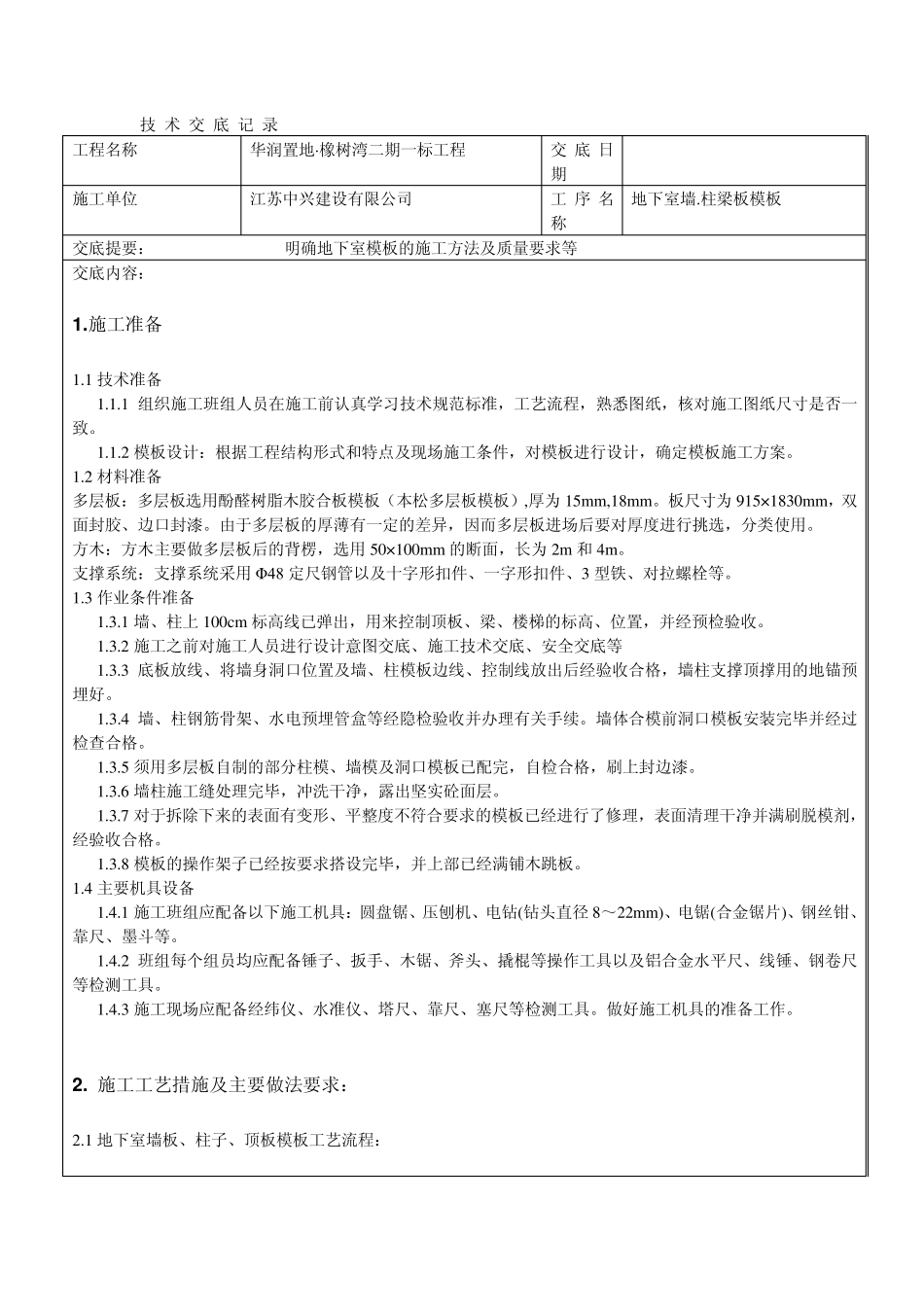

技 术 交 底 记 录 工程名称 华润置地·橡树湾二期一标工程 交底日期 施工单位 江苏中兴建设有限公司 工序名称 地下室墙
柱梁板模板 交底提要: 明确地下室模板的施工方法及质量要求等 交底内容: 1
施工准备 1
1 技术准备 1
1 组织施工班组人员在施工前认真学习技术规范标准,工艺流程,熟悉图纸,核对施工图纸尺寸是否一致
2 模板设计:根据工程结构形式和特点及现场施工条件,对模板进行设计,确定模板施工方案
2 材料准备 多层板:多层板选用酚醛树脂木胶合板模板(本松多层板模板),厚为15mm,18mm
板尺寸为915× 1830mm,双面封胶、边口封漆
由于多层板的厚薄有一定的差异,因而多层板进场后要对厚度进行挑选,分类使用
方木:方木主要做多层板后的背楞,选用50× 100mm 的断面,长为2m 和4m
支撑系统:支撑系统采用Φ 48 定尺钢管以及十字形扣件、一字形扣件、3 型铁、对拉螺栓等
3 作业条件准备 1
1 墙、柱上 100cm 标高线已弹出,用来控制顶板、梁、楼梯的标高、位置,并经预检验收
2 施工之前对施工人员进行设计意图交底、施工技术交底、安全交底等 1
3 底板放线、将墙身洞口位置及墙、柱模板边线、控制线放出后经验收合格,墙柱支撑顶撑用的地锚预埋好
4 墙、柱钢筋骨架、水电预埋管盒等经隐检验收并办理有关手续
墙体合模前洞口模板安装完毕并经过检查合格
5 须用多层板自制的部分柱模、墙模及洞口模板已配完,自检合格,刷上封边漆
6 墙柱施工缝处理完毕,冲洗干净,露出坚实砼面层
7 对于拆除下来的表面有变形、平整度不符合要求的模板已经进行了修理,表面清理干净并满刷脱模剂,经验收合格
8 模板的操作架子已经按要求搭设完毕,并上部已经满铺木跳板
