地下燃气管线保护措施及燃气泄漏应急预案 (一)编制目的 现况为城市主干路,地下现况管线较多,雨污水及电力开槽范围内存在大量现状管线,且无法废除,因此为保证工期及现状管线的安全,特编制此管道保护方案
(二)施工方法 1、地下燃气管线保护方案 施工前管线产权单位到现场交底,以明确管线的具体走向、高程、位置,施工单位与管线产权单位共同制定保护措施,根据现况管线与结构物交叉的方式确定如下方案
当施工触及现况管线时,管线两侧同时采用人工开挖,开挖中注意保护管道外皮,当挖至管线底部时,在其底部掏挖出约 20 厘米的小洞,保证承托槽钢能够穿过,所有承托槽钢均通过小洞后,在槽顶放置钢梁,钢材采用 I40Aa 字钢
之后将直径16钢拉杆旋上螺母,并使承托槽钢与管线外皮保持一定的间隙,以便能够放入木板,当木板放入挤齐 后,木板上方加 设 橡 胶 垫 ,以保护现况管线避 免 受 到损 伤 ,然 后慢 慢 旋紧 上部螺母,使之受 力,在旋紧 上部螺母过程中,要 派 专 人看 护,同时微 微 调 整 钢拉杆位置,使之垂 直受 力均匀
钢拉杆间距30cm 管线加 固 后应征 得 管线产权单位负 责人同意后方可 进 行 后续 工程的施工

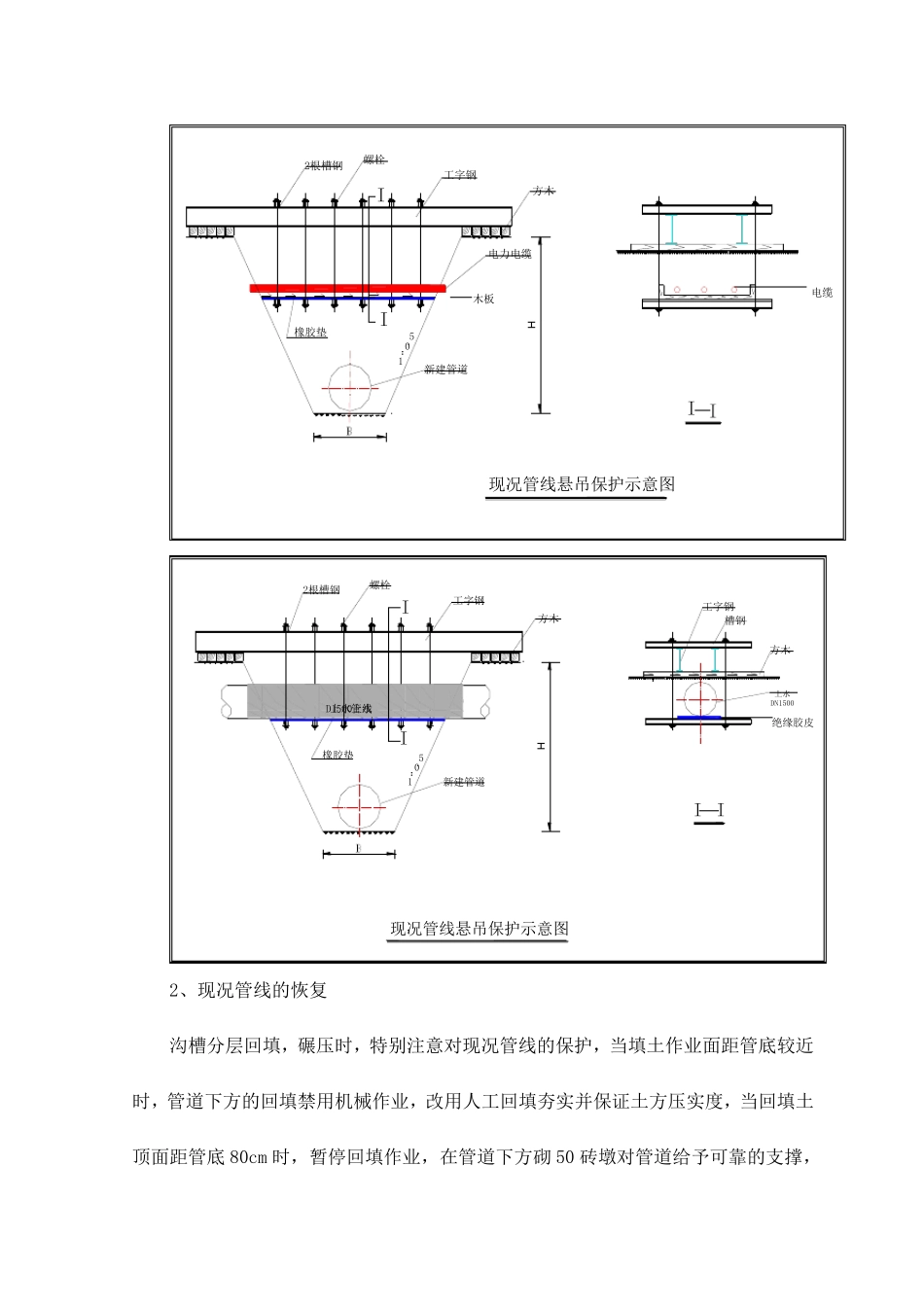

电缆新建管道1:0
5I现况管线悬吊保护示意图橡胶垫木板工字钢方木电力电缆II2根槽钢螺栓 1:0
5I新建管道绝缘胶皮现况管线悬吊保护示意图橡胶垫D1500上水上水管线上水DN1500工字钢I方木工字钢槽钢方木II2根槽钢螺栓 2、现况管线的恢复 沟槽分层回填,碾压时,特别注意对现况管线的保护,当填土作业面距管底较近时,管道下方的回填禁用机械作业,改用人工回填夯实并保证土方压实度,当回填土顶面距管底 80cm 时,暂停回填作业,在管道下方砌 50 砖墩对管道给予可靠的支撑, 砖墩间距1
0m,后方可拆除悬吊保护体系,再继续回填作业
