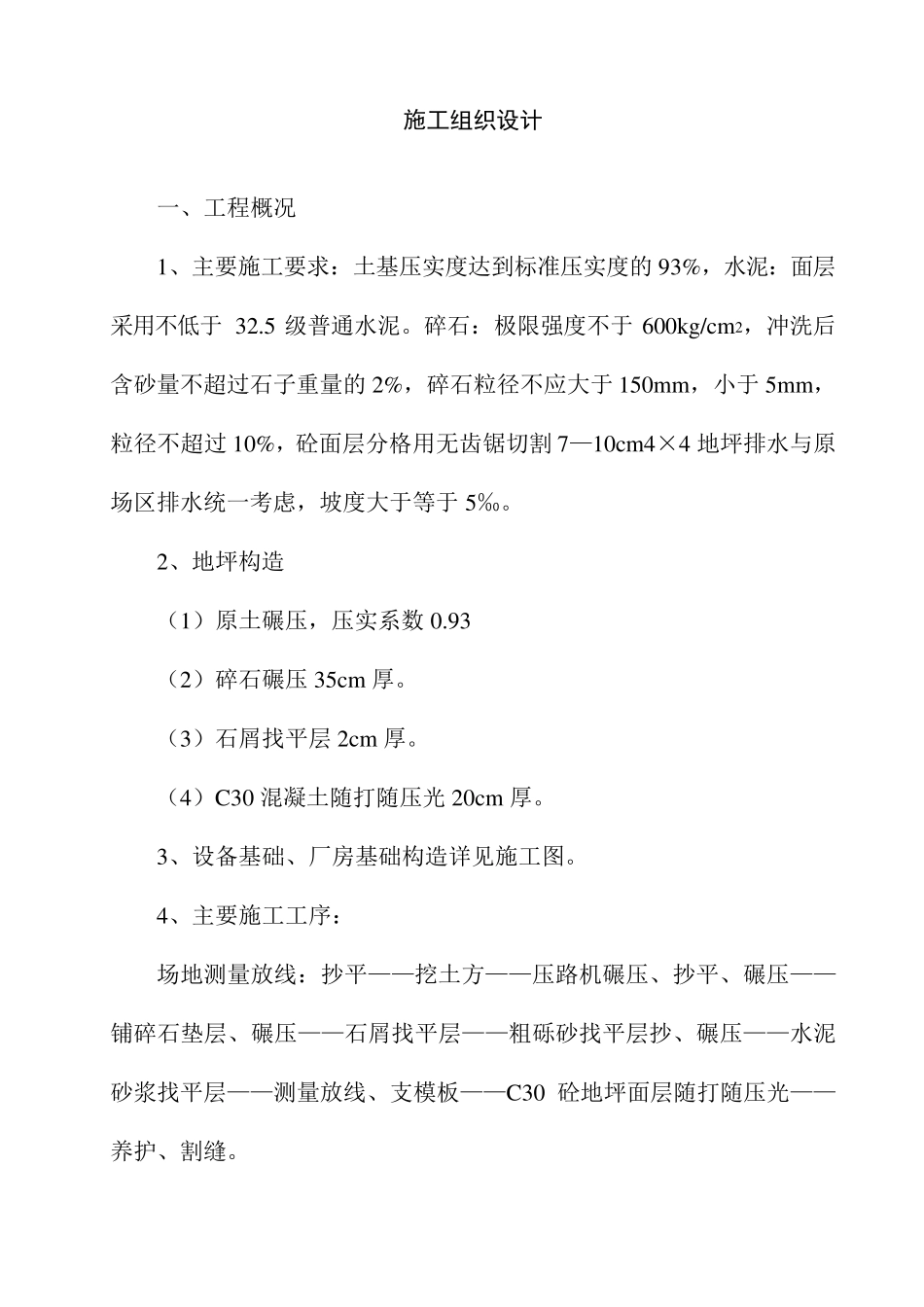

施工组织设计 一、工程概况 1、主要施工要求:土基压实度达到标准压实度的93%,水泥:面层采用不低于32
5 级普通水泥
碎石:极限强度不于600kg/cm 2,冲洗后含砂量不超过石子重量的2%,碎石粒径不应大于150m m ,小于5m m ,粒径不超过10%,砼面层分格用无齿锯切割7—10cm 4×4 地坪排水与原场区排水统一考虑,坡度大于等于5‰
2、地坪构造 (1)原土碾压,压实系数 0
93 (2)碎石碾压35cm 厚
(3)石屑找平层2cm 厚
(4)C30 混凝土随打随压光 20cm 厚
3、设备基础、厂房基础构造详见施工图
4、主要施工工序: 场地测量放线:抄平——挖土方——压路机碾压、抄平、碾压——铺碎石垫层、碾压——石屑找平层——粗砾砂找平层抄、碾压——水泥砂浆找平层——测量放线、支模板——C30 砼地坪面层随打随压光——养护、割缝

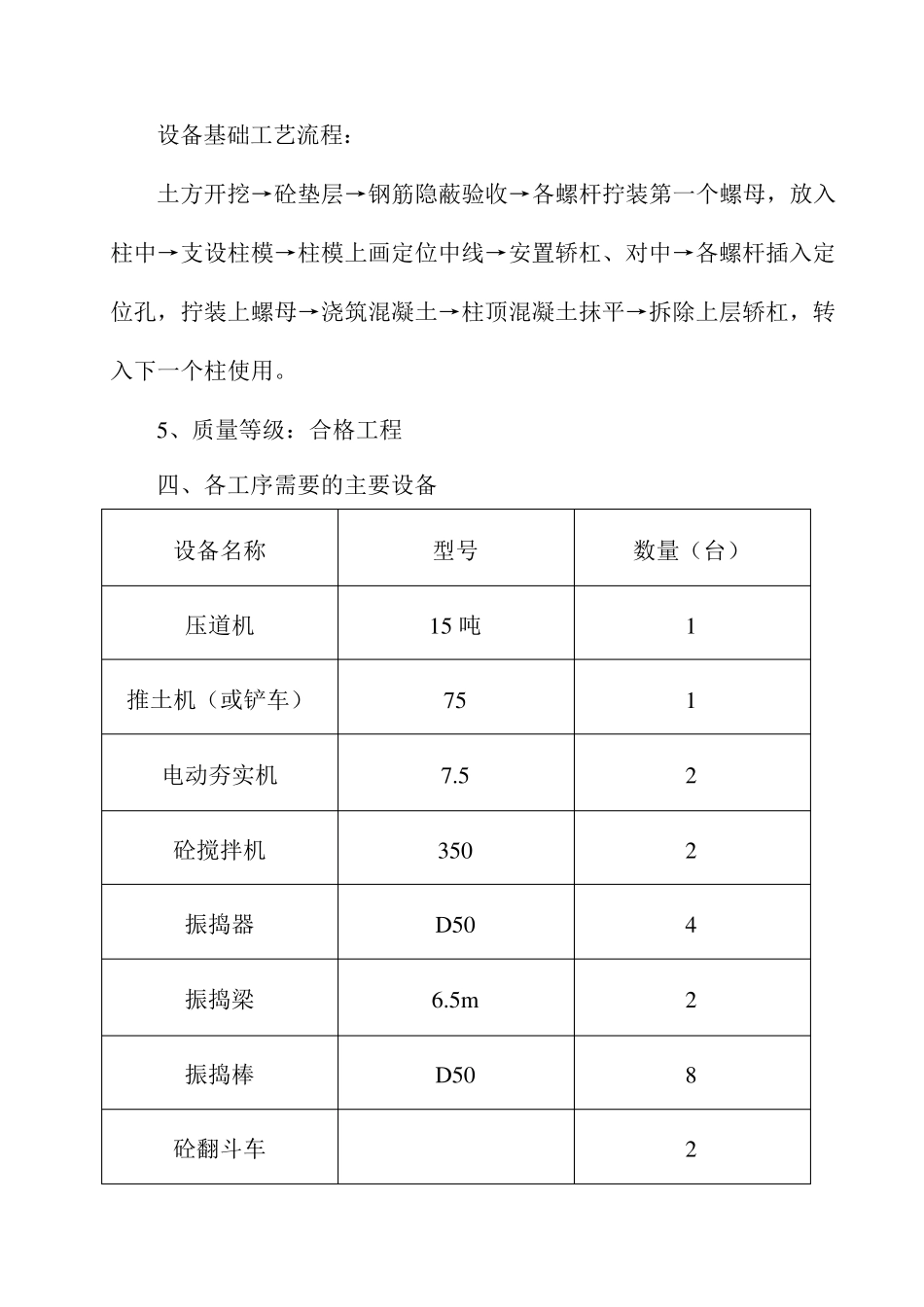

设备基础工艺流程: 土方开挖→砼垫层→钢筋隐蔽验收→各螺杆拧装第一个螺母,放入柱中→支设柱模→柱模上画定位中线→安置轿杠、对中→各螺杆插入定位孔,拧装上螺母→浇筑混凝土→柱顶混凝土抹平→拆除上层轿杠,转入下一个柱使用

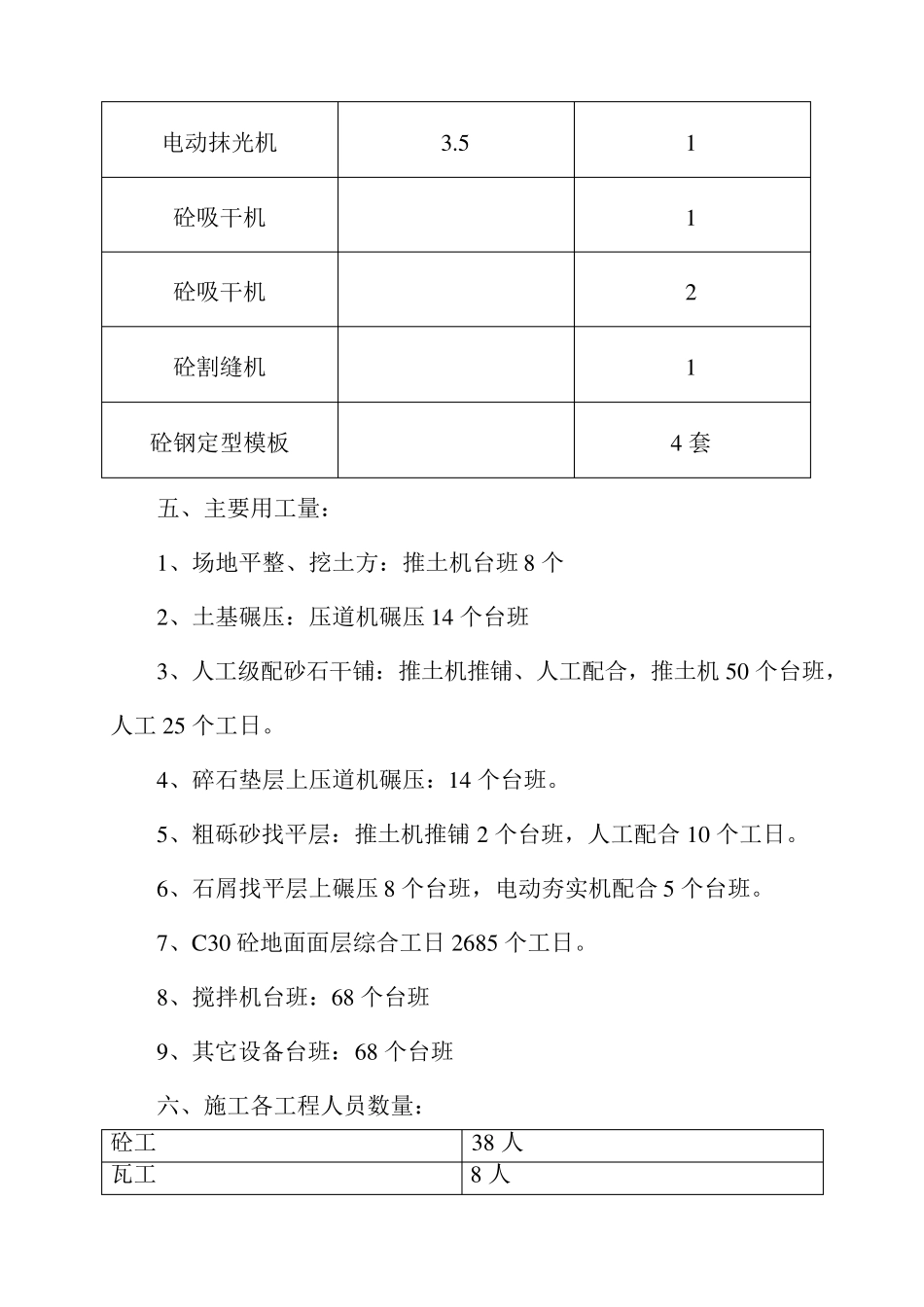

5、质量等级:合格工程 四、各工序需要的主要设备 设备名称 型号 数量(台) 压道机 15 吨 1 推土机(或铲车) 75 1 电动夯实机 7
5 2 砼搅拌机 350 2 振捣器 D50 4 振捣梁 6
5m 2 振捣棒 D50 8 砼翻斗车 2 电动抹光机 3
5 1 砼吸干机 1 砼吸干机 2 砼割缝机 1 砼钢定型模板 4 套 五、主要用工量: 1、场地平整、挖土方:推土机台班 8 个 2、土基碾压:压道机碾压 14 个台班 3、人工级配砂石干铺:推土机推铺、人工配合,推土机50 个台班,人工 25 个工日
4、碎石垫层上压道机碾压:14 个台班
5、粗砾砂找平层:推土机推铺 2 个台班
