华 1-1编号:572K012SEPC致 d 晾华联理公司天津; I 隨电厂 项目监理部软出天津 d 隨电厂一期 理 B 标段气动门调试作业指导书,详纟蹴明见附件,核

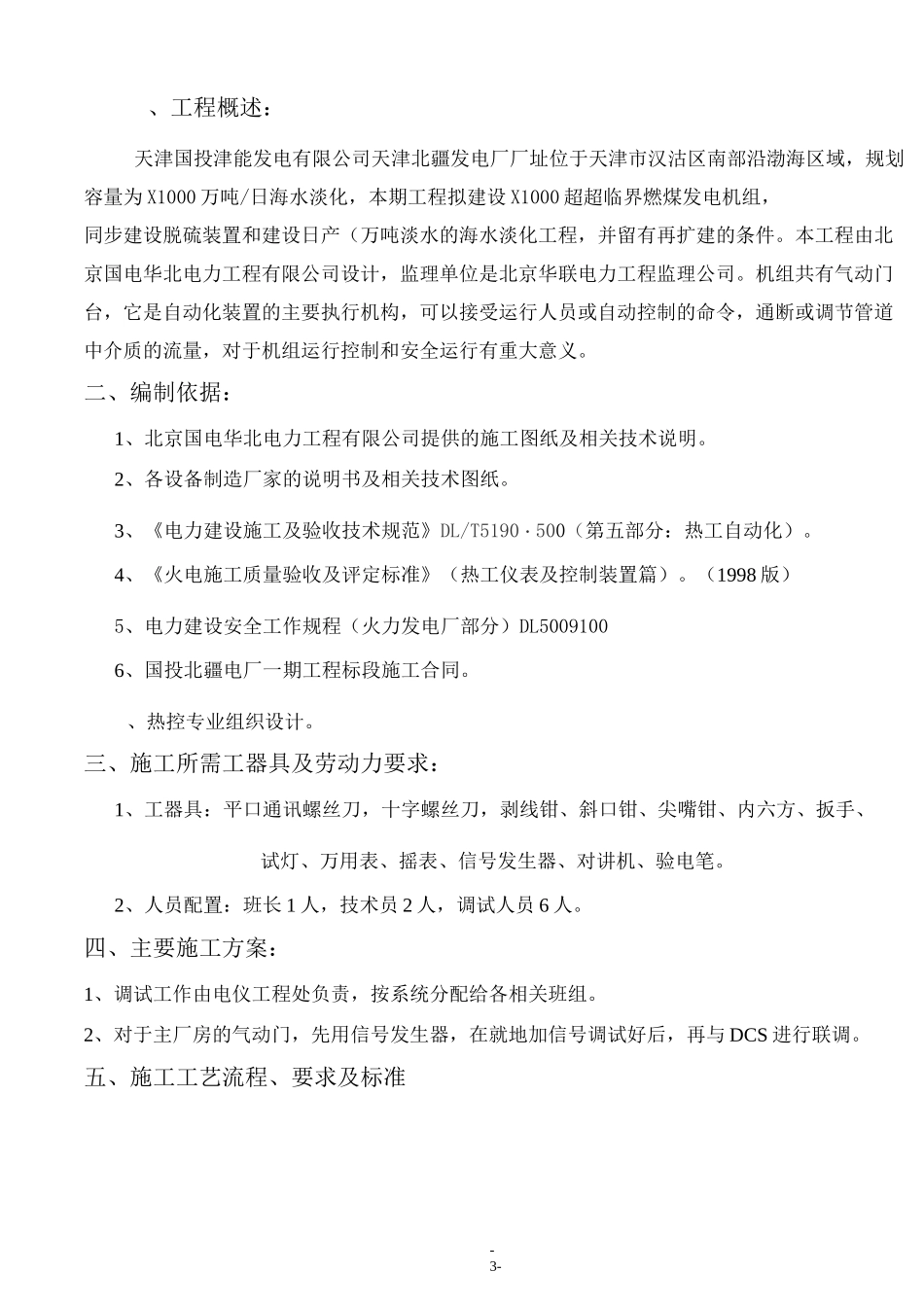

附件:《气动门调试作业指导书》施工技术方案、措施报审表业主审核意-2-严妙上孙[—fy~~~A15三彳正•Boa1版次日期审核改版原因批 m天津北疆发电厂一期工程编号 572K012SEPCOCS作业指导书气动门调试作业指导书编写/日期:-3-、工程概述:天津国投津能发电有限公司天津北疆发电厂厂址位于天津市汉沽区南部沿渤海区域,规划容量为 X1000 万吨/日海水淡化,本期工程拟建设 X1000 超超临界燃煤发电机组,同步建设脱硫装置和建设日产(万吨淡水的海水淡化工程,并留有再扩建的条件
本工程由北京国电华北电力工程有限公司设计,监理单位是北京华联电力工程监理公司
机组共有气动门台,它是自动化装置的主要执行机构,可以接受运行人员或自动控制的命令,通断或调节管道中介质的流量,对于机组运行控制和安全运行有重大意义
二、编制依据:1、北京国电华北电力工程有限公司提供的施工图纸及相关技术说明
2、各设备制造厂家的说明书及相关技术图纸
3、《电力建设施工及验收技术规范》DL/T5190・500(第五部分:热工自动化)
4、《火电施工质量验收及评定标准》(热工仪表及控制装置篇)
(1998 版)5、电力建设安全工作规程(火力发电厂部分)DL50091006、国投北疆电厂一期工程标段施工合同
、热控专业组织设计
三、施工所需工器具及劳动力要求:1、工器具:平口通讯螺丝刀,十字螺丝刀,剥线钳、斜口钳、尖嘴钳、内六方、扳手、试灯、万用表、摇表、信号发生器、对讲机、验电笔
2、人员配置:班长 1 人,技术员 2 人,调试人员 6 人
四、主要施工方案:1、调试工作由电仪工程处负责,按系统分配给各相关班组
2、对于主厂房的气动门,
