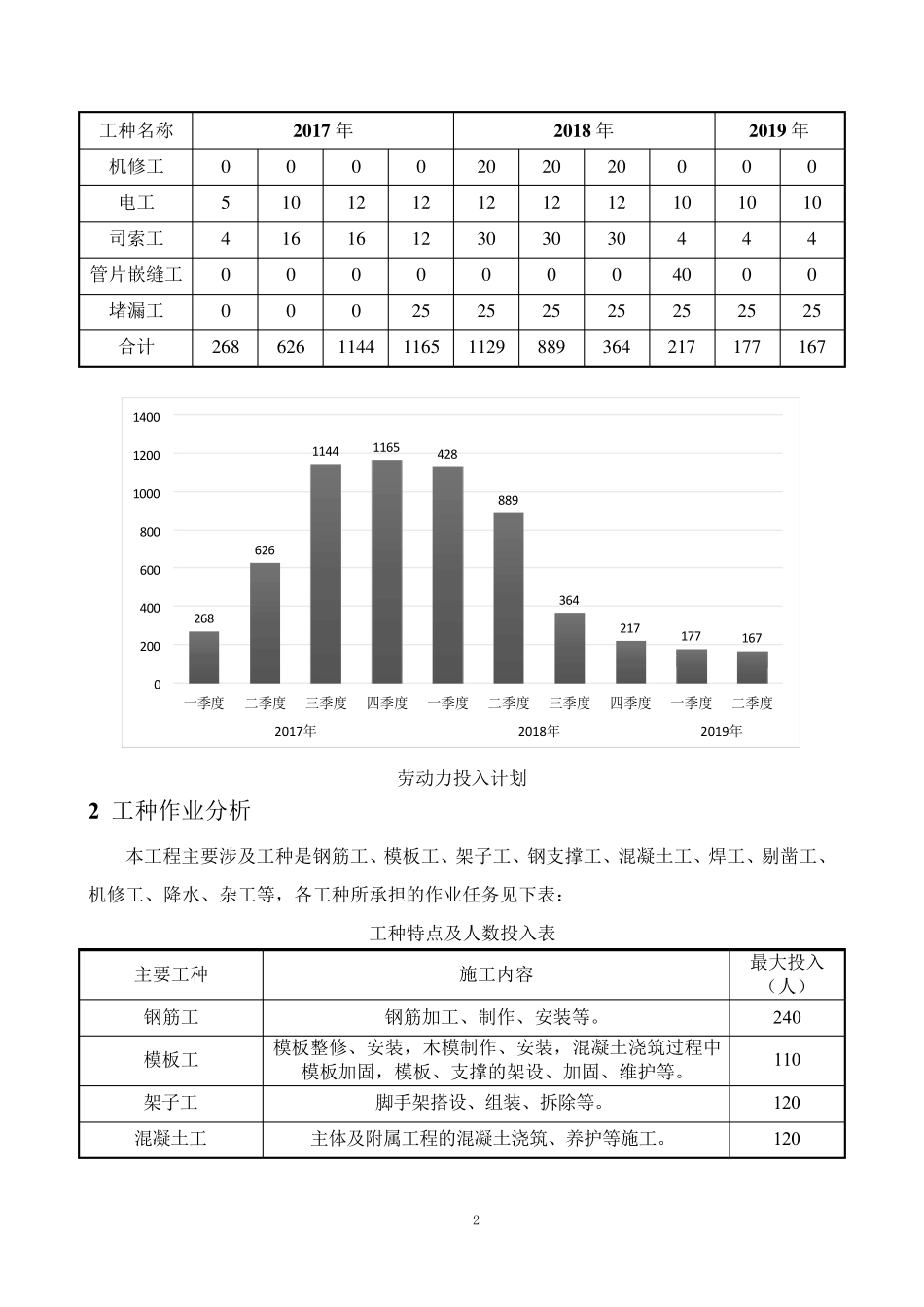

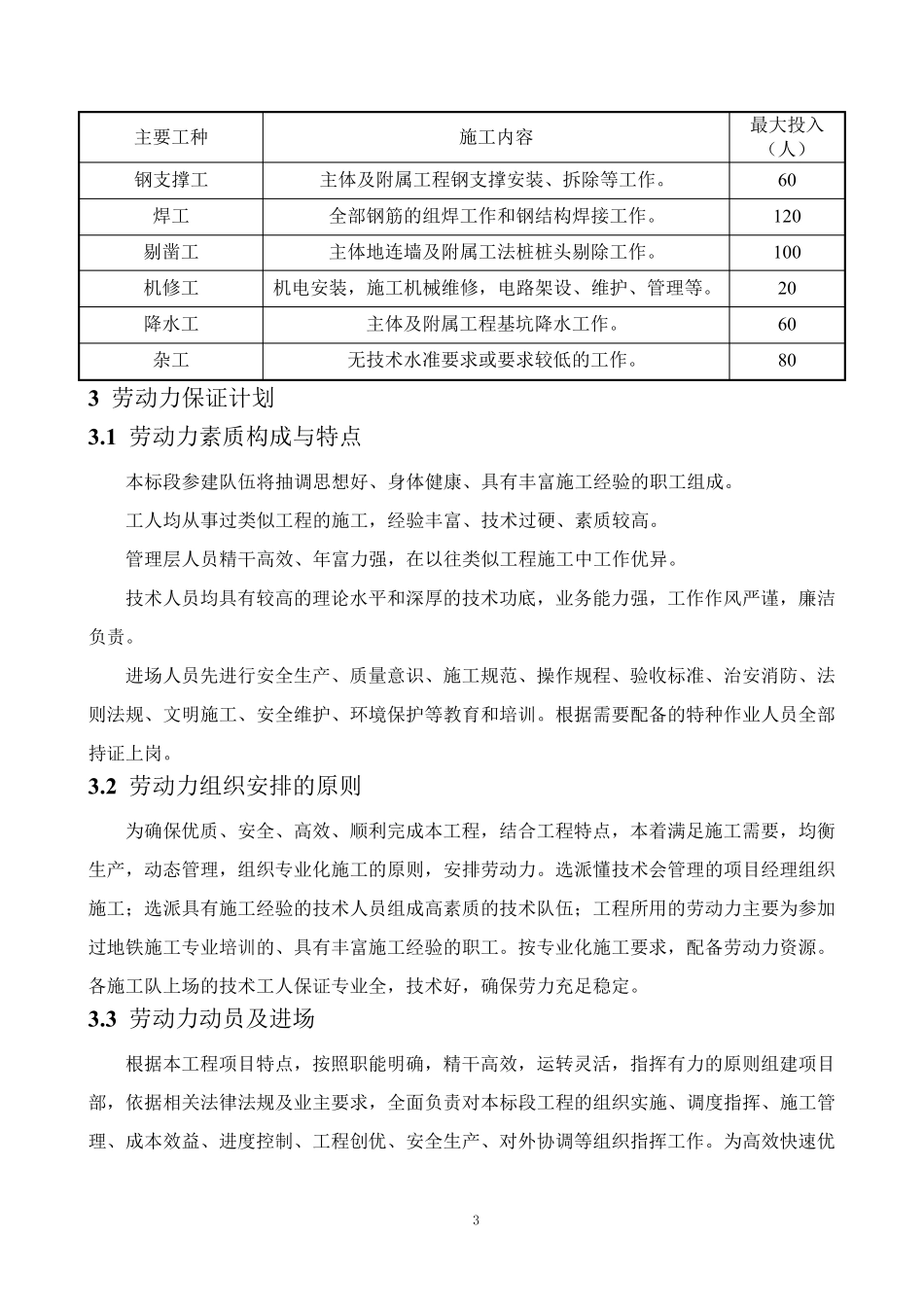

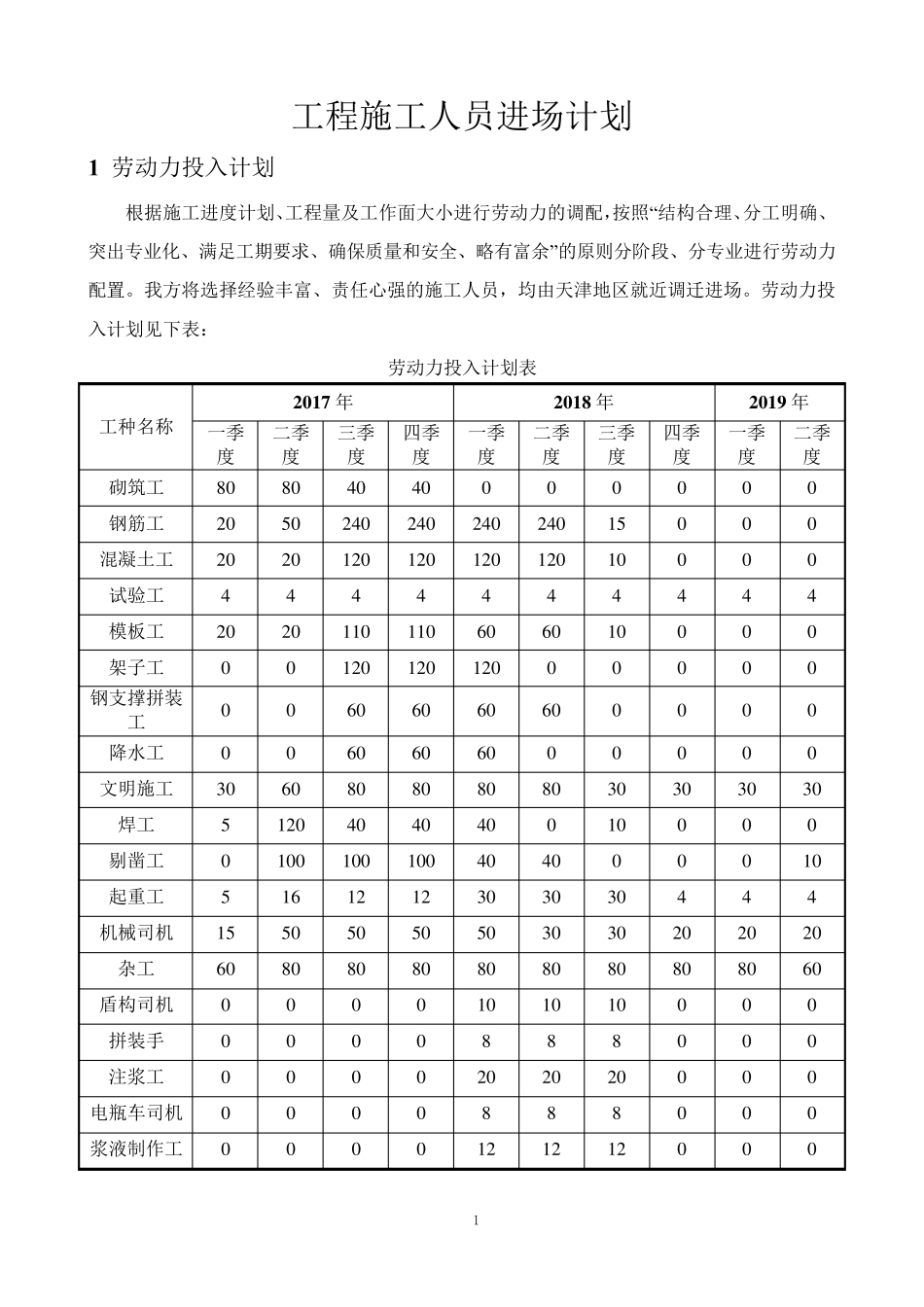

1 工程施工人员进场计划 1 劳动力投入计划 根据施工进度计划、工程量及工作面大小进行劳动力的调配,按照“结构合理、分工明确、突出专业化、满足工期要求、确保质量和安全、略有富余”的原则分阶段、分专业进行劳动力配置。我方将选择经验丰富、责任心强的施工人员,均由天津地区就近调迁进场。劳动力投入计划见下表: 劳动力投入计划表 工种名称 2 0 1 7 年 2 0 1 8 年 2 0 1 9 年 一季度 二季度 三季度 四季度 一季度 二季度 三季度 四季度 一季度 二季度 砌筑工 8 0 8 0 4 0 4 0 0 0 0 0 0 0 钢筋工 2 0 5 0 2 4 0 2 4 0 2 4 0 2 4 0 1 5 0 0 0 混凝土工 2 0 2 0 1 2 0 1 2 0 1 2 0 1 2 0 1 0 0 0 0 试验工 4 4 4 4 4 4 4 4 4 4 模板工 2 0 2 0 1 1 0 1 1 0 6 0 6 0 1 0 0 0 0 架子工 0 0 1 2 0 1 2 0 1 2 0 0 0 0 0 0 钢支撑拼装工 0 0 6 0 6 0 6 0 6 0 0 0 0 0 降水工 0 0 6 0 6 0 6 0 0 0 0 0 0 文明施工 3 0 6 0 8 0 8 0 8 0 8 0 3 0 3 0 3 0 3 0 焊工 5 1 2 0 4 0 4 0 4 0 0 1 0 0 0 0 剔凿工 0 1 0 0 1 0 0 1 0 0 4 0 4 0 0 0 0 1 0 起重工 5 1 6 1 2 1 2 3 0 3 0 3 0 4 4 4 机械司机 1 5 5 0 5 0 5 0 5 0 3 0 3 0 2 0 2 0 2 0 杂工 6 0 8 0 8 0 8 0 8 0 8 0 8 0 8 0 8 0 6 0 盾构司机 0 0 0 0 1 0 1 0 1 0 0 0 0 拼装手 0 0 0 0 8 8 8 0 0 0 注浆工 0 0 0 0 2 0 2 0 2 0 0 0 0 电瓶车司机 0 0 0 0 8 8 8 0 0 0 浆液制作工 0 0 0 0 1 2 1 2 1 2 0 0 0 2 工种名称 2 0 1 7 年 2 0 1 8 年 2 0 1 9 年 机修工 0 0 0 0 2 0 2 0 2 0 0 0 0 电工 5 1 0 1 2 1 2 1 2 1 2 1 2 1 0 1 0 1 0 司索工 4 1 6 1 6 1 2 3 0 3 0 3 0 4 4 4 管片嵌缝工 0 0 0 0 0 0 0 4 0 0 0 堵漏工 0 0 0 2 5 2 5 2 5 2 5 2 5 2 5 2 5 合计 2 6 8 6 2 6 1 1 4 4 1 1 6 5 1 1 2 9 8 8 9 3 6 4 2 1 7 1 7 7 1 6 7 劳动力投入计划 2 工种作业分析 本工程...
