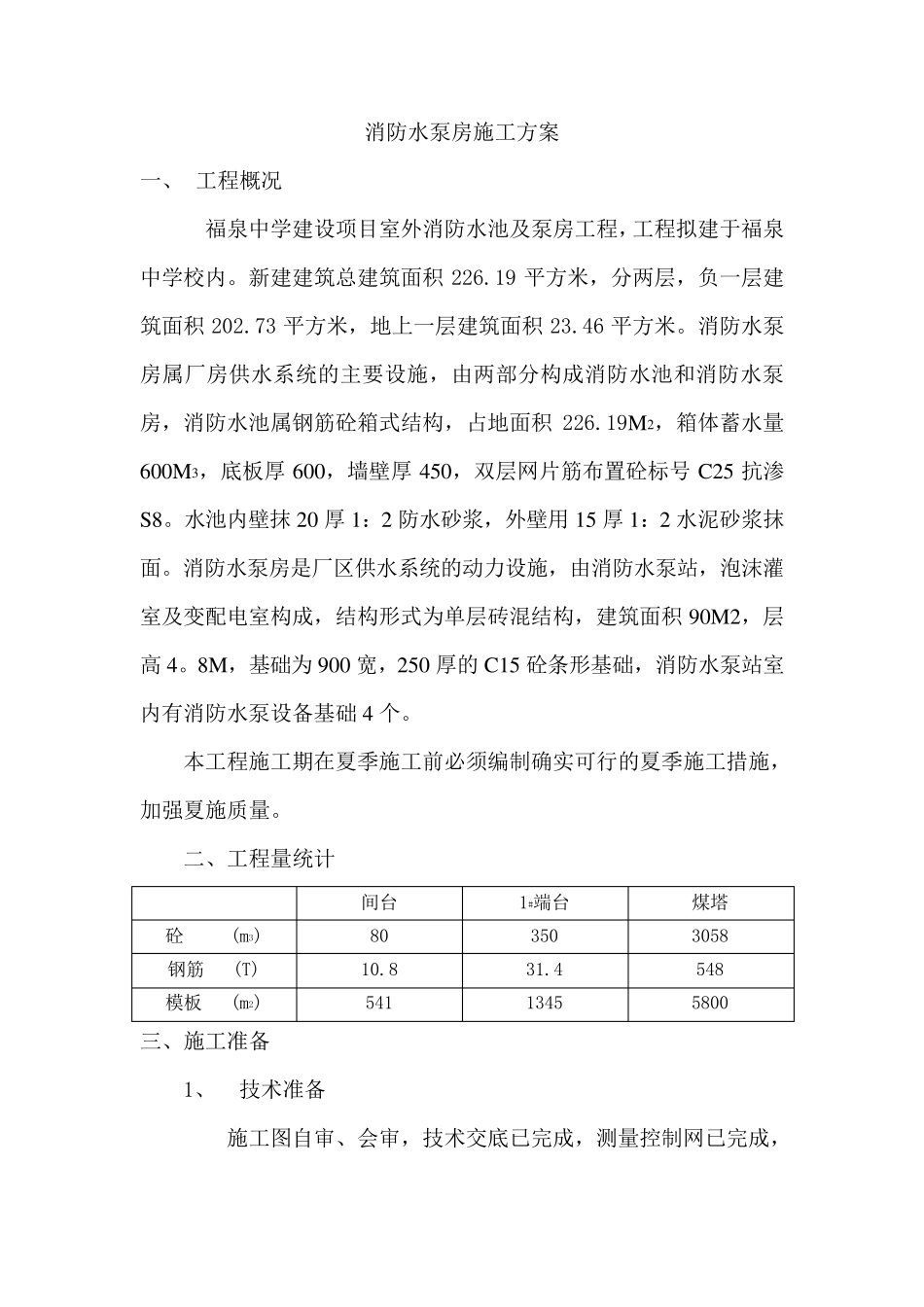

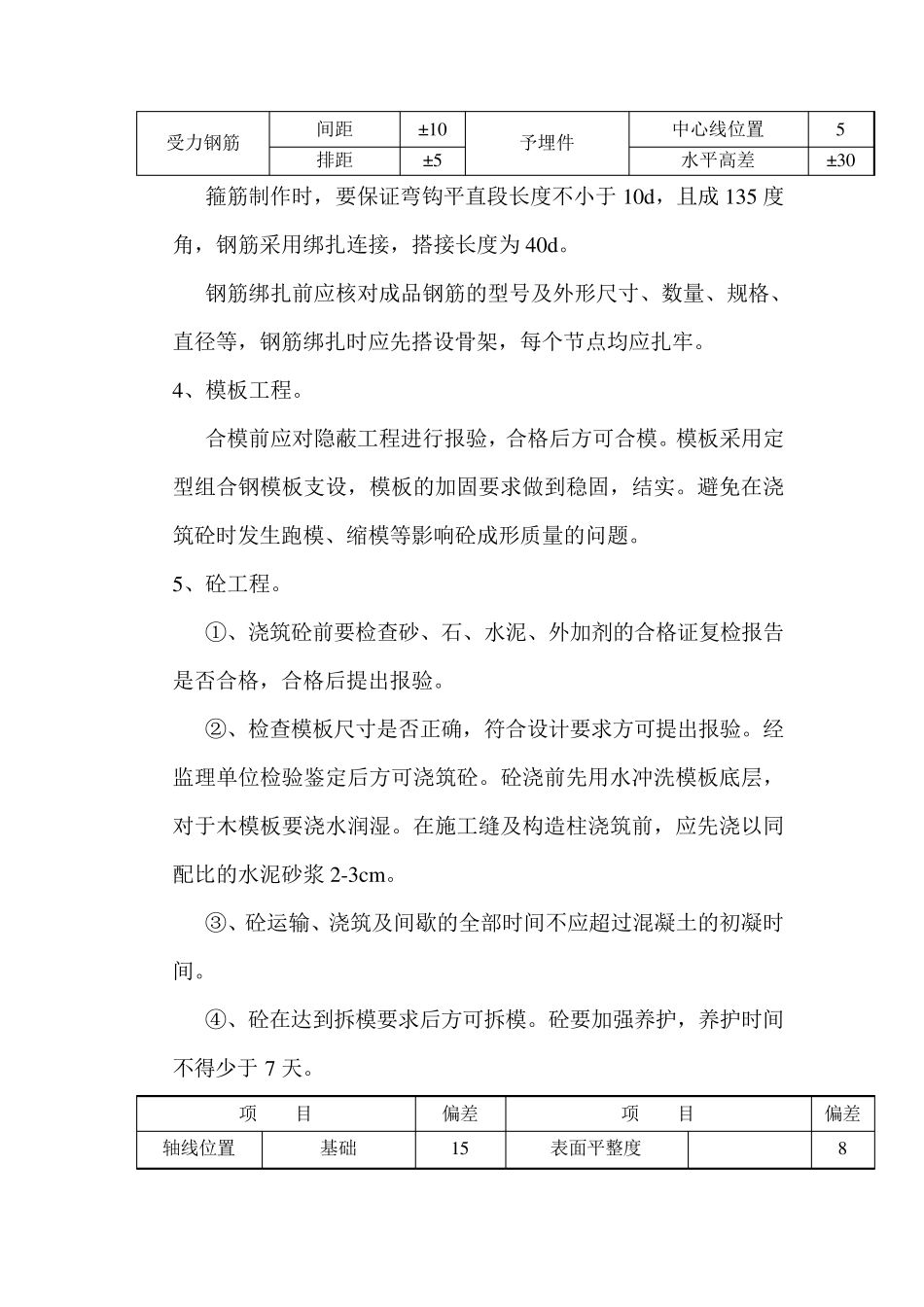

消防水泵房施工方案 一、 工程概况 福泉中学建设项目室外消防水池及泵房工程,工程拟建于福泉中学校内。新建建筑总建筑面积 226.19 平方米,分两层,负一层建筑面积 202.73 平方米,地上一层建筑面积 23.46 平方米。消防水泵房属厂房供水系统的主要设施,由两部分构成消防水池和消防水泵房,消防水池属钢筋砼箱式结构,占地面积 226.19M2,箱体蓄水量600M3,底板厚 600,墙壁厚 450,双层网片筋布置砼标号 C25 抗渗S8。水池内壁抹 20 厚 1:2 防水砂浆,外壁用 15 厚 1:2 水泥砂浆抹面。消防水泵房是厂区供水系统的动力设施,由消防水泵站,泡沫灌室及变配电室构成,结构形式为单层砖混结构,建筑面积 90M2,层高 4。8M,基础为 900 宽,250 厚的 C15 砼条形基础,消防水泵站室内有消防水泵设备基础 4 个。 本工程施工期在夏季施工前必须编制确实可行的夏季施工措施,加强夏施质量。 二、工程量统计 间台 1#端台 煤塔 砼 (m3) 80 350 3058 钢筋 (T) 10.8 31.4 548 模板 (m2) 541 1345 5800 三、施工准备 1、 技术准备 施工图自审、会审,技术交底已完成,测量控制网已完成,各种施工用的图表已到位,全部技术资料将严格按我公司贯标程序登记。 2、 材料准备 施工机具设备已按施工计划进入施工现场,施工用材料已按施工图及施工方案做出材料计划,并将按计划有序进入现场。 3、 现场布置 施工现场平面图已完,生活大临已完,搅拌站及配套系统已定,钢筋制作场及材料堆场已完。 四、主要施工方法 1、基槽土方开挖: 为了控制开挖质量,先用反铲挖掘机开挖边轴,中间部分人工开挖。 2、钢筋工程 钢筋加工在钢筋加工场制作,钢筋加工前必须进行调直、除锈,盘圆钢筋采用卷扬机冷拉,冷拉率应控制在 4%,直径 12 以下一级钢筋采用手工制作,其它均用机械加工。 钢筋安装时,主筋保护层厚度25mm,保护层用50X50X25mm的水泥砂浆垫块垫起,箍筋制作时的保护层厚度也应满足设计用施工规范的规定。 项 目 偏差 项 目 偏差 绑扎钢筋网 长、宽 ±10 保护层厚度 基础 ±10 网眼尺 寸 ±20 柱 、梁 ±5 绑扎钢筋骨 架 长 ±10 墙 、板 ±3 宽、高 ±5 箍筋 间距 ±20 受力钢筋 间距 ±10 予埋件 中心线位置 5 排距 ±5 水平高差 ±30 箍筋制作时,要保证弯钩平直段长度不小于10d,且成135 度角,钢筋采用绑扎连接,搭接长度为40d。 钢筋绑扎...
