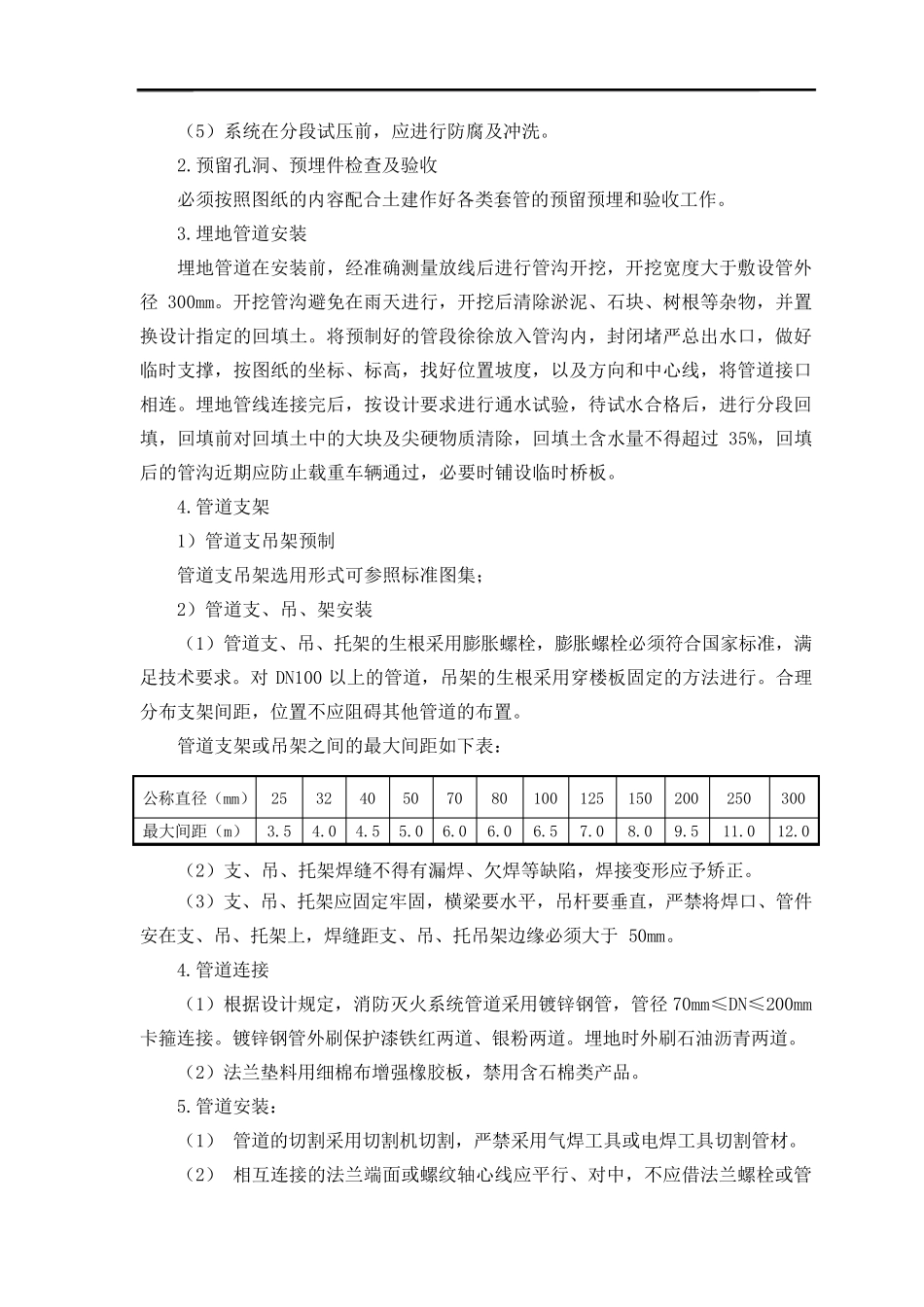

消 防 水 系 统 管 道 及 设 备 安 装 施 工 工 艺 一 、 管 道 工 程 施 工 顺 序 总 原 则 1.施 工 时 按 照 先 地 下 、 后 地 上 ; 先 主 干 管 、 后 主 支 管 及 附 件 ; 先 系 统 试 压 、 冲洗 , 后 防 腐 的 原 则 进 行 。 2.在 同 一 空 间 内 , 同 时 交 叉 施 工 消 火 栓 系 统 的 管 道 , 水 喷 淋 灭 火 系 统 的 管 道 和火 灾 报 警 系 统 的 管 道 。 二 、 总 体 施 工 程 序 1.先 进 行 施 工 现 场 布 置 , 组 织 人 力 、 机 具 进 场 , 组 织 施 工 图 设 计 交 底 及 会 审 ,编 制 质 量 计 划 、 施 工 组 织 设 计 及 单 体 施 工 方 案 , 配 合 土 建 预 留 预 埋 , 进 行 材 料 设 备进 场 验 收 。 2.对 土 建 预 留 洞 、 预 埋 件 、 地 沟 及 设 备 基 础 进 行 检 查 验 收 。 3.进 行 管 道 支 架 的 预 制 , 及 主 干 管 的 安 装 。 4.设 备 就 位 、 调 平 、 找 正 , 电 气 检 查 接 线 。 5.各 种 管 道 的 试 压 、 冲 洗 及 其 保 护 面 漆 的 塗 覆 、 外 观 检 查 、 安 全装 置 调 整。 6.配 合 系 统 调 试 、 系 统 试 运行 、 交 工 验 收 。 7 .保 修、 回访。 三、 消 火 栓 系 统 管 道 安 装 、 试 验 1.主 要施 工 程 序 :施 工 准备 →预 留 孔洞 、预 埋 件 检 查 及 验 收 →支 吊架 制 安 及 套管安 装 →管 道 预 制 →主 干 管 安 装 →支 管 安 装 →设 备 安 装 →系 统 试 压 及 冲 洗 →竣工 验收 。 (1)管 道 在 安 装 前, 按 设 计 要求核验 规格、 型号和 质 量 , 符合 要求方 可使用。 (2)管 道 在 安 装 前, 根据图 纸及 现 场 条件 核实与 其 它 管 道 是 否 碰 撞 ,避 免 不 必要的 返 工 和 变 更 。 (3)钢 管 在 安 装 前, 必 须 清 除 内 部 污 垢 和 杂 物 , 安 装 中 断 或 完 毕 的 敞 口 处 , 须临 时 封 闭 。 (4)管 道 穿 过 墙 壁 和 楼...
