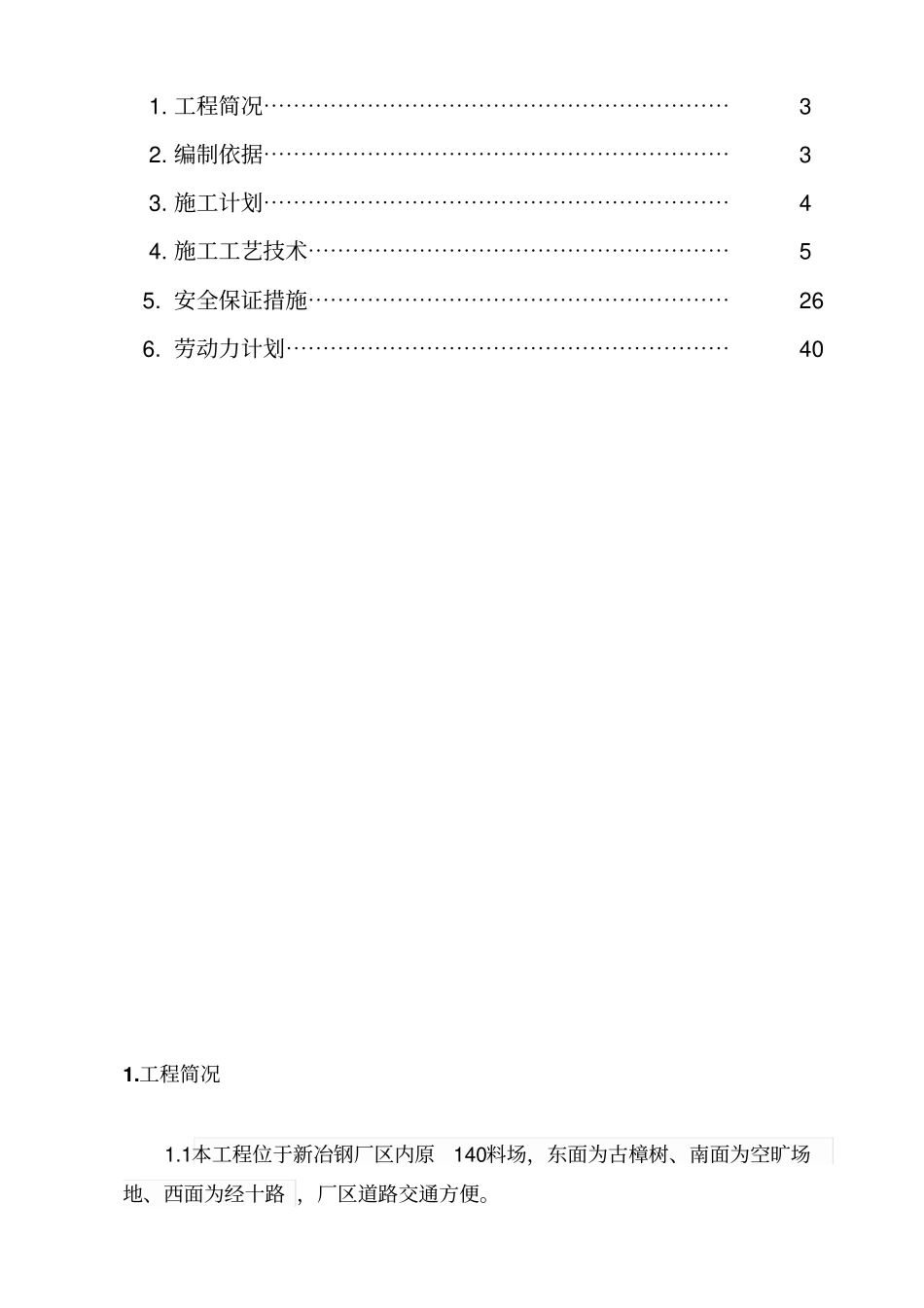

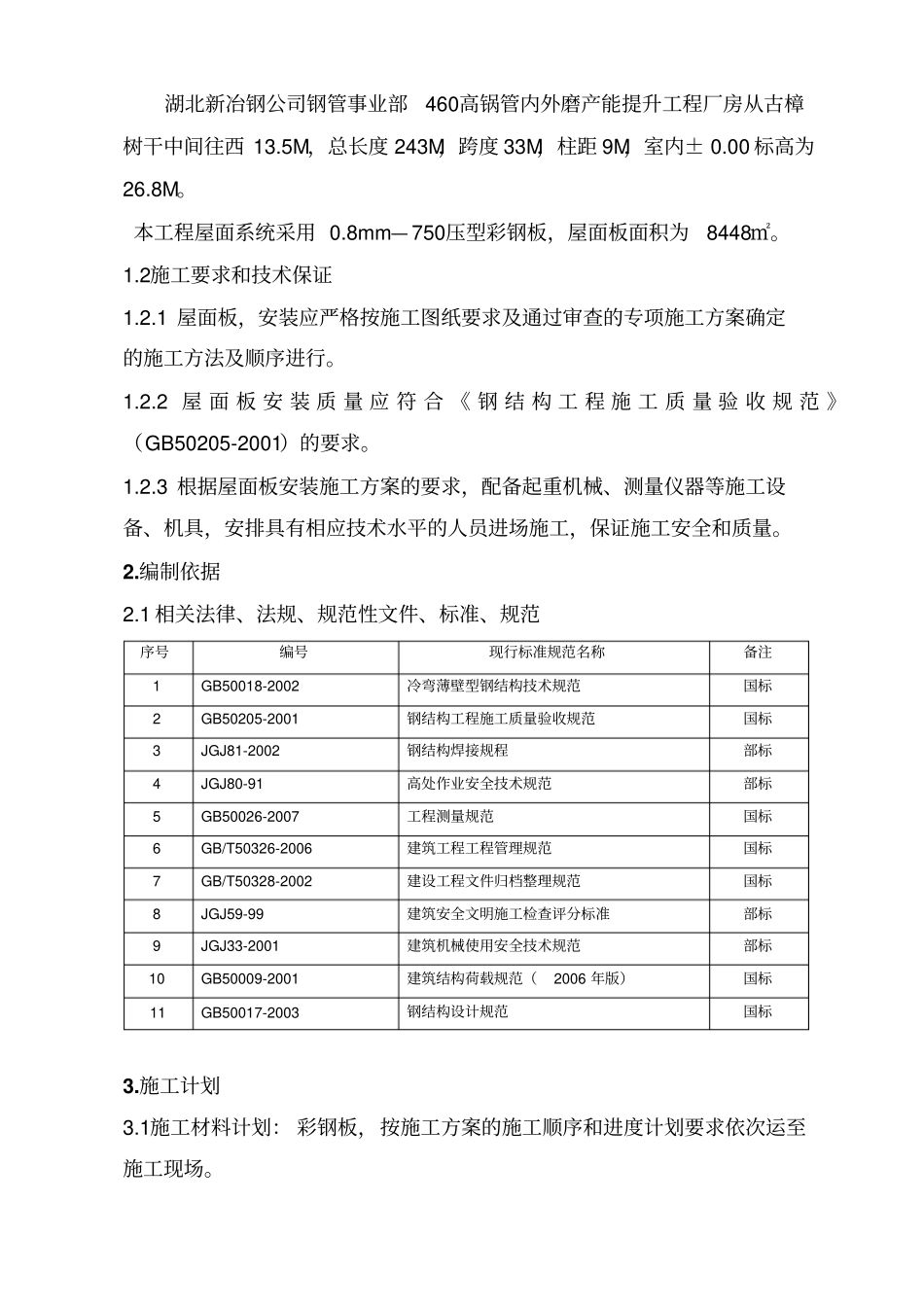

460高锅管内外磨产能提升工程新建厂房面瓦安装施工方案编制:审核:批准:2016年2月25日目录1. 工程简况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 2. 编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 3. 施工计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4 4. 施工工艺技术⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5 5. 安全保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯26 6. 劳动力计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯40 1.工程简况1.1本工程位于新冶钢厂区内原140料场,东面为古樟树、南面为空旷场地、西面为经十路 ,厂区道路交通方便。湖北新冶钢公司钢管事业部460高锅管内外磨产能提升工程厂房从古樟树干中间往西 13.5M,总长度 243M,跨度 33M,柱距 9M,室内± 0.00 标高为26.8M。本工程屋面系统采用 0.8mm— 750压型彩钢板,屋面板面积为8448㎡。1.2施工要求和技术保证1.2.1 屋面板,安装应严格按施工图纸要求及通过审查的专项施工方案确定的施工方法及顺序进行。1.2.2 屋 面 板 安 装 质 量 应 符 合 《 钢 结 构 工 程 施 工 质 量 验 收 规 范 》(GB50205-2001)的要求。1.2.3 根据屋面板安装施工方案的要求,配备起重机械、测量仪器等施工设备、机具,安排具有相应技术水平的人员进场施工,保证施工安全和质量。2.编制依据2.1 相关法律、法规、规范性文件、标准、规范序号编号现行标准规范名称备注1 GB50018-2002 冷弯薄壁型钢结构技术规范国标2 GB50205-2001 钢结构工程施工质量验收规范国标3 JGJ81-2002 钢结构焊接规程部标4 JGJ80-91 高处作业安全技术规范部标5 GB50026-2007 工程测量规范国标6 GB/T50326-2006 建筑工程工程管理规范国标7 GB/T50328-2002 建设工程文件归档整理规范国标8 JGJ59-99 建筑安全文明施工检查评分标准部标9 JGJ33-2001 建筑机械使用安全技术规范部标10 GB50009-2001 建筑结构荷载规范(2006 年版)国标11 GB50017-2003 钢结构设计规范国标3.施工计划3.1施工材料计划: 彩钢板,按施工方案的施工顺序和进度计划要求依次运至施工现场。3.2主要施工设备计划序号名称规格单位数量用途使用日期1 汽车吊QY-25K5 台2 主吊设备3.3 现场准备计划3.3.1 材料运输及堆放⑴材料必须按照安装要求程序进行吊运,尽量考虑配套供应,确保现场顺利安装。⑵在运输、吊装过程应尽量保护材料, 避免材料在运输过程...
