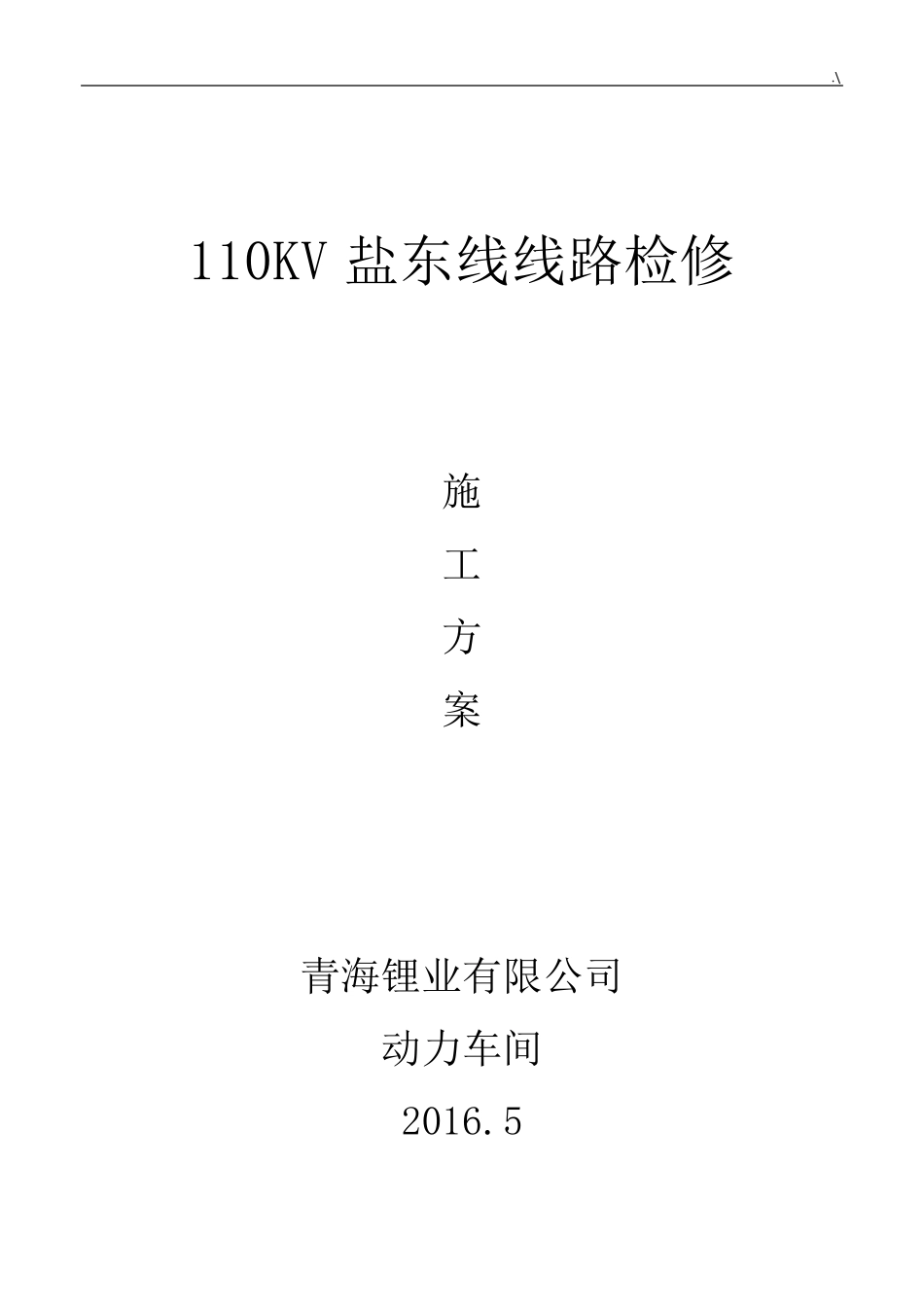

\ 110KV 盐东线线路检修 施 工 方 案 青海锂业有限公司 动力车间 2016

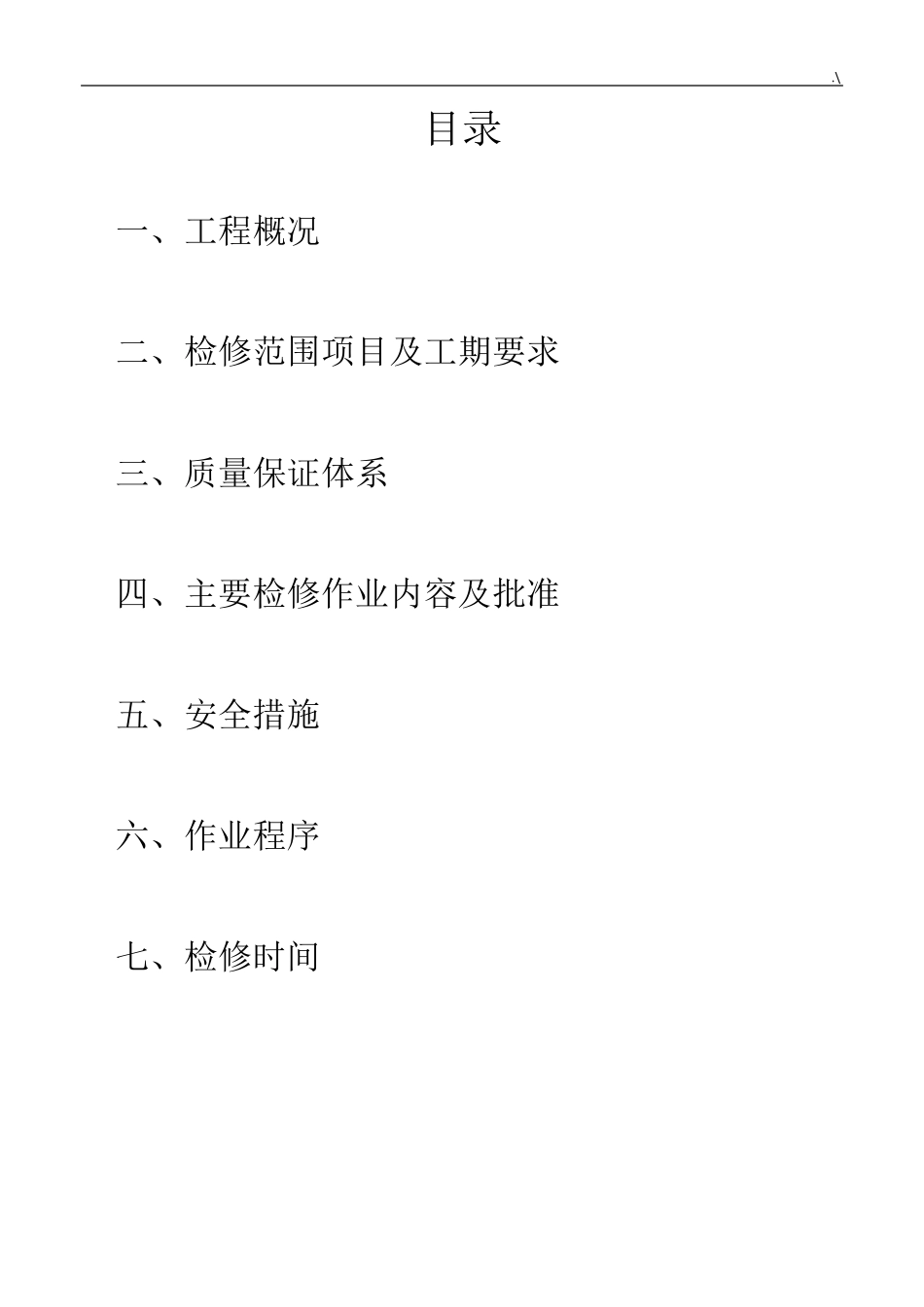

\ 目录 一、工程概况 二、检修范围项目及工期要求 三、质量保证体系 四、主要检修作业内容及批准 五、安全措施 六、作业程序 七、检修时间
\ 一、工程概况 本工程为110KV 输电线路,首端为330KV 锡铁山变电站,末端为东台110KV变电站
线路总长138
5Km 共有杆塔655 基
本线路经过均为荒地无人区环境气候恶劣,,跨越公路2 次,跨越10kv 线路1 次,跨越110KV 线路1 次
由本月对110kV 盐东线线路、金具、塔基、拉线等进行巡视发现多处隐患,为确保110kV线路的安全运行,需对110kV 盐东线线路及110kV 盐东线设施进行检修
二、检修范围项目及工期要求 1、检修范围:1#—655#杆塔经巡线发现隐患处进行检修、消缺
2、工期:2016 年#月 3 日——####### 三、质量保证体系 1
落实质量工作责任制成立现场质量管理组织设质检员
执行工程技术各级交底制度从技术上保证工程质量
各施工队和各个工作岗位应严格执行施工指导书和相关的作业规程
严格执行工程质量的三检制度实现质量追踪制度施工单位负责到保修期结束
四、主要检修作业内容及标准 1
1、检修及验收的标准、要求: 1、《电力设备雷击保护导则》 GB7450 2、《110 - 500kV 架 空 送 电线路施工及验收规范》 GB50233-2005 3、电调 [2002]138 号 《“ 防 止 电力生 产 重 大 事 故 的二十 五 项重 点 要求” 继 电保护实施细 则》 4、国 家 电网 公司 十 八 项电网 重 大 反 事 故 措 施 (试 行) 5、《电业安全工作规程》 DL 408
\ 6、《电业安全作业规程》 中国华能集团公司 2014 年颁布 7、上述
