zl- 一、 编制原那么和依据 ⒈编制原那么 根据六盘山隧道洞内渗漏水现状,参照设计图纸,结合我单位现有的设备条件,在保证施工质量和施工平安的条件下,选择各项注浆参数,认真细致的编写
⒉编制依据 ⑴312 国道〔XX 境〕六盘山隧道渗漏水治理
二阶段施工图纸
;⑵西兰公路〔312 国道〕六盘山隧道
〔武警交通第五支 队〕; ⑶六盘山隧道 K7+642~K7+664 段
注浆加固工程总结
〔阿干煤矿宏兴勘察设计研究所〕; ⑷ 我单位施工经历和成熟施工技术
二、隧道渗漏水概况 根据竣工文件在 K7+652 处突发涌水,并诱发大塌方,通过注浆加固方法进展治理过
据注浆加固资料显示: 地质条件为: 岩性为紫红色砂质泥岩与灰绿色灰岩互层,其中在岩石芯中,可见细微裂缝,并有 14*17mm 左右的串珠状溶洞,裂缝多为方解石脉填充
并有一组走向 71 度,倾向东南,倾角 85 度,延展方向平直,宽度一般为 0~2mm,节理密度约 0
另一组节理走向 164 度,倾向北东,倾角约 50 度,节理面粗糙不平,裂缝宽度约 0~5mm,有方解石脉填充,裂缝密度约 0
隧道施工时涌水量约 7000~8000 立方/天
岩体与拱顶之间有钢管、碎石、钢筋等,且空洞间隙极大
有的地段是发生过冒落的岩块堆积而成
三、注浆堵水方案确实定 根据设计文件,注浆长度为 5m,即 K7+645~K7+650

先后采用水- - - word
zl- 泥回填注浆和化学固结灌浆,然后进展帷幕灌浆
㈠水泥回填注浆 ⒈材料:水泥砂浆或水泥浆 ⒉孔径φ42mm,深约 L=3m,间距 2*3m,〔分一序孔和二序孔,并且一、二序间隔排列〕
⒊注浆压力:一、二序孔均采用无压注浆〔考虑孔管道壁摩擦力,压力为 0

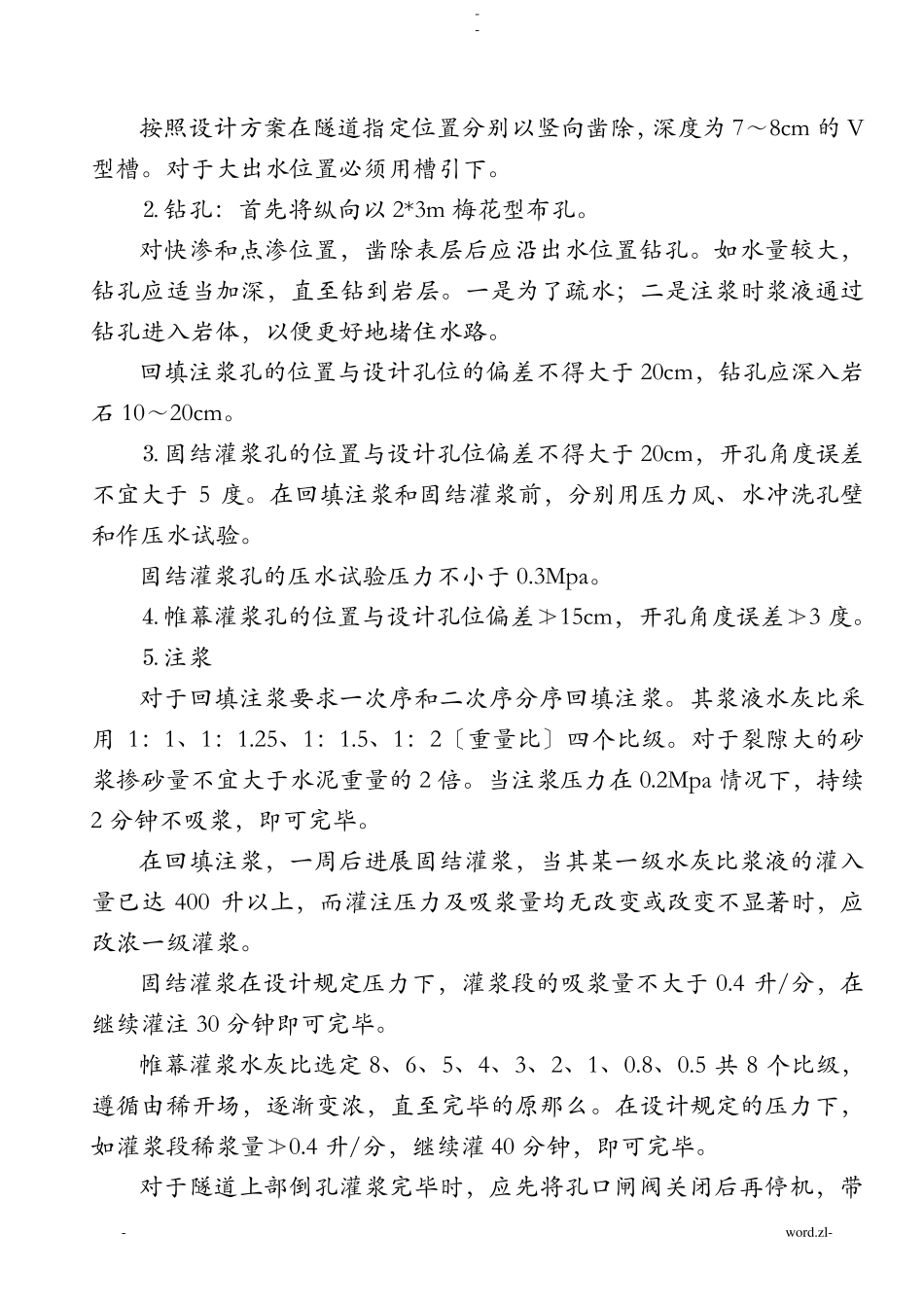

㈡化学固结灌浆 化学固结灌浆的钻孔和
