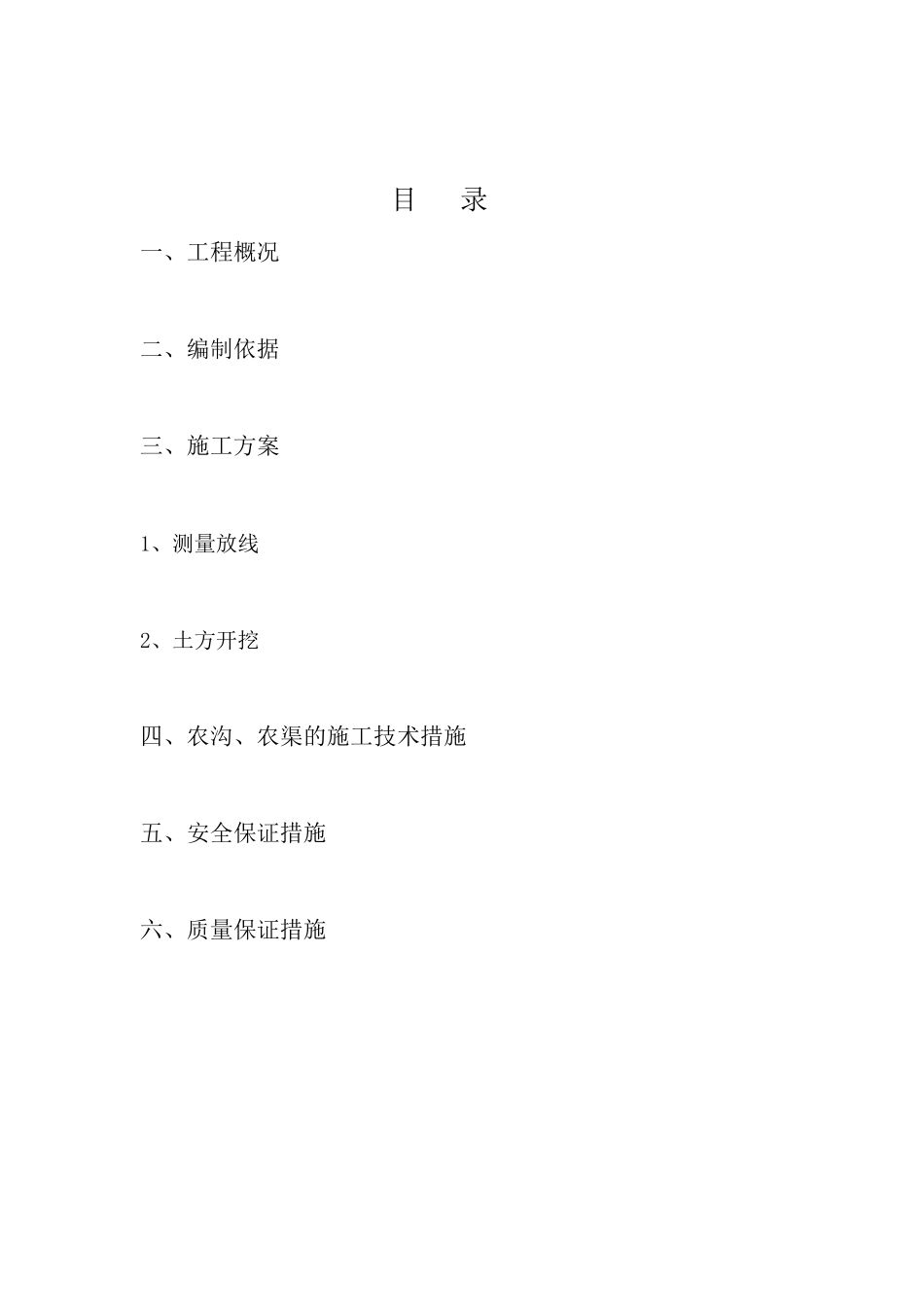

2015年淮安市金湖县银涂镇新淮村省以上投资(新增建设用地土地有偿使用费)土地整治项目三标段农渠专项施工方案编制人:审核人:审批人:江苏宝业建设有限公司二 O一六年十二月目录一、工程概况二、编制依据三、施工方案1、测量放线2、土方开挖四、农沟、农渠的施工技术措施五、安全保证措施六、质量保证措施农沟、农渠专项施工方案、施工方法一、工程概况项目名称:2015 年淮安市金湖县银涂镇新淮村省以上投资(新增建设用地土地有偿使用费)土地整治项目建设单位:金湖县土地开发征用事务所建设地点:银涂镇新淮村项目建设内容:项目建设内容:本项目共四个标段(合同编号:)其中第三标段建设内容为:土地平整5600m3、农渠(梯形上口宽2m)1374m、农渠(梯形上口宽1.6m)4968m、建泵站12 座、ф60cm×5m 渠过路涵洞/下地涵洞 68 座、ф80cm×5m 沟过路涵洞1 座、ф100cm×5m 沟过路涵洞 1 座、ф60cm×5m 沟过渠涵洞1 座、ф60cm×5m 涵闸 4 座、ф80cm×5m 涵闸 1 座、8m×4m农桥-03, 1 座、8m×4m 原有桥-16, 1 座、5m×4m 农桥 2 座、ф30cm×1m 放水口196 座、ф30cm×4m 放水口4 座、D60 渠道分水闸 32 座、D80 渠道分水闸 2 座、田间道(3.5m 宽砼路)1681m、田间道(3.0m 宽砼路)349m、田间道(2.5m 宽砼路)3244m。二、编制依据1、招标文件、招标图纸;2、现场勘探资料及环调查成果;3、国家、行业及地方有关施工标准、规范及法律、法规,引用标准和规程规范;4、我公司长期积累的类似工程施工实践经验和研究成果。三、施工方案1、施工测量进场后根据业主提供的水准网点进行复核,并将复核的成果报监理工程师批准,精确地测定建筑物的位置,进行放样和完成全部测量数据的计算工资,并在施工中我们将尽力保护好全部的三角网点、水准网点和施工中增设的控制点,使之容易进入通视,防止移动和损坏。施工测量放线的任务就是把设计图纸上的布置尺寸放到地面上,即根据工程的图示坐标和标高用测量仪器确定在实地的平面位置和所处高程。2、土方开挖测量放线完毕后,进行土方开挖,采用机械开挖与人工清理相结合的方法进行,挖出的土方置于四周,作为回填土使用。基槽底部每侧要留出 30cm工作面,挖方上边缘至土堆坡脚的距离不得小于 3m,挖方时,避免先控坡脚,造成坡体失稳。开挖过程中,经常测量和校核基槽平面位置、标高和边坡坡度是否符合设计要求,平面控制桩也应定期复测和检查是否正确,并应在施工过程...
