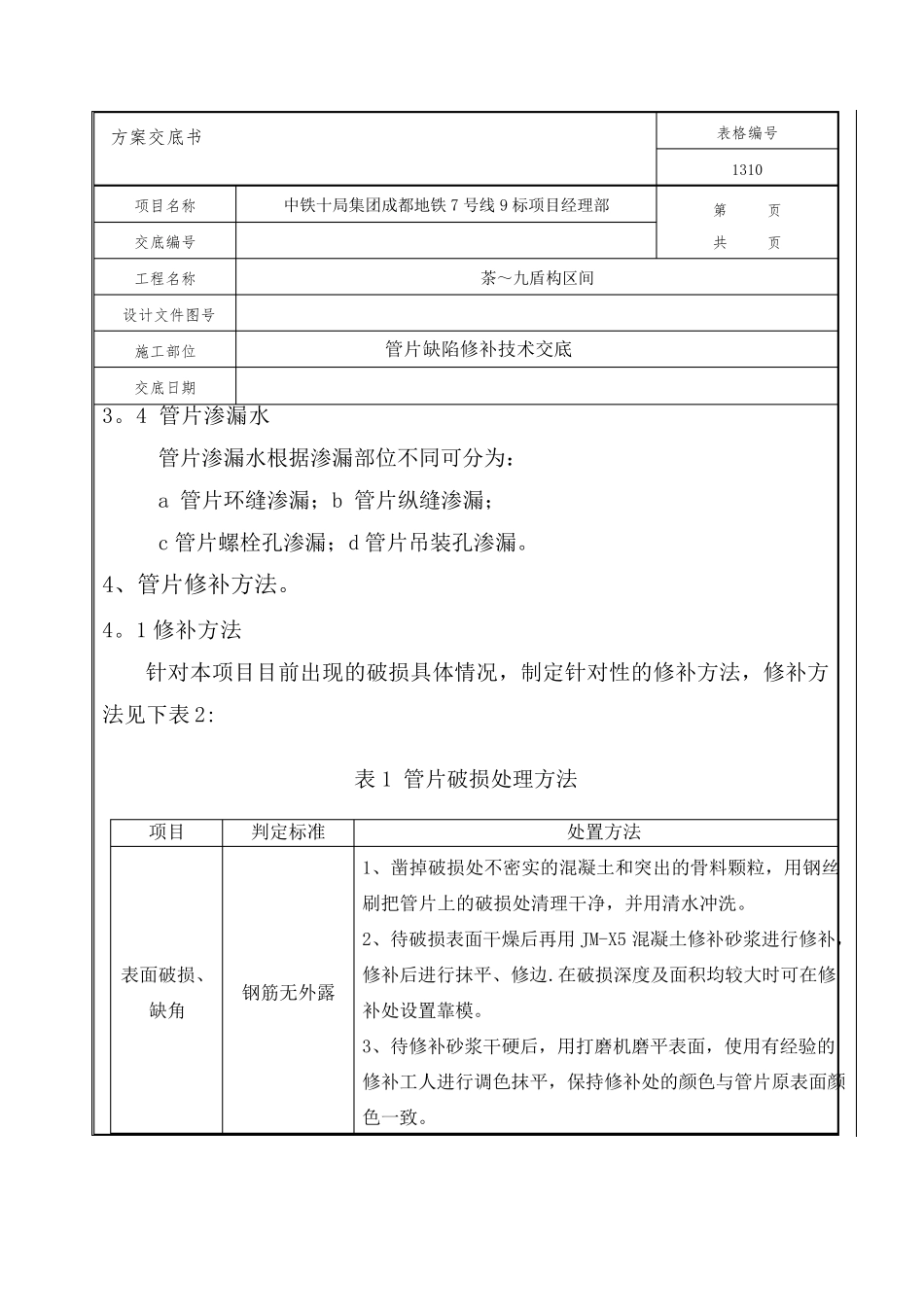

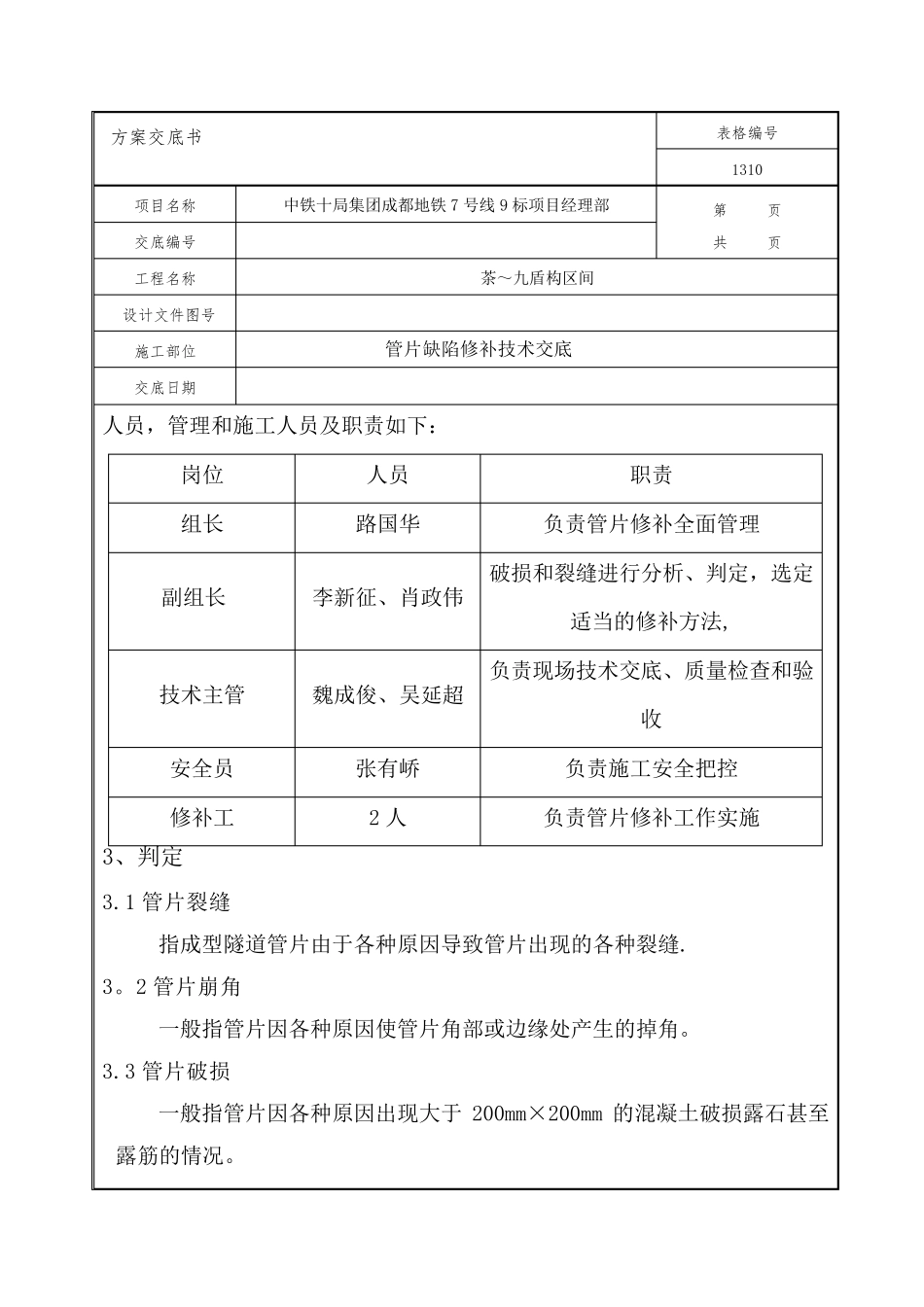

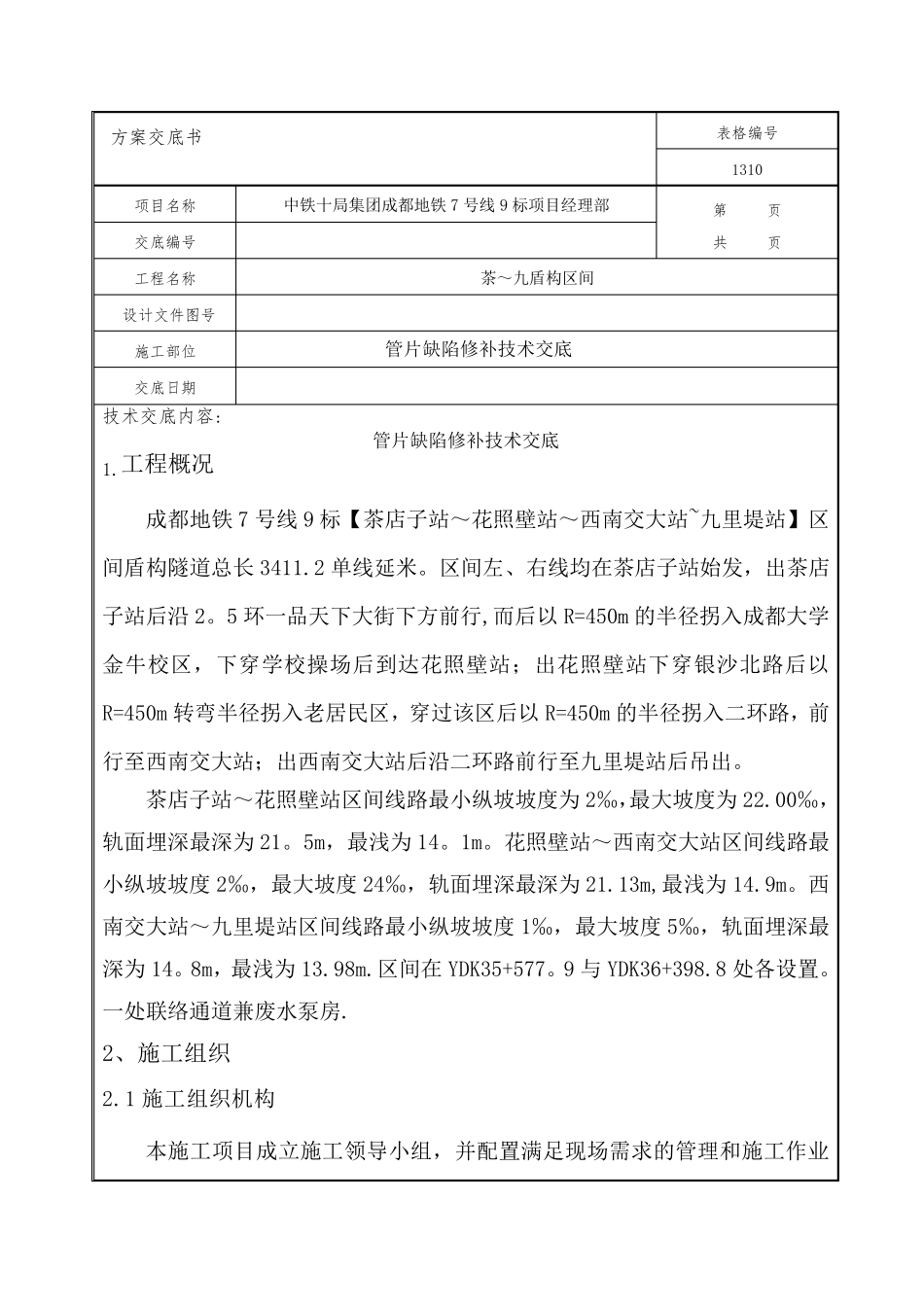

方案交底书 表格编号 1310 项目名称 中铁十局集团成都地铁7 号线9 标项目经理部 第 页 共 页 交底编号 工程名称 茶~九盾构区间 设计文件图号 施工部位 管片缺陷修补技术交底 交底日期 技术交底内容: 管片缺陷修补技术交底 1.工程概况 成都地铁7 号线9 标【茶店子站~花照壁站~西南交大站~九里堤站】区间盾构隧道总长3411.2 单线延米。区间左、右线均在茶店子站始发,出茶店子站后沿2。5 环一品天下大街下方前行,而后以R=450m 的半径拐入成都大学金牛校区,下穿学校操场后到达花照壁站;出花照壁站下穿银沙北路后以R=450m 转弯半径拐入老居民区,穿过该区后以R=450m 的半径拐入二环路,前行至西南交大站;出西南交大站后沿二环路前行至九里堤站后吊出。 茶店子站~花照壁站区间线路最小纵坡坡度为2‰,最大坡度为22.00‰,轨面埋深最深为21。5m,最浅为14。1m。花照壁站~西南交大站区间线路最小纵坡坡度2‰,最大坡度24‰,轨面埋深最深为21.13m,最浅为14.9m。西南交大站~九里堤站区间线路最小纵坡坡度1‰,最大坡度5‰,轨面埋深最深为14。8m,最浅为13.98m.区间在YDK35+577。9 与YDK36+398.8 处各设置。一处联络通道兼废水泵房. 2、施工组织 2.1 施工组织机构 本施工项目成立施工领导小组,并配置满足现场需求的管理和施工作业 方案交底书 表格编号 1310 项目名称 中铁十局集团成都地铁7 号线9 标项目经理部 第 页 共 页 交底编号 工程名称 茶~九盾构区间 设计文件图号 施工部位 管片缺陷修补技术交底 交底日期 人员,管理和施工人员及职责如下: 岗位 人员 职责 组长 路国华 负责管片修补全面管理 副组长 李新征、肖政伟 破损和裂缝进行分析、判定,选定适当的修补方法, 技术主管 魏成俊、吴延超 负责现场技术交底、质量检查和验收 安全员 张有峤 负责施工安全把控 修补工 2 人 负责管片修补工作实施 3、判定 3.1 管片裂缝 指成型隧道管片由于各种原因导致管片出现的各种裂缝. 3。2 管片崩角 一般指管片因各种原因使管片角部或边缘处产生的掉角。 3.3 管片破损 一般指管片因各种原因出现大于200mm×200mm 的混凝土破损露石甚至露筋的情况。 方案交底书 表格编号 1310 项目名称 中铁十局集团成都地铁7 号线9 标项目经理部 第 页 共 页 交底编号 工程名称 茶~九盾构区间 设计文件图号 施工部位 管片缺陷修补技术交底 交底日期 3。4...
