2.9分项工程验收、单位工程验收、单项工程验收制度VIP免费

2.9分项工程验收、单位工程验收、单项工程验收制度_第1页
1/4
2.9分项工程验收、单位工程验收、单项工程验收制度_第2页
2/4
2.9分项工程验收、单位工程验收、单项工程验收制度_第3页
3/4

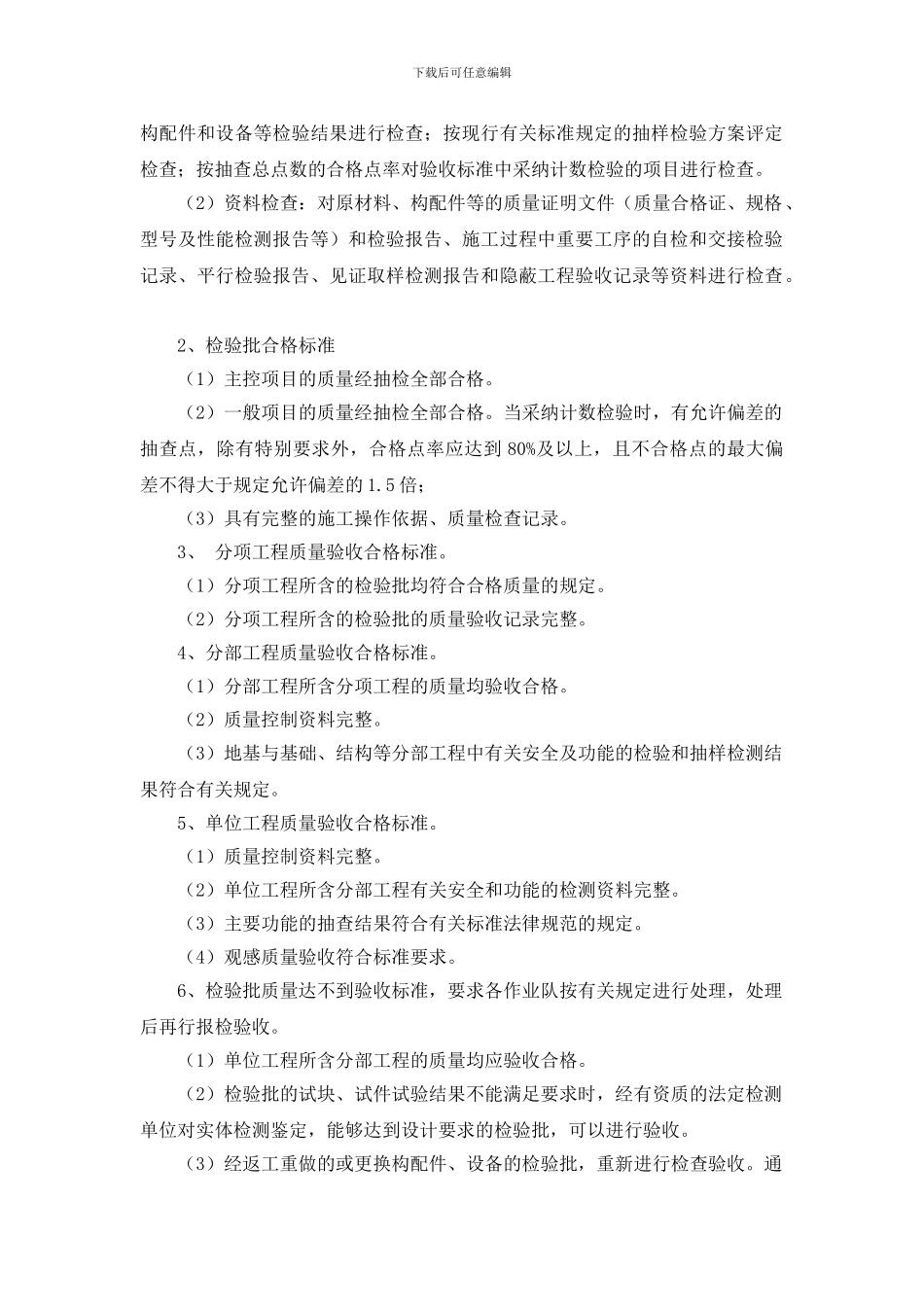

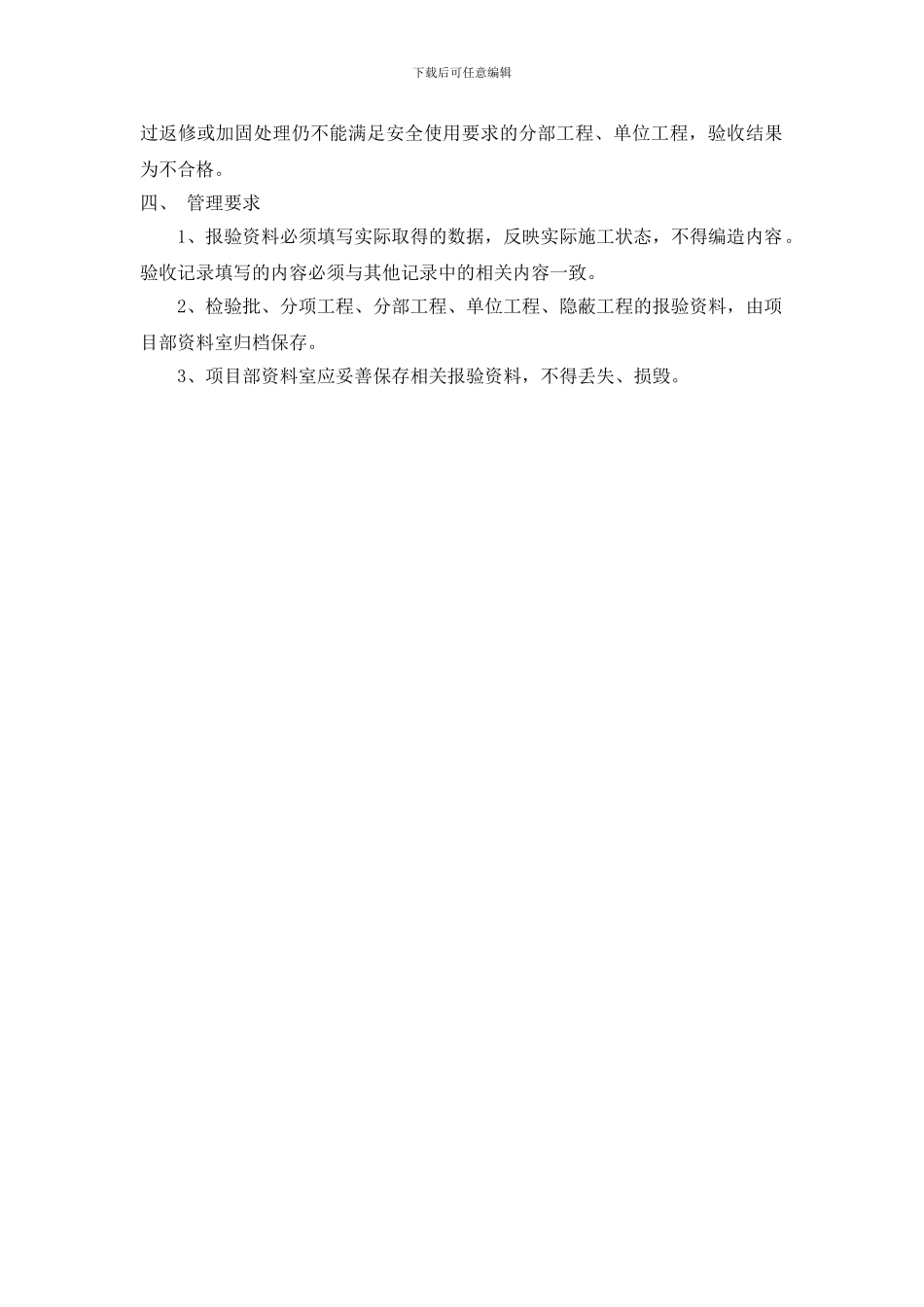

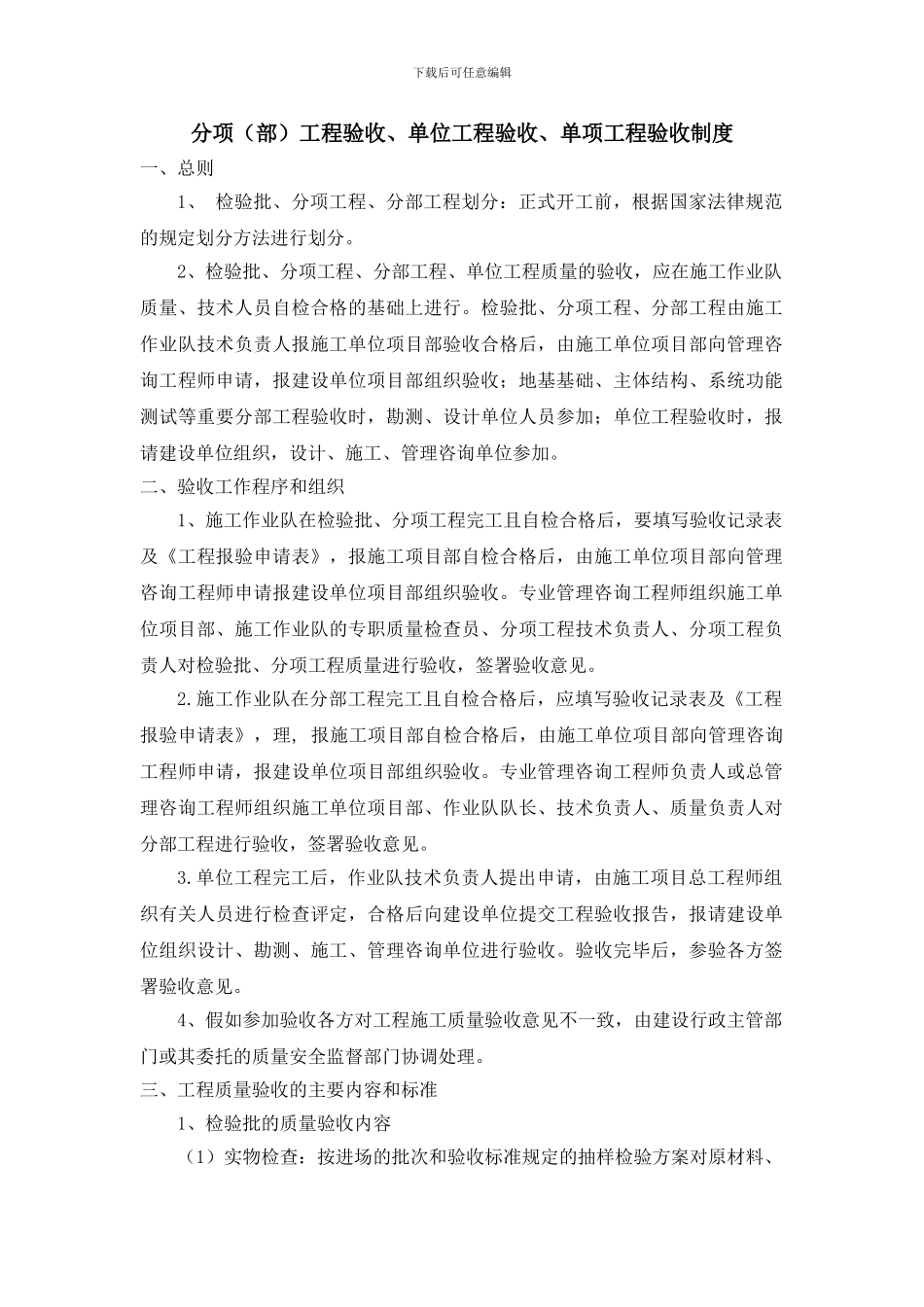

下载后可任意编辑分项(部)工程验收、单位工程验收、单项工程验收制度一、总则1、 检验批、分项工程、分部工程划分:正式开工前,根据国家法律规范的规定划分方法进行划分。2、检验批、分项工程、分部工程、单位工程质量的验收,应在施工作业队质量、技术人员自检合格的基础上进行。检验批、分项工程、分部工程由施工作业队技术负责人报施工单位项目部验收合格后,由施工单位项目部向管理咨询工程师申请,报建设单位项目部组织验收;地基基础、主体结构、系统功能测试等重要分部工程验收时,勘测、设计单位人员参加;单位工程验收时,报请建设单位组织,设计、施工、管理咨询单位参加。二、验收工作程序和组织1、施工作业队在检验批、分项工程完工且自检合格后,要填写验收记录表及《工程报验申请表》,报施工项目部自检合格后,由施工单位项目部向管理咨询工程师申请报建设单位项目部组织验收。专业管理咨询工程师组织施工单位项目部、施工作业队的专职质量检查员、分项工程技术负责人、分项工程负责人对检验批、分项工程质量进行验收,签署验收意见。2.施工作业队在分部工程完工且自检合格后,应填写验收记录表及《工程报验申请表》,理, 报施工项目部自检合格后,由施工单位项目部向管理咨询工程师申请,报建设单位项目部组织验收。专业管理咨询工程师负责人或总管理咨询工程师组织施工单位项目部、作业队队长、技术负责人、质量负责人对分部工程进行验收,签署验收意见。3.单位工程完工后,作业队技术负责人提出申请,由施工项目总工程师组织有关人员进行检查评定,合格后向建设单位提交工程验收报告,报请建设单位组织设计、勘测、施工、管理咨询单位进行验收。验收完毕后,参验各方签署验收意见。4、假如参加验收各方对工程施工质量验收意见不一致,由建设行政主管部门或其委托的质量安全监督部门协调处理。三、工程质量验收的主要内容和标准1、检验批的质量验收内容(1)实物检查:按进场的批次和验收标准规定的抽样检验方案对原材料、下载后可任意编辑构配件和设备等检验结果进行检查;按现行有关标准规定的抽样检验方案评定检查;按抽查总点数的合格点率对验收标准中采纳计数检验的项目进行检查。(2)资料检查:对原材料、构配件等的质量证明文件(质量合格证、规格、型号及性能检测报告等)和检验报告、施工过程中重要工序的自检和交接检验记录、平行检验报告、见证取样检测报告和隐蔽工程验收记录等资料进行检查。 2、检验批合格标...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2.9分项工程验收、单位工程验收、单项工程验收制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
