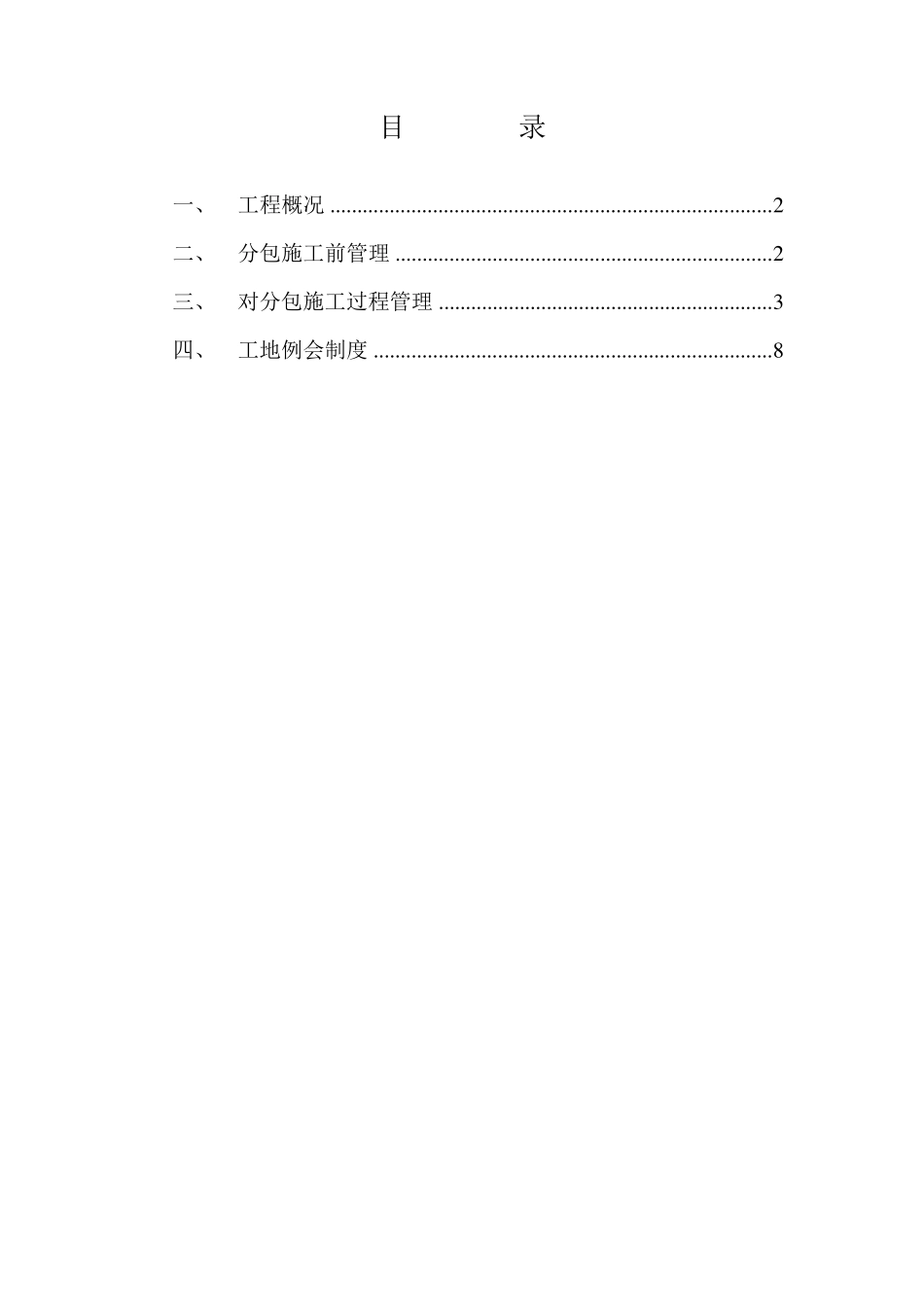

目 录 一、 工程概况
2 二、 分包施工前管理
2 三、 对分包施工过程管理
3 四、 工地例会制度

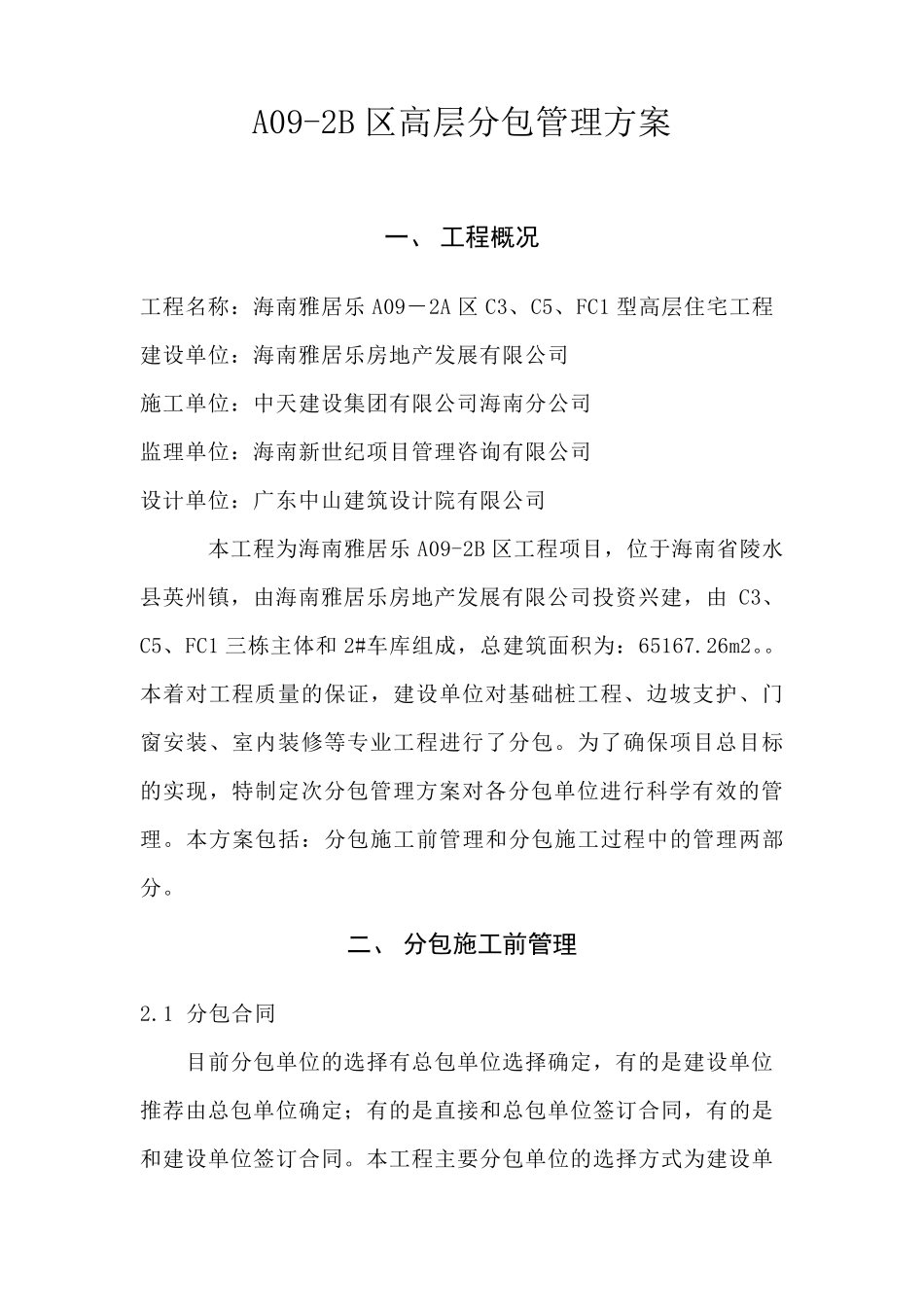

8 A09-2B 区高层分包管理方案 一、 工程概况 工程名称:海南雅居乐A09-2A 区C3、C5、FC1 型高层住宅工程 建设单位:海南雅居乐房地产发展有限公司 施工单位:中天建设集团有限公司海南分公司 监理单位:海南新世纪项目管理咨询有限公司 设计单位:广东中山建筑设计院有限公司 本工程为海南雅居乐A09-2B 区工程项目,位于海南省陵水县英州镇,由海南雅居乐房地产发展有限公司投资兴建,由 C3、C5、FC1 三栋主体和 2#车库组成,总建筑面积为:65167

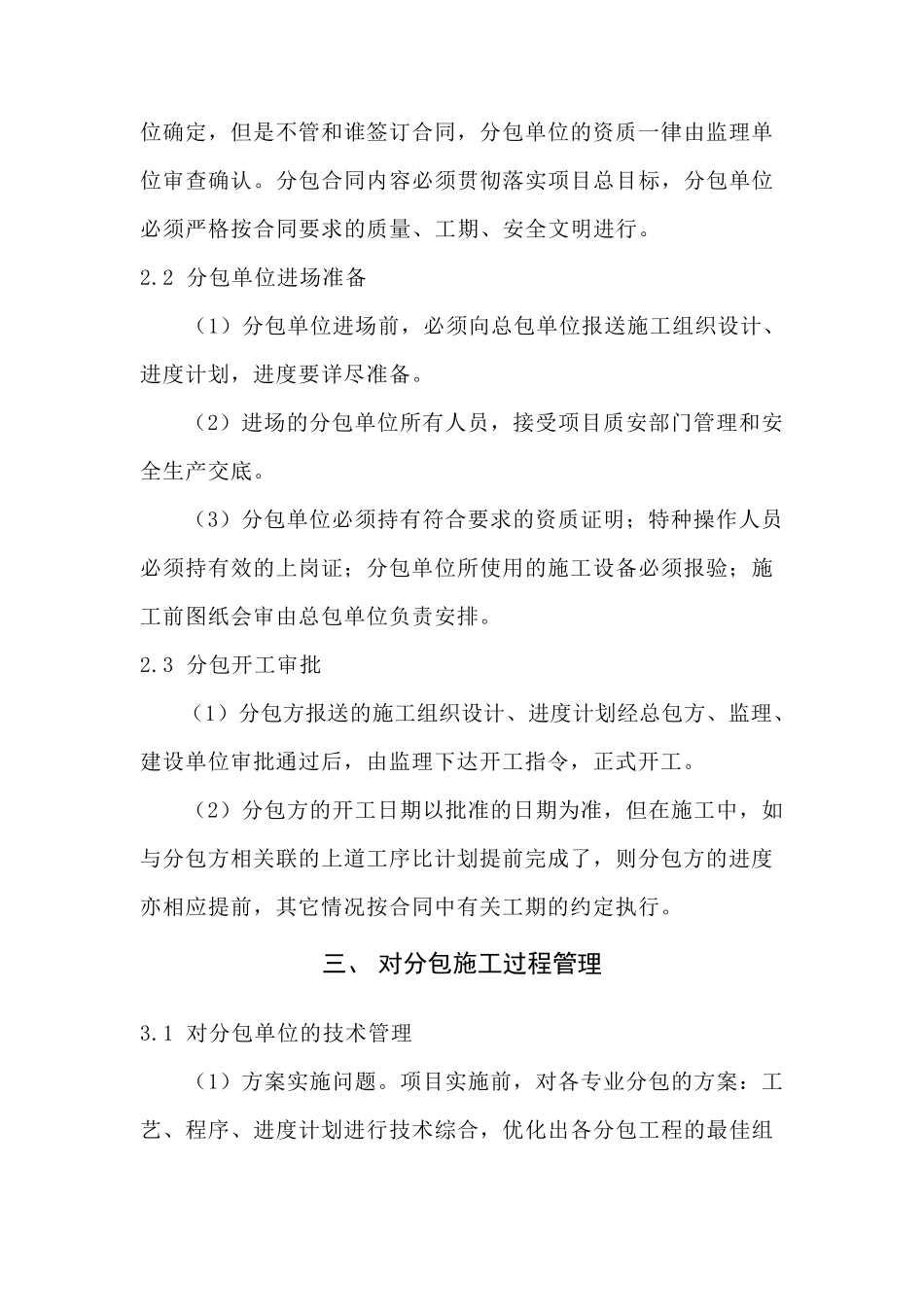

本着对工程质量的保证,建设单位对基础桩工程、边坡支护、门窗安装、室内装修等专业工程进行了分包
为了确保项目总目标的实现,特制定次分包管理方案对各分包单位进行科学有效的管理
本方案包括:分包施工前管理和分包施工过程中的管理两部分
二、 分包施工前管理 2
1 分包合同 目前分包单位的选择有总包单位选择确定,有的是建设单位推荐由总包单位确定;有的是直接和总包单位签订合同,有的是和建设单位签订合同
本工程主要分包单位的选择方式为
