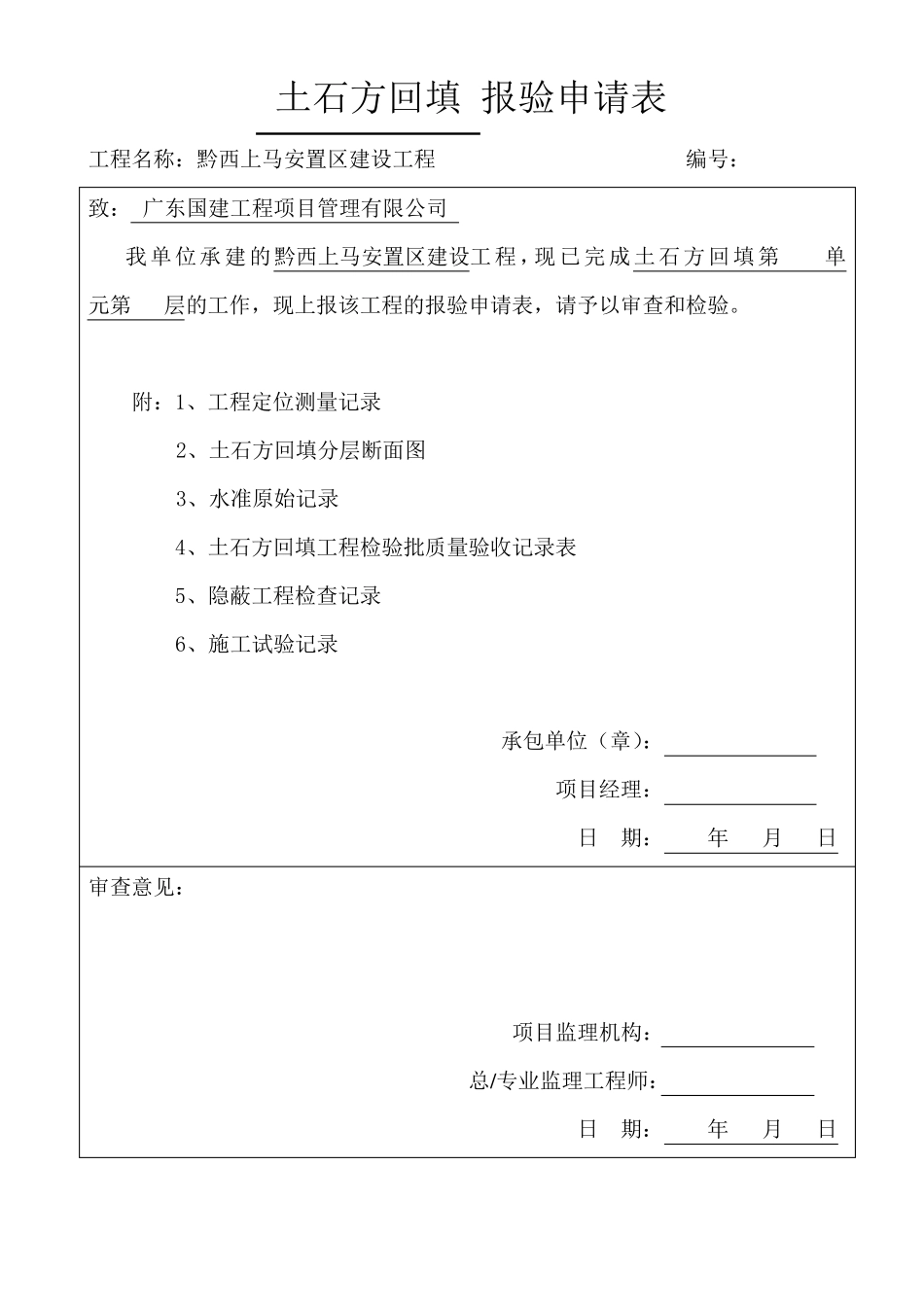

土石方回填 报验申请表 工程名称:黔西上马安置区建设工程 编号: 致: 广东国建工程项目管理有限公司 我单位承建的黔西上马安置区建设工程,现已完成土石方回填第 单元第 层的工作,现上报该工程的报验申请表,请予以审查和检验

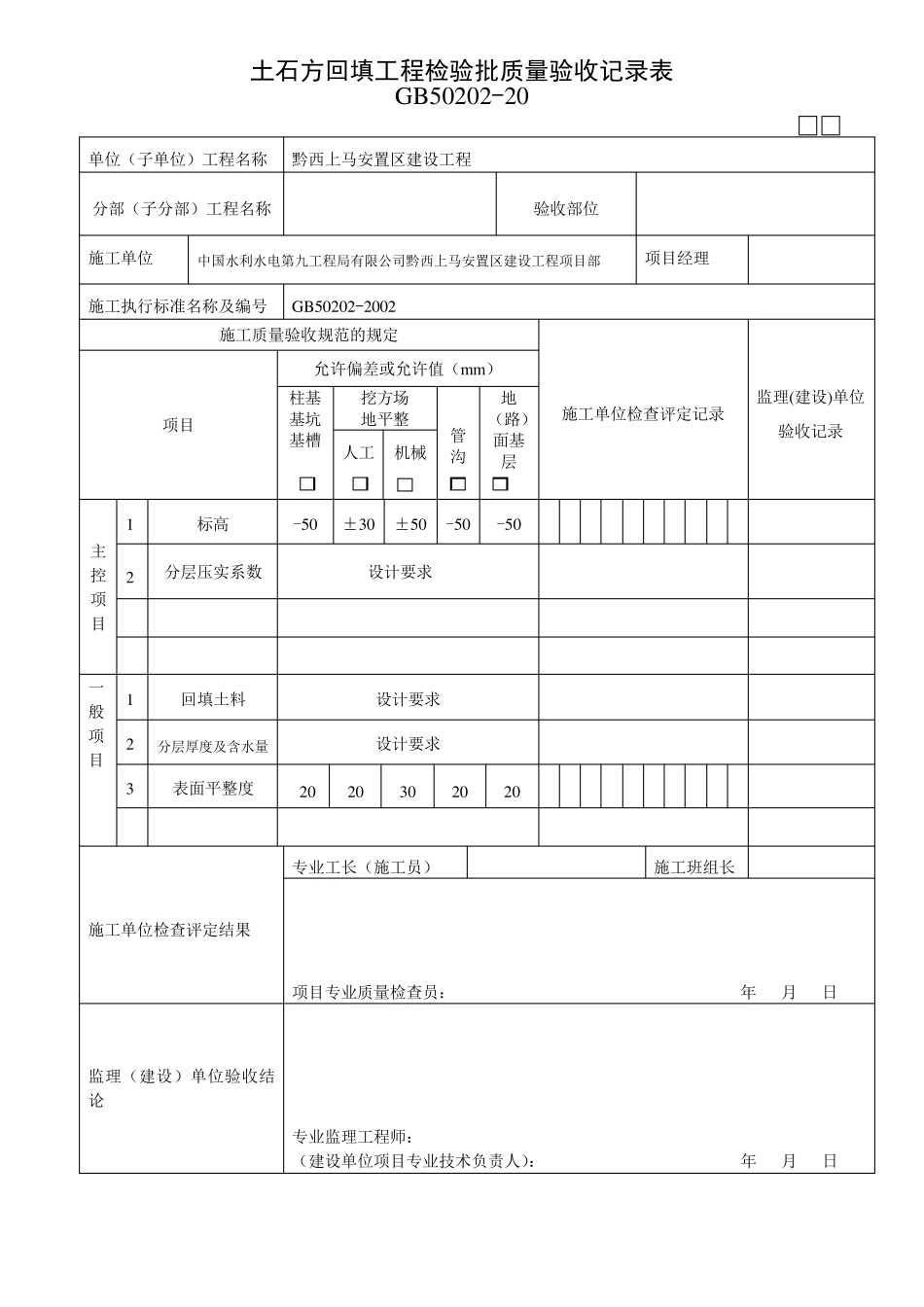

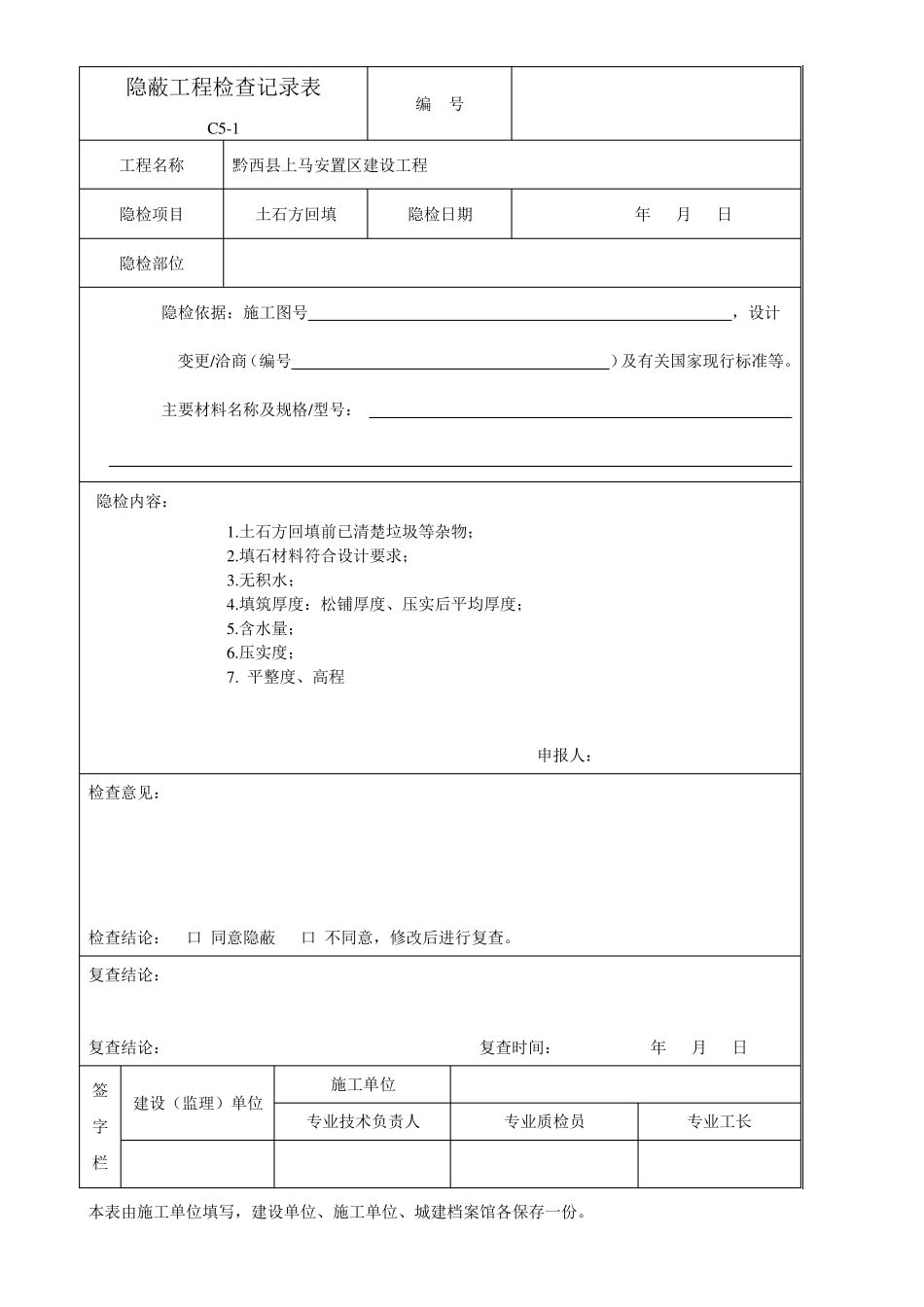

附:1、工程定位测量记录 2、土石方回填分层断面图 3、水准原始记录 4、土石方回填工程检验批质量验收记录表 5、隐蔽工程检查记录 6、施工试验记录 承包单位(章): 项目经理: 日 期: 年 月 日 审查意见: 项目监理机构: 总/专业监理工程师: 日 期: 年 月 日 土石方回填工程检验批质量验收记录表 GB50202-20 单位(子单位)工程名称 黔西上马安置区建设工程 分部(子分部)工程名称 验收部位 施工单位 中国水利水电第九工程局有限公司黔西上马安置区建设工程项目部 项目经理 施工执行标准名称及编号 GB50202-2002 施工质量验收规范的规定 施工单位检查评定记录 监理(建设)单位验收记录 项目 允许偏差或允许值(mm) 柱基基坑基槽 挖方场 地平整 管沟 地(路)面基层 人工 机械 主控项目 1 标高 -50 ±30 ±50 -50 -50 2 分层压实系数 设计要求 一般项目 1 回填土料 设计要求 2 分层厚度及含水量 设计要求 3 表面平整度 20 20 30 20 20 施工单位检查评定结果 专业工长(施工员) 施工班组长 项目专业质量检查员: 年 月 日 监理(建设)单位验收结论 专业监理工程师: (建设单位项目专业技术负责人): 年 月 日 隐蔽工程检查记录表 C 5-1 编 号 工程名称 黔西县上马安置区建设工程 隐检项目 土石方回填 隐检日期 年 月 日 隐检部位 隐检依据:施工图号 ,设计 变更/洽商(编号 )及有关国家现行标准等
主要材料名称及规格/型号: 隐检内容: 1
土石方回填前已清楚垃圾等杂物; 2
