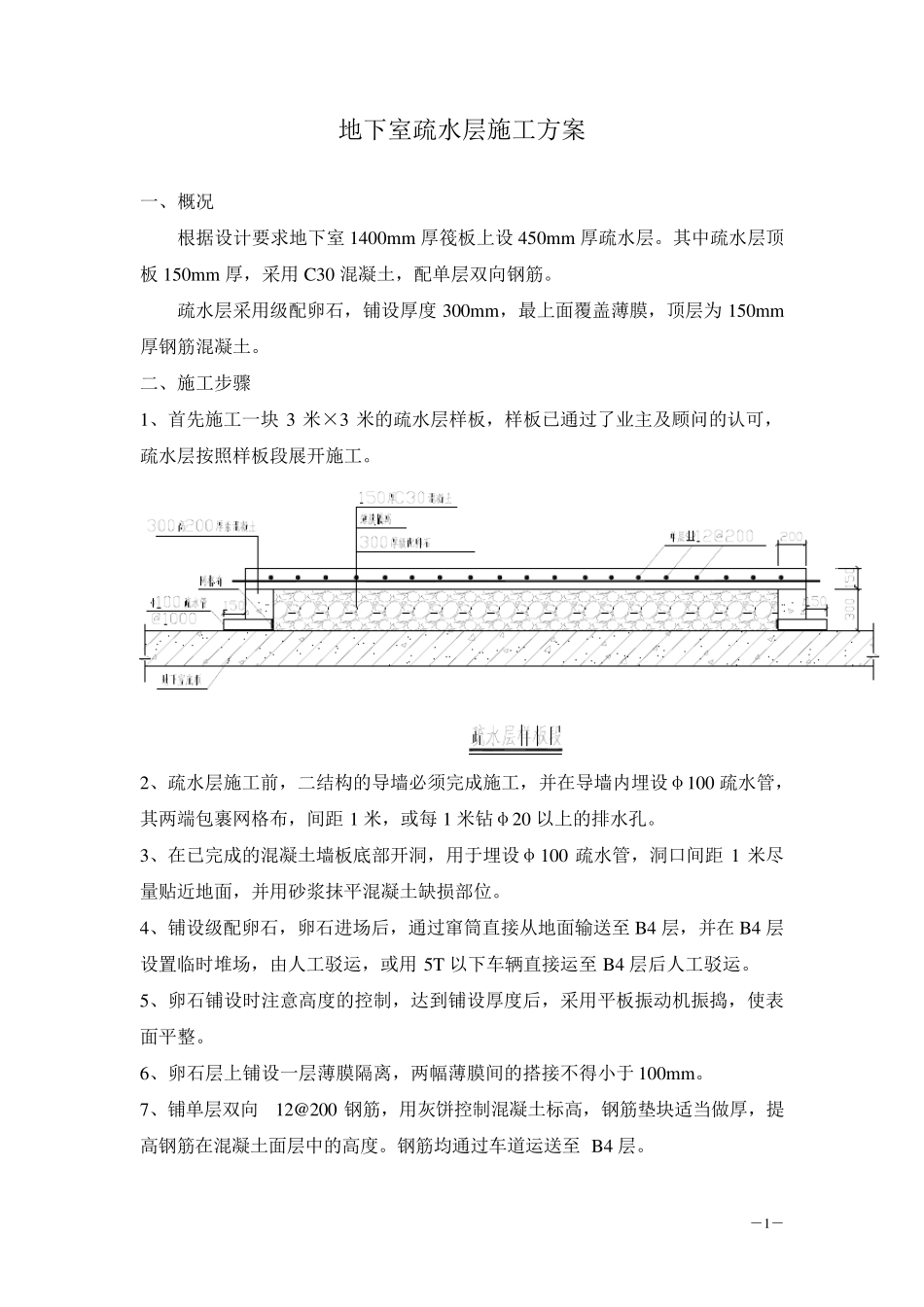

―1― 地下室疏水层施工方案 一、概况 根据设计要求地下室1400m m 厚筏板上设450m m 厚疏水层
其中疏水层顶板150m m 厚,采用C30 混凝土,配单层双向钢筋
疏水层采用级配卵石,铺设厚度300m m ,最上面覆盖薄膜,顶层为150m m厚钢筋混凝土
二、施工步骤 1、首先施工一块3 米×3 米的疏水层样板,样板已通过了业主及顾问的认可,疏水层按照样板段展开施工
2、疏水层施工前,二结构的导墙必须完成施工,并在导墙内埋设φ100 疏水管,其两端包裹网格布,间距 1 米,或每 1 米钻φ20 以上的排水孔
3、在已完成的混凝土墙板底部开洞,用于埋设φ100 疏水管,洞口间距 1 米尽量贴近地面,并用砂浆抹平混凝土缺损部位
4、铺设级配卵石,卵石进场后,通过窜筒直接从地面输送至 B4 层,并在 B4 层设置临时堆场,由人工驳运,或用5T 以下车辆直接运至 B4 层后人工驳运
5、卵石铺设时注意高度的控制,达到铺设厚度后,采用平板振动机振捣,使表面平整
6、卵石层上铺设一层薄膜隔离,两幅薄膜间的搭接不得小于 100m m
7、铺单层双向12@200 钢筋,用灰饼控制混凝土标高,钢筋垫块适当做厚,提高钢筋在混凝土面层中的高度
钢筋均通过车道运送至 B4 层
―2― 8、采用固定泵浇捣混凝土,泵管支架下垫模板(尺寸不得小于500×500),按照分区位置分块浇捣
9、混凝土浇捣完毕后,需要收光、打磨

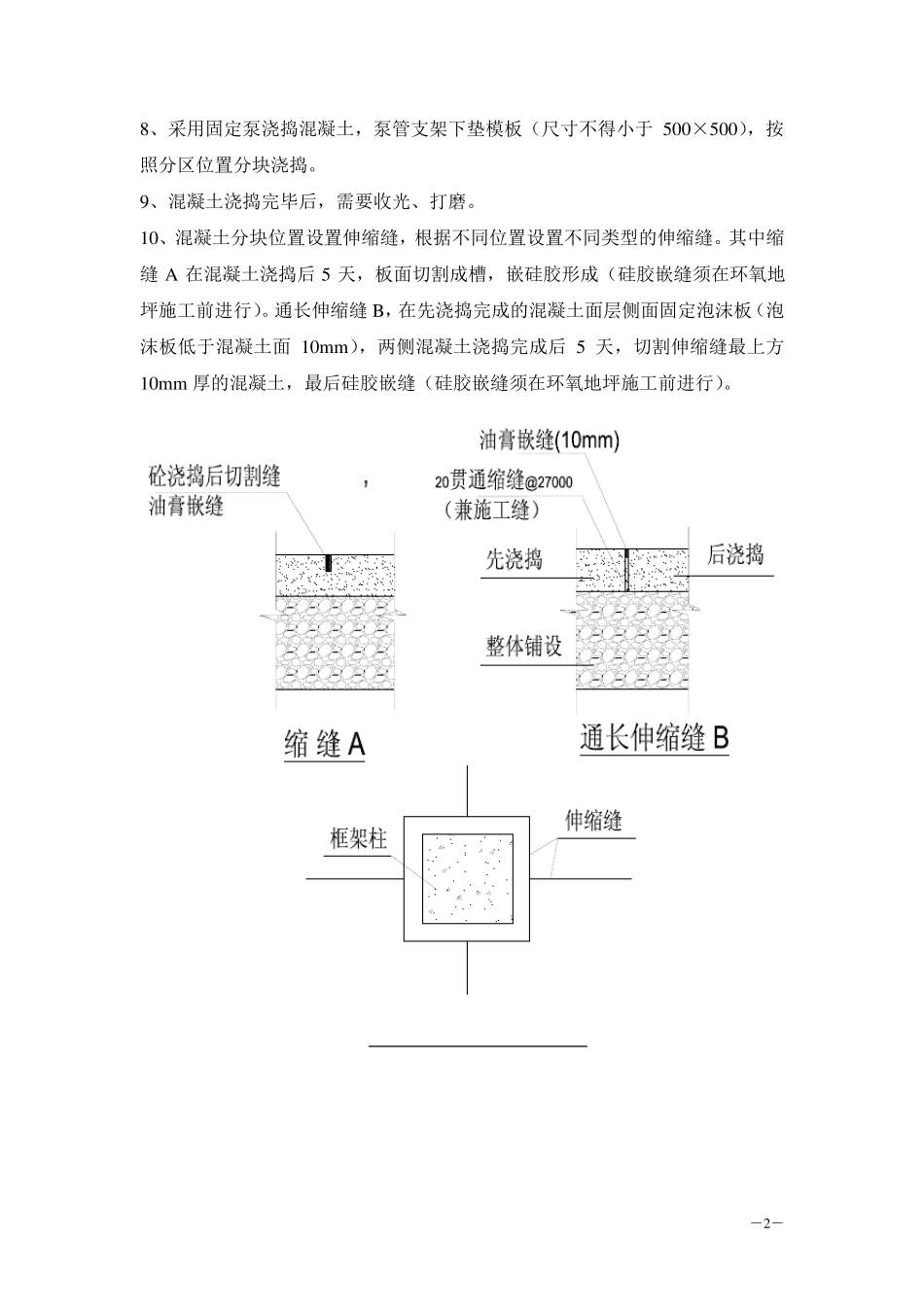

10、混凝土分块位置设置伸缩缝,根据不同位置设置不同类型的伸缩缝
其中缩缝 A 在混凝土浇捣后 5 天,板面切割成槽,嵌硅胶形成(硅胶嵌缝须在环氧地坪施工前进行)
通长伸缩缝 B,在先浇捣完成的混凝土面层侧面固定泡沫板(泡沫板低于混凝土面 10mm),两侧混凝土浇捣完成后 5 天,切割伸缩缝最上方10mm 厚的混凝土,最后硅胶嵌缝(硅胶嵌缝须在环氧地
