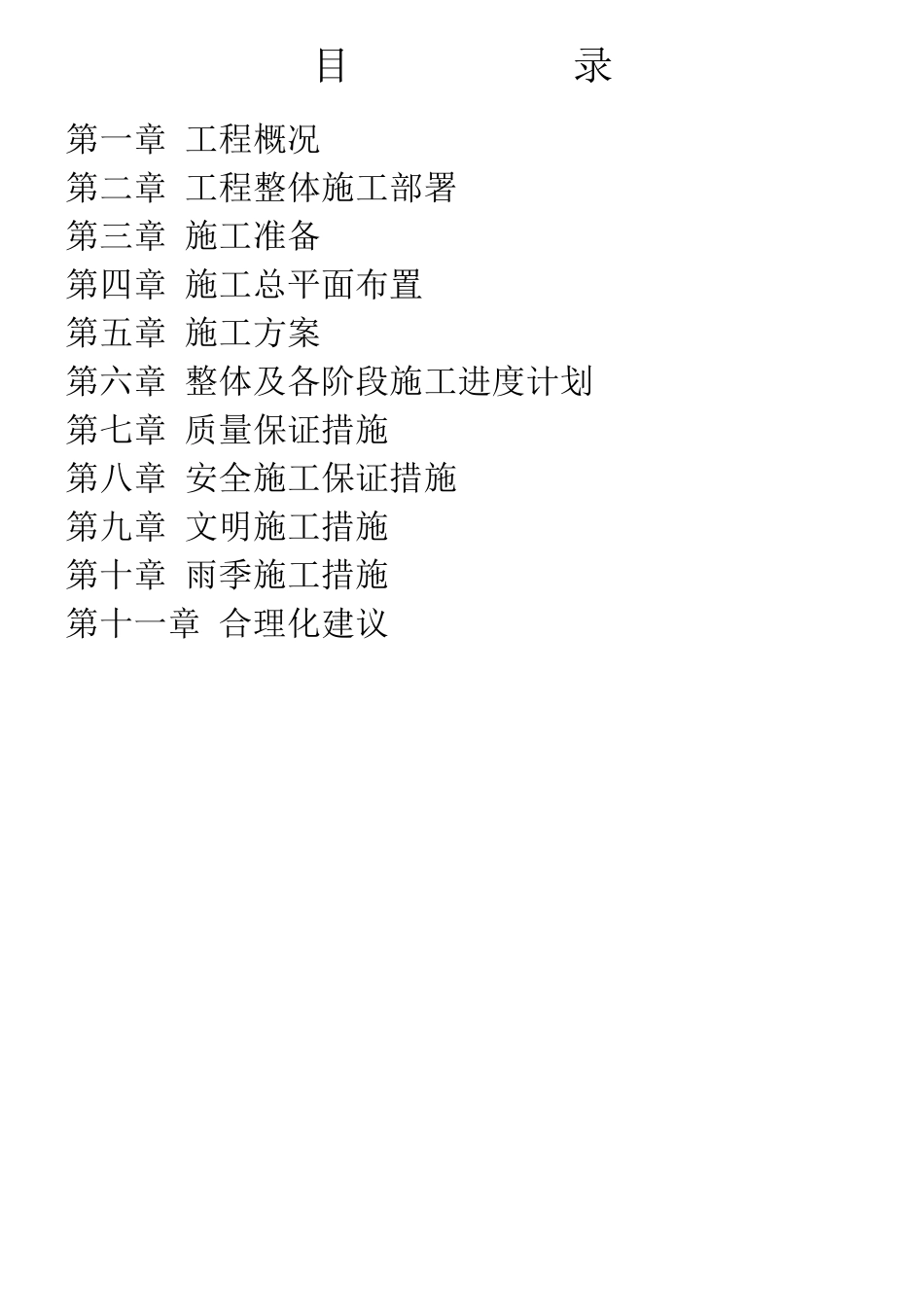

目 录 第一章 工程概况 第二章 工程整体施工部署 第三章 施工准备 第四章 施工总平面布置 第五章 施工方案 第六章 整体及各阶段施工进度计划 第七章 质量保证措施 第八章 安全施工保证措施 第九章 文明施工措施 第十章 雨季施工措施 第十一章 合理化建议 第一章、工程概况 1 、工程简述: 本工程为延安新区(北区)一期场地平整工程。该工程位于延安市北区,地处黄土黄土丘陵地区,沟壑纵横.水土流失严重.地址与水文条件复杂。该工程由中国民航机场建设集团公司设计。工期要求 160 日历天,本工程挖方量 1064216.7 立方米,填方量 897090 立方米,需平整场地面积约 294566.6 平方米。故本工程工程量任务大,工期较紧。资金来源:企业自筹,已经落实。工程质量要求:合格工程。场区现场以旱地为主,挖填均在自然水位以上。 2、工程设计: 整个场区平整,共分 4 块,分别为: A-1 区 面积为 56681.6 平方米,挖方 135751.4 立方米,填方 104096.1 立方米。 A-2 区 面积为 68215 平方米,挖方 268554 立方米,填方 211608 立方米。 A-3 区 面积为 82280.9 平方米,挖方 296851.2 立方米,填方 310939 立方米。 A -4 区 面积为 87389.1 平方米,挖方 363059.3 立方米,填方 270446.9 立方米。 填土必须分层夯实,每层 30— 40CM,填方边坡按:1:1.5 放破。施工进场道路已修筑,交通便利。 3、施工及生活用水: 施工及生活用水、电均有建设单位提供水源、电源,并接至施工现场。施工单位接至用水地点,整体施工条件较好,便利施工。 第二章、工程整体施工部署 1、施工总体设想: 根据本工程原始地形地貌特 点和 平整设计施工要求,我 们 可 以看 出 设计平整区块内 ,每个区块均有挖填土方。其 中区块 A-1、A-2、A-4 区块全 部为挖方大于填方;区块 A-3 区块填方大于挖方。故可 以确 定 本工程需要运 出 土方的 区块主要集中在东西部;需要运进土方的区块主要集中在中部。工程施工总工期为160 天、工期紧,工程量任务大等特点。经公司技术部门和施工设备管理科共同协商研讨后,拟订以下总体施工部署大纲: (1)本工程列为公司重点施工项目、抽调公司各部门专业人员组建该工程专职指挥部,详细制定各项施工计划和管理制度。 (2)项目施工方案采取划分作业区域同时并行施工,每区域内分段、分层、分面流水作业。详细制定各项施工操作方...
