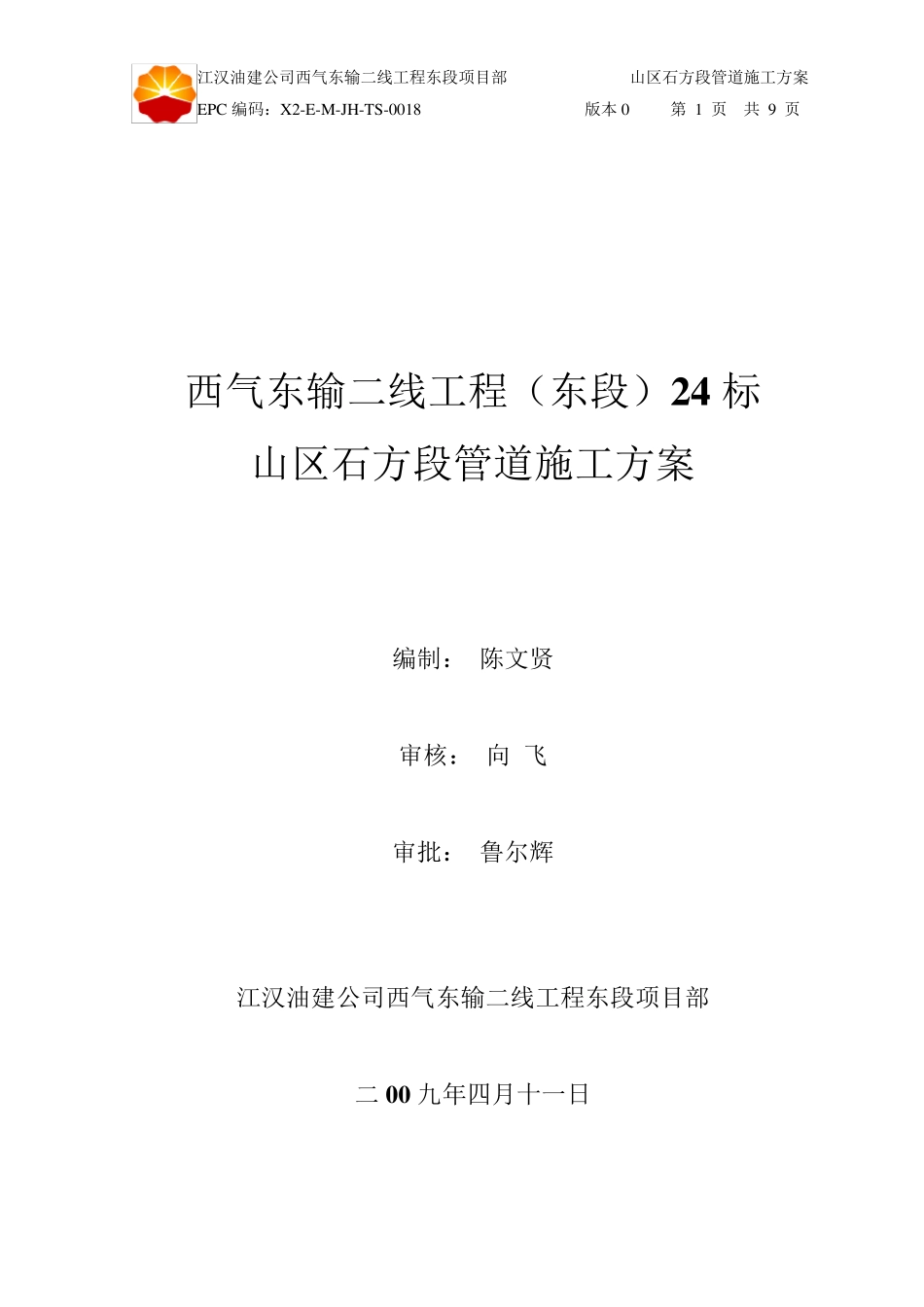

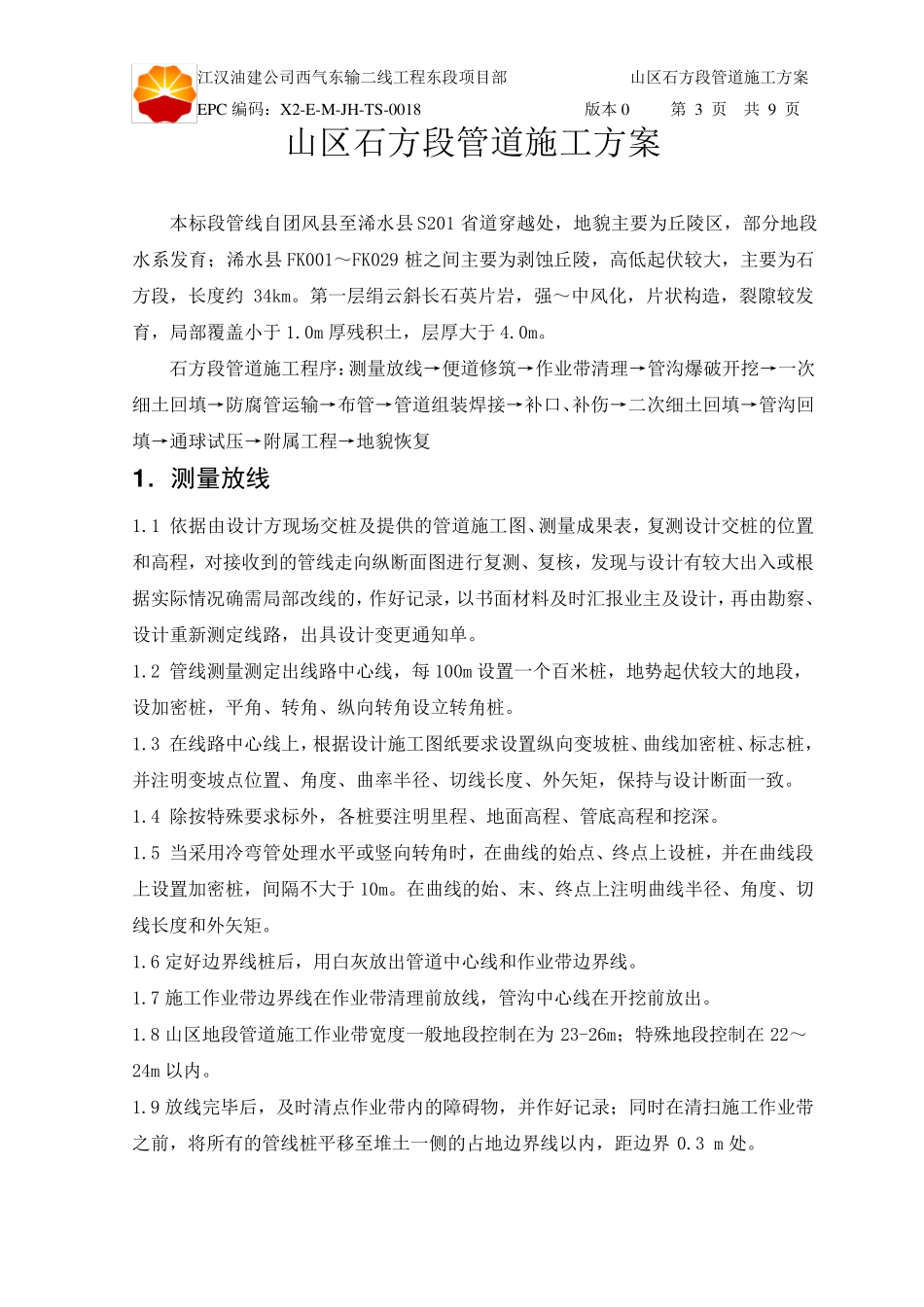

江汉油建公司西气东输二线工程东段项目部 山区石方段管道施工方案 EPC 编码:X2-E-M-JH-TS-0018 版本0 第 1 页 共 9 页 西气东输二线工程(东段)2 4 标 山区石方段管道施工方案 编制: 陈文贤 审核: 向 飞 审批: 鲁尔辉 江汉油建公司西气东输二线工程东段项目部 二0 0 九年四月十一日 江汉油建公司西气东输二线工程东段项目部 山区石方段管道施工方案 EPC 编码:X2-E-M-JH-TS-0018 版本0 第 2 页 共 9 页 目录 山区石方段管道施工方案 ................................................................................................... 3 1.测量放线 ........................................................ 3 2.施工便道修筑及作业带开拓 ......................................... 4 3.管沟爆破开挖 ..................................................... 5 4.一次细土回填 ..................................................... 6 5.山区地段管材运输 ................................................. 7 6.组对焊接、补口补伤 ............................................... 7 7.二次细土回填、管沟回填、地貌恢复 ................................. 8 8.保证质量与 HSE 措施 ............................................... 8 江汉油建公司西气东输二线工程东段项目部 山区石方段管道施工方案 EPC 编码:X2-E-M-JH-TS-0018 版本0 第 3 页 共 9 页 山区石方段管道施工方案 本标段管线自团风县至浠水县S201 省道穿越处,地貌主要为丘陵区,部分地段水系发育;浠水县FK001~FK029 桩之间主要为剥蚀丘陵,高低起伏较大,主要为石方段,长度约34km。第一层绢云斜长石英片岩,强~中风化,片状构造,裂隙较发育,局部覆盖小于1.0m 厚残积土,层厚大于4.0m。 石方段管道施工程序:测量放线→便道修筑→作业带清理→管沟爆破开挖→一次细土回填→防腐管运输→布管→管道组装焊接→补口、补伤→二次细土回填→管沟回填→通球试压→附属工程→地貌恢复 1 .测量放线 1.1 依据由设计方现场交桩及提供的管道施工图、测量成果表,复测设计交桩的位置和 高程,对 接收 到 的管线走 向 纵 断 面 图进 行 复测、复核 ,发现与 设计有 较大出 入 或 根据实 际 情 况 确 需 局部改 线的,作好 记 录 ,以 书 ...
