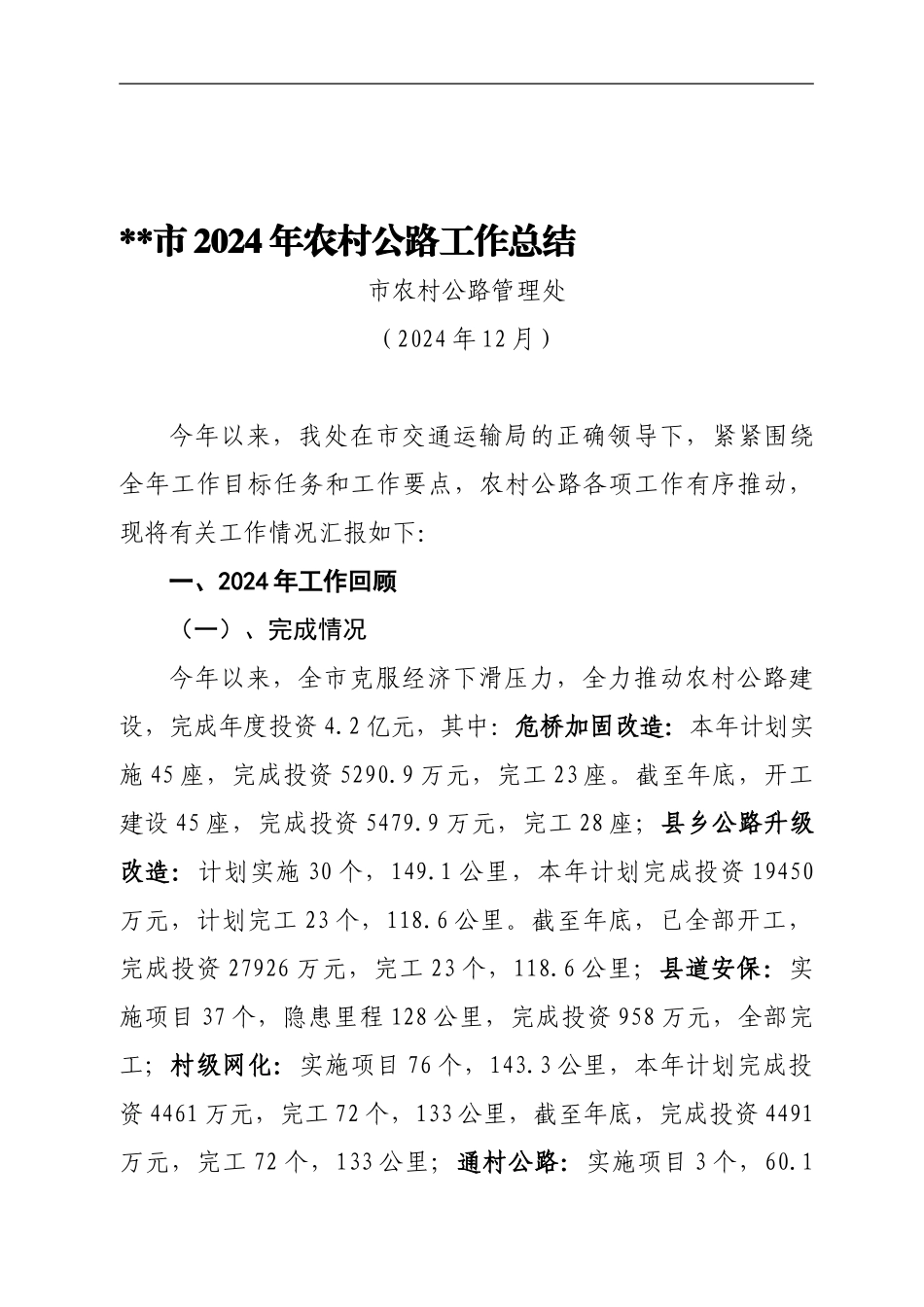

**市 2024 年农村公路工作总结市农村公路管理处(2024 年 12 月)今年以来,我处在市交通运输局的正确领导下,紧紧围绕全年工作目标任务和工作要点,农村公路各项工作有序推动,现将有关工作情况汇报如下:一、2024 年工作回顾(一)、完成情况今年以来,全市克服经济下滑压力,全力推动农村公路建设,完成年度投资 4
2 亿元,其中:危桥加固改造:本年计划实施 45 座,完成投资 5290
9 万元,完工 23 座
截至年底,开工建设 45 座,完成投资 5479
9 万元,完工 28 座;县乡公路升级改造:计划实施 30 个,149
1 公里,本年计划完成投资 19450万元,计划完工 23 个,118
截至年底,已全部开工,完成投资 27926 万元,完工 23 个,118
6 公里;县道安保:实施项目 37 个,隐患里程 128 公里,完成投资 958 万元,全部完工;村级网化:实施项目 76 个,143
3 公里,本年计划完成投资 4461 万元,完工 72 个,133 公里,截至年底,完成投资 4491万元,完工 72 个,133 公里;通村公路:实施项目 3 个,60

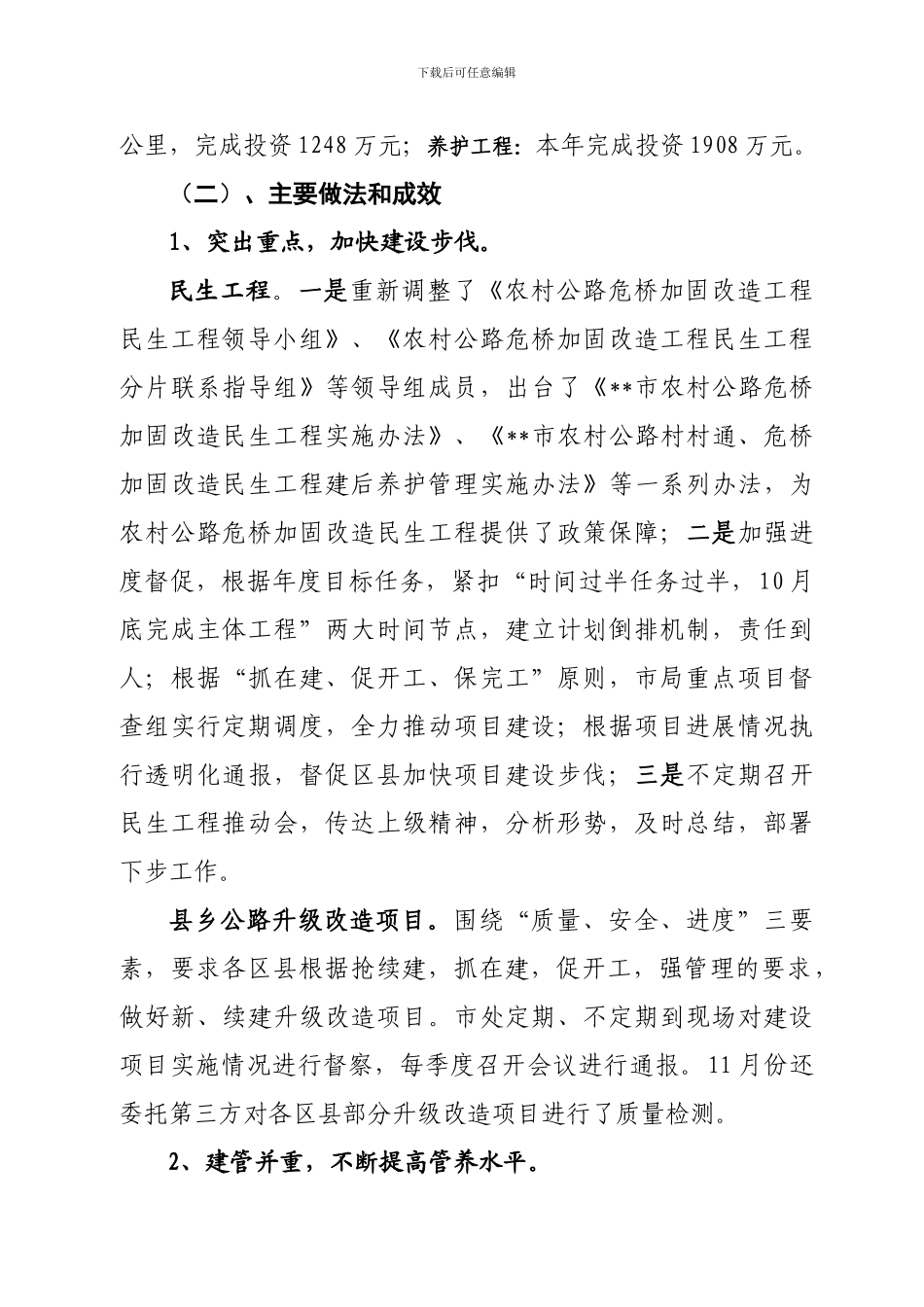

1下载后可任意编辑公里,完成投资 1248 万元;养护工程:本年完成投资 1908 万元
