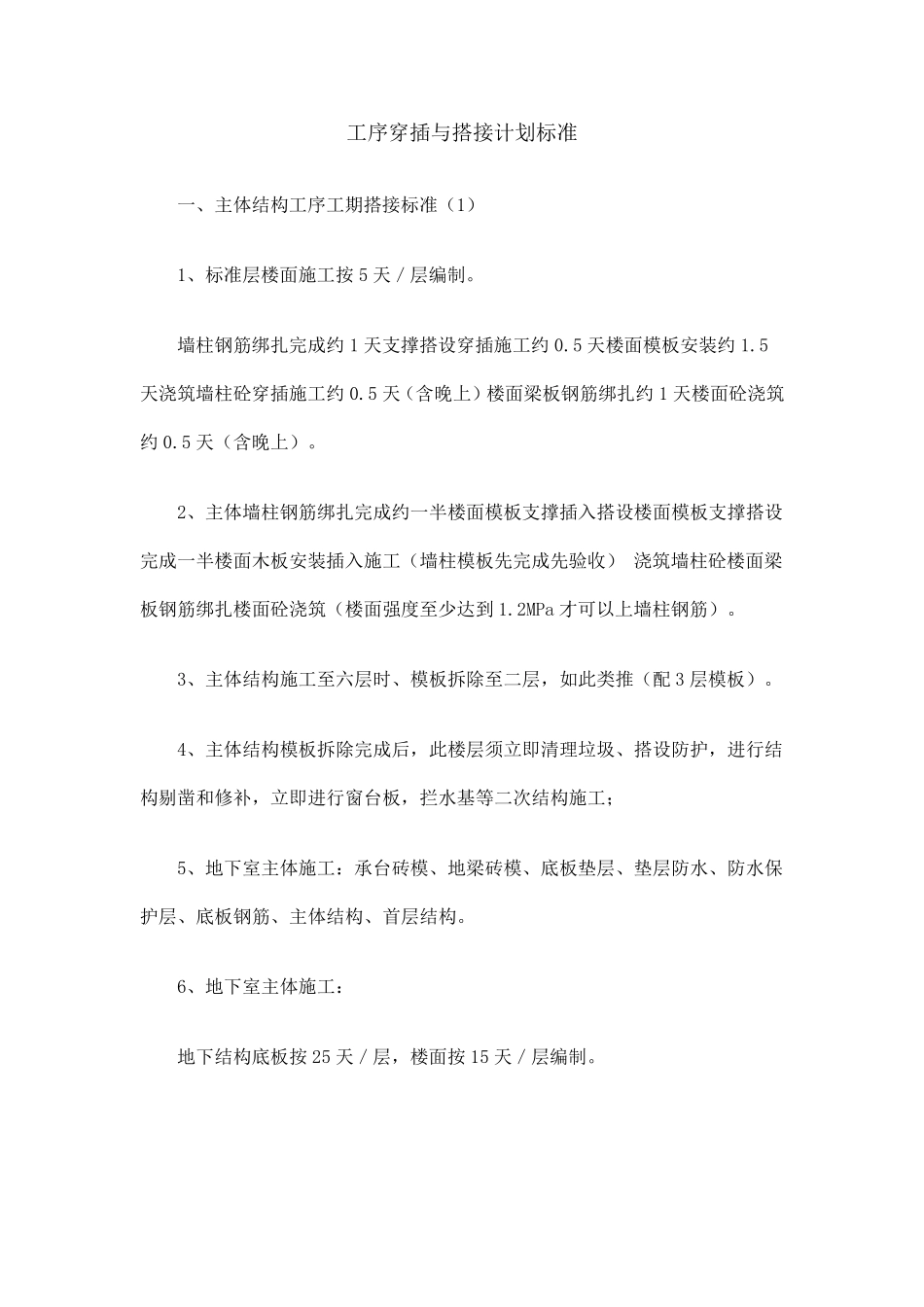

工序穿插与搭接计划标准 一、主体结构工序工期搭接标准(1) 1、标准层楼面施工按 5 天/层编制
墙柱钢筋绑扎完成约 1 天支撑搭设穿插施工约 0
5 天楼面模板安装约 1
5天浇筑墙柱砼穿插施工约 0
5 天(含晚上)楼面梁板钢筋绑扎约 1 天楼面砼浇筑约 0
5 天(含晚上)

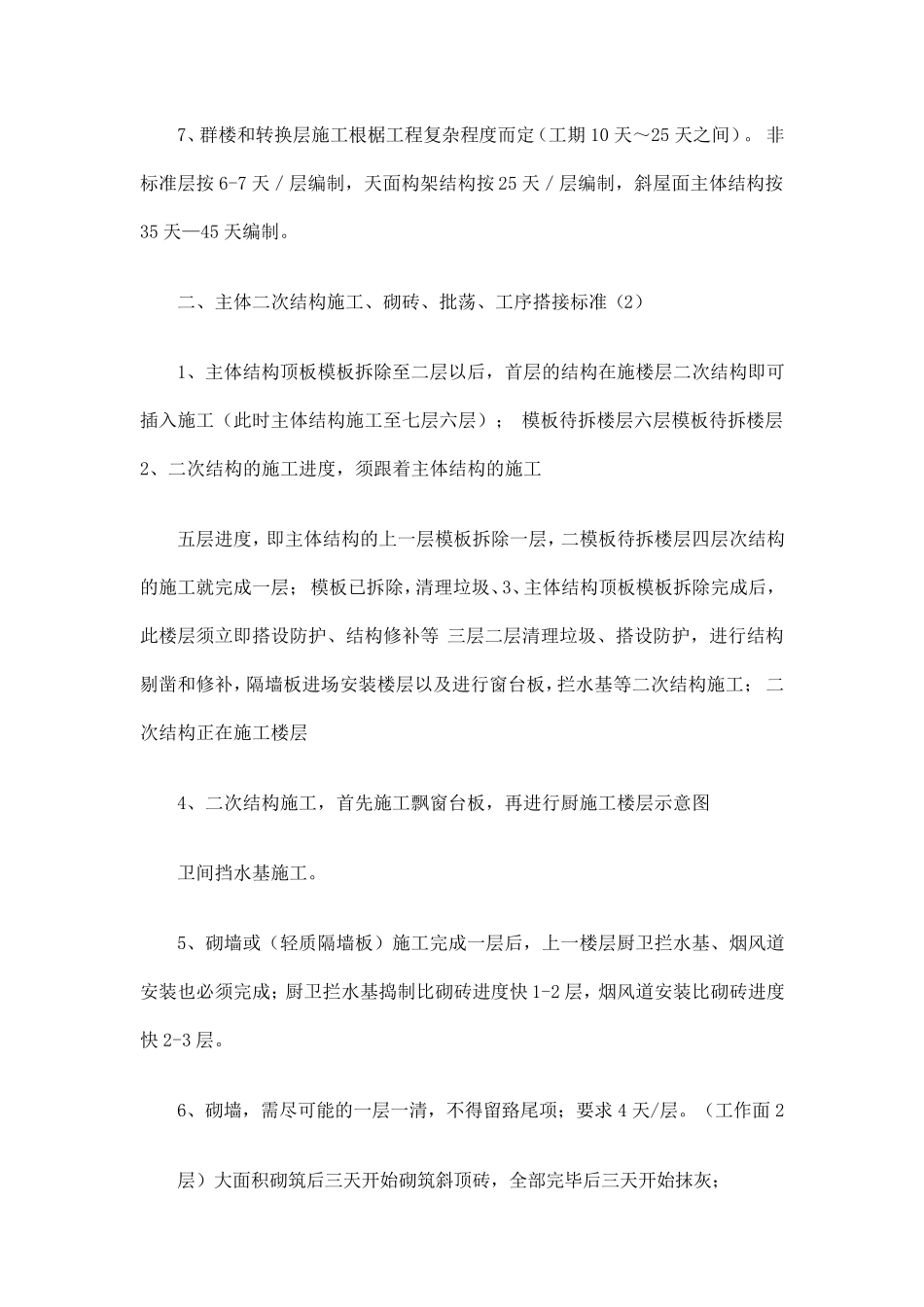

2、主体墙柱钢筋绑扎完成约一半楼面模板支撑插入搭设楼面模板支撑搭设完成一半楼面木板安装插入施工(墙柱模板先完成先验收) 浇筑墙柱砼楼面梁板钢筋绑扎楼面砼浇筑(楼面强度至少达到 1
2MPa 才可以上墙柱钢筋)
3、主体结构施工至六层时、模板拆除至二层,如此类推(配 3 层模板)
4、主体结构模板拆除完成后,此楼层须立即清理垃圾、搭设防护,进行结构剔凿和修补,立即进行窗台板,拦水基等二次结构施工; 5、地下室主体施工:承台砖模、地梁砖模、底板垫层、垫层防水、防水保护层、底板钢筋、主体结构、首层结构
6、地下室主体施工: 地下结构底板按 25 天/层,楼面按 15 天/层编制
7、群楼和转换层施工根椐工程复杂程度而定(工期10 天~25 天之间)

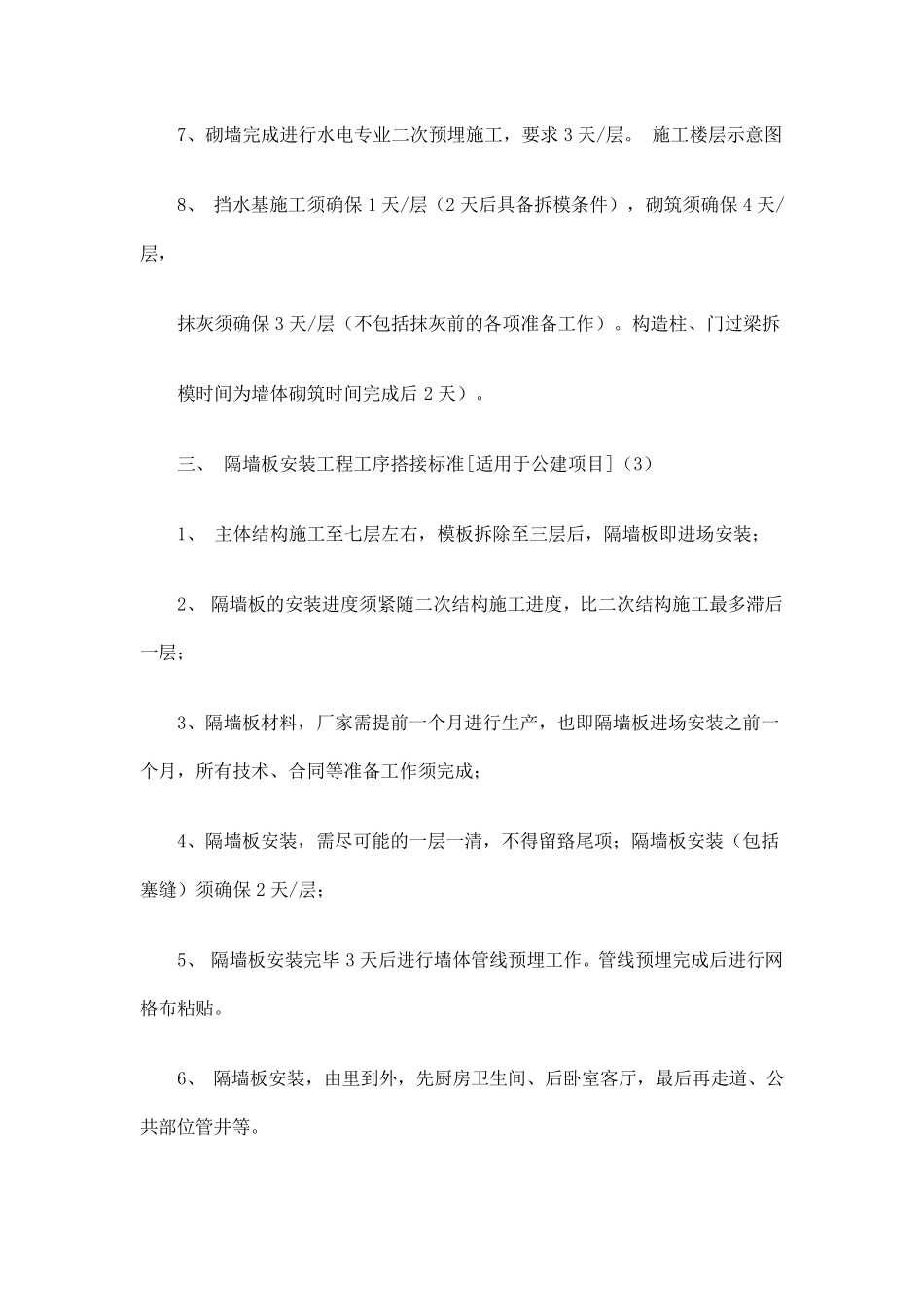

非标准层按6-7 天/层编制,天面构架结构按25 天/层编制,斜屋面主体结构按35 天—45 天编制
二、主体二次结构施工、砌砖、批荡、工序搭接标准(2) 1、主体结构顶板模板拆除至二层以后,首层的结构在施楼层二次结构即可插入施工(此时主体结构施工至七层六层); 模板待拆楼层六层模板待拆楼层2、二次结构的施工进度,须跟着主体结构的施工 五层进度,即主体结构的上一层模板拆除一层,二模板待拆楼层四层次结构的施工就完成一层; 模板已拆除,清理垃圾、3、主体结构顶板模板拆除完成后,此楼层须立即搭设防护、结构修补等 三层二层清理垃圾、搭设防护,进行结构剔凿和修补,隔墙板进场安装楼层以及进行窗台板,拦水基等二次结构施工; 二次结构正在施工楼层 4、二次结
