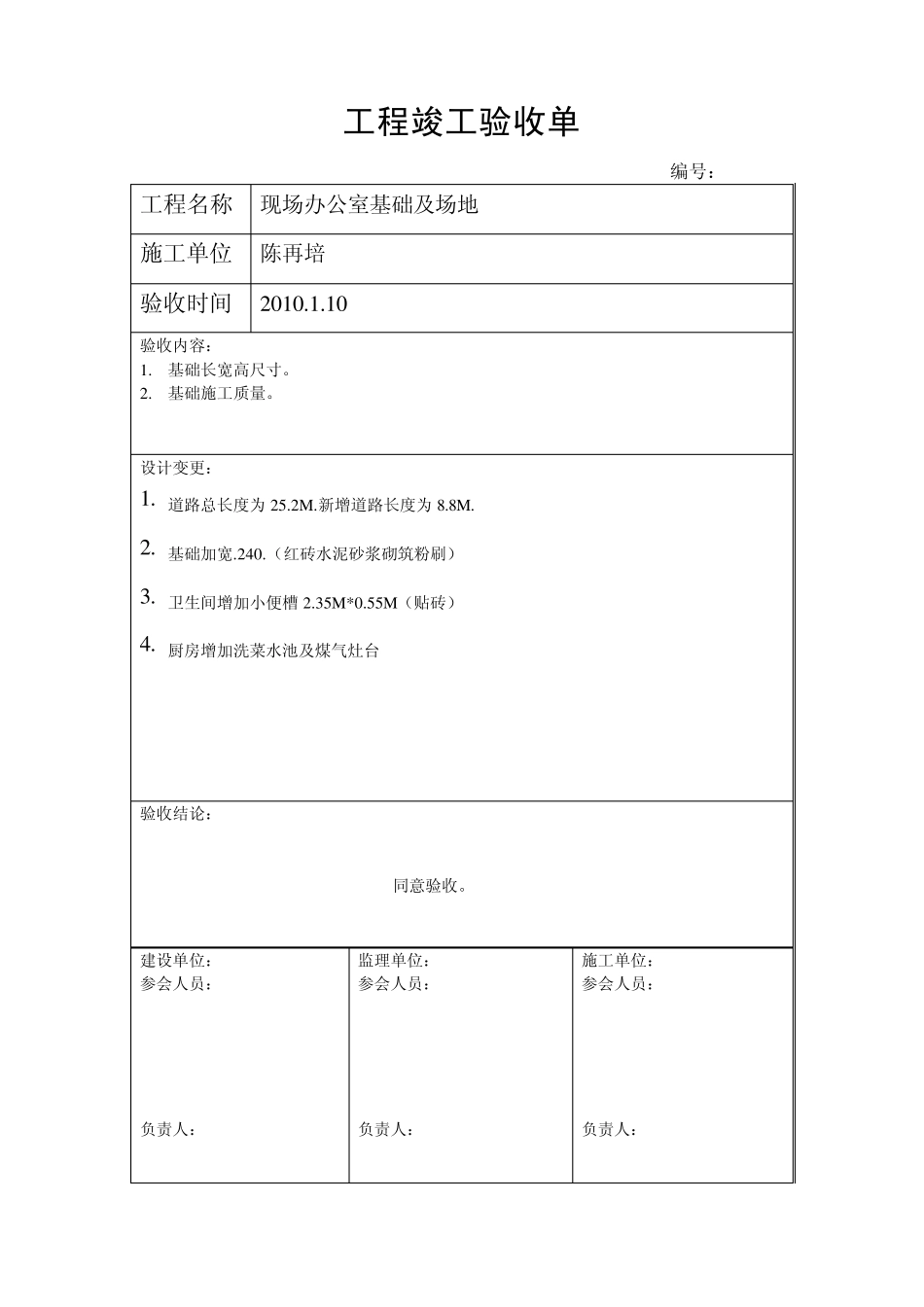

工程竣工验收单 编号: 工程名称 现场办公室基础及场地 施工单位 陈再培 验收时间 2010.1.10 验收内容: 1. 基础长宽高尺寸。 2. 基础施工质量。 设计变更: 1. 道路总长度为 25.2M .新增道路长度为 8.8M . 2. 基础加宽.240.(红砖水泥砂浆砌筑粉刷) 3. 卫生间增加小便槽 2.35M *0.55M (贴砖) 4. 厨房增加洗菜水池及煤气灶台 验收结论: 同意验收。 建设单位: 参会人员: 负责人: 监理单位: 参会人员: 负责人: 施工单位: 参会人员: 负责人: 工程竣工验收单 编号: 工程名称 中央华府大门及小门 施工单位 郭六花 验收时间 2 0 0 9 .1 2 .2 9 验收内容: 1 . 门楼长宽高尺寸。 2 . 门楼施工质量。 3 . 门楼材料质量。 设计变更: 1 . 镀锌铁板数量使用部位与合同要求不符,数量扣减。 验收结论: 同意验收。 建设单位: 参会人员: 负责人: 监理单位: 参会人员: 负责人: 施工单位: 参会人员: 负责人: 工程竣工验收单 编号: 工程名称 现场办公室 施工单位 武汉壹鼎彩钢板房有限公司 验收时间 2010.1.9 验收内容: 1. 平面尺寸是否按要求施工。 2. 彩钢房的材料安装与施工质量。 设计变更: 1. 二层地板胶未铺设。 2. 二层及卫生间增加隔墙,面积为:3.4*2.7+1.2*1.2*3=13.5 平方米. 验收结论: 同意验收。 建设单位: 参会人员: 负责人: 监理单位: 参会人员: 负责人: 施工单位: 参会人员: 负责人: 工程竣工验收单 编号: 工程名称 中央华府南面围墙 施工单位 陈再培 验收时间 2010.1.21 验收内容: 1. 围墙长宽高尺寸。 2. 垂直平整度。 设计变更: 1. 围墙总长度为 212 米。 2. 新建围墙长度 122 米。 3. 其中有 100 米基础深度为 85cm 。 4. 旧围墙改建 90 米。 验收结论: 同意验收。 建设单位: 参会人员: 负责人: 监理单位: 参会人员: 负责人: 施工单位: 参会人员: 负责人: 工程竣工验收单 编号: 工程名称 中央华府南面围墙 施工单位 陈再培 验收时间 验收内容: 1 .围墙长宽高尺寸。 2 .垂直平整度。 设计变更: 1 .围墙总长度为 2 1 2 米。 2 .新建围墙长度 8 米。 验收结论: 同意验收。 建设单位: 参会人员: 负责人: 监理单位: 参会人员: 负责人: 施工单位: 参会人员: 负责人:
