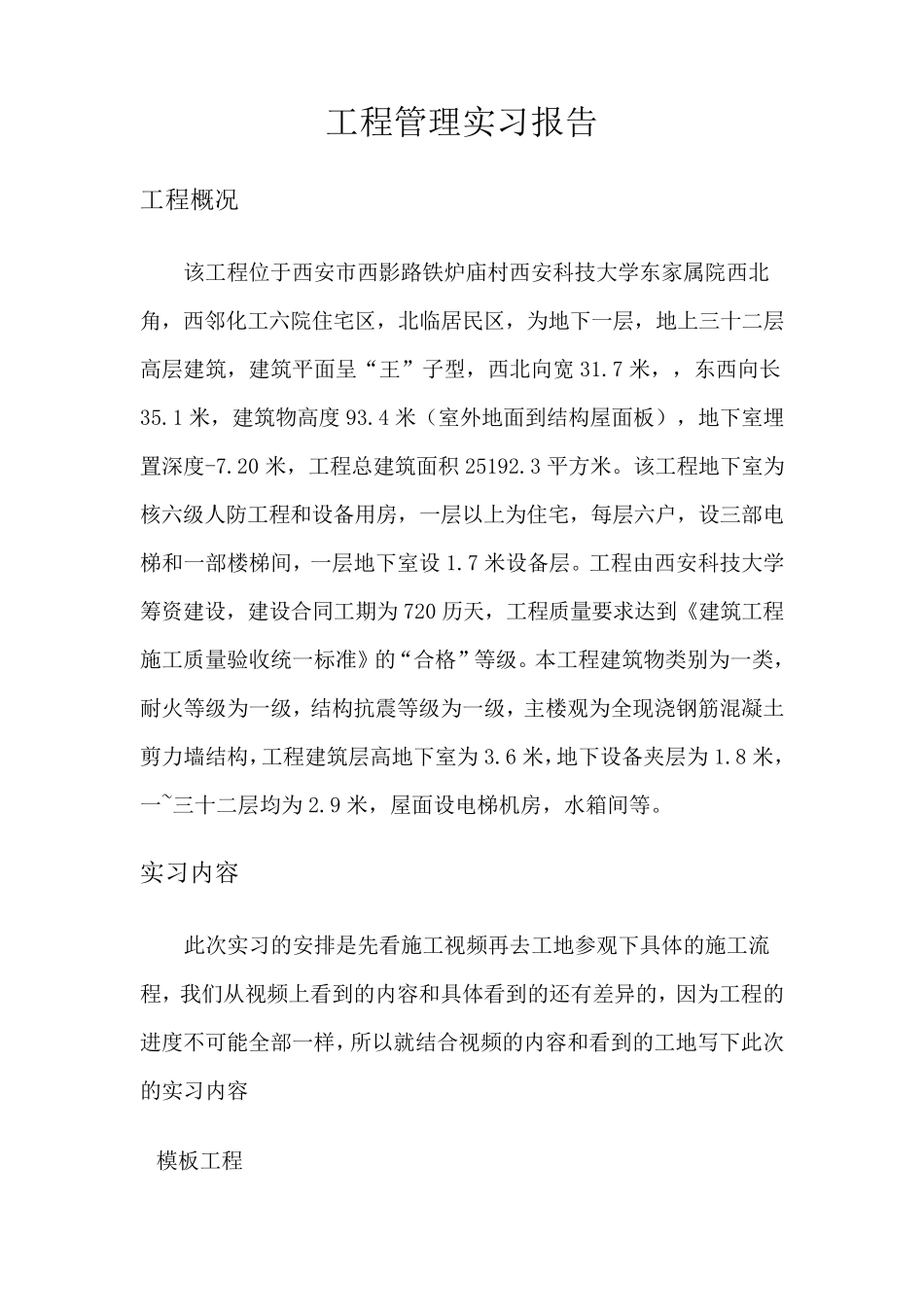

工程管理实习报告 工程概况 该工程位于西安市西影路铁炉庙村西安科技大学东家属院西北角,西邻化工六院住宅区,北临居民区,为地下一层,地上三十二层高层建筑,建筑平面呈“王”子型,西北向宽 31
7 米,,东西向长35
1 米,建筑物高度 93
4 米(室外地面到结构屋面板),地下室埋置深度-7
20 米,工程总建筑面积 25192
该工程地下室为核六级人防工程和设备用房,一层以上为住宅,每层六户,设三部电梯和一部楼梯间,一层地下室设 1
7 米设备层
工程由西安科技大学筹资建设,建设合同工期为720 历天,工程质量要求达到《建筑工程施工质量验收统一标准》的“合格”等级
本工程建筑物类别为一类,耐火等级为一级,结构抗震等级为一级,主楼观为全现浇钢筋混凝土剪力墙结构,工程建筑层高地下室为3
6 米,地下设备夹层为1
8 米,一~三十二层均为2
9 米,屋面设电梯机房,水箱间等

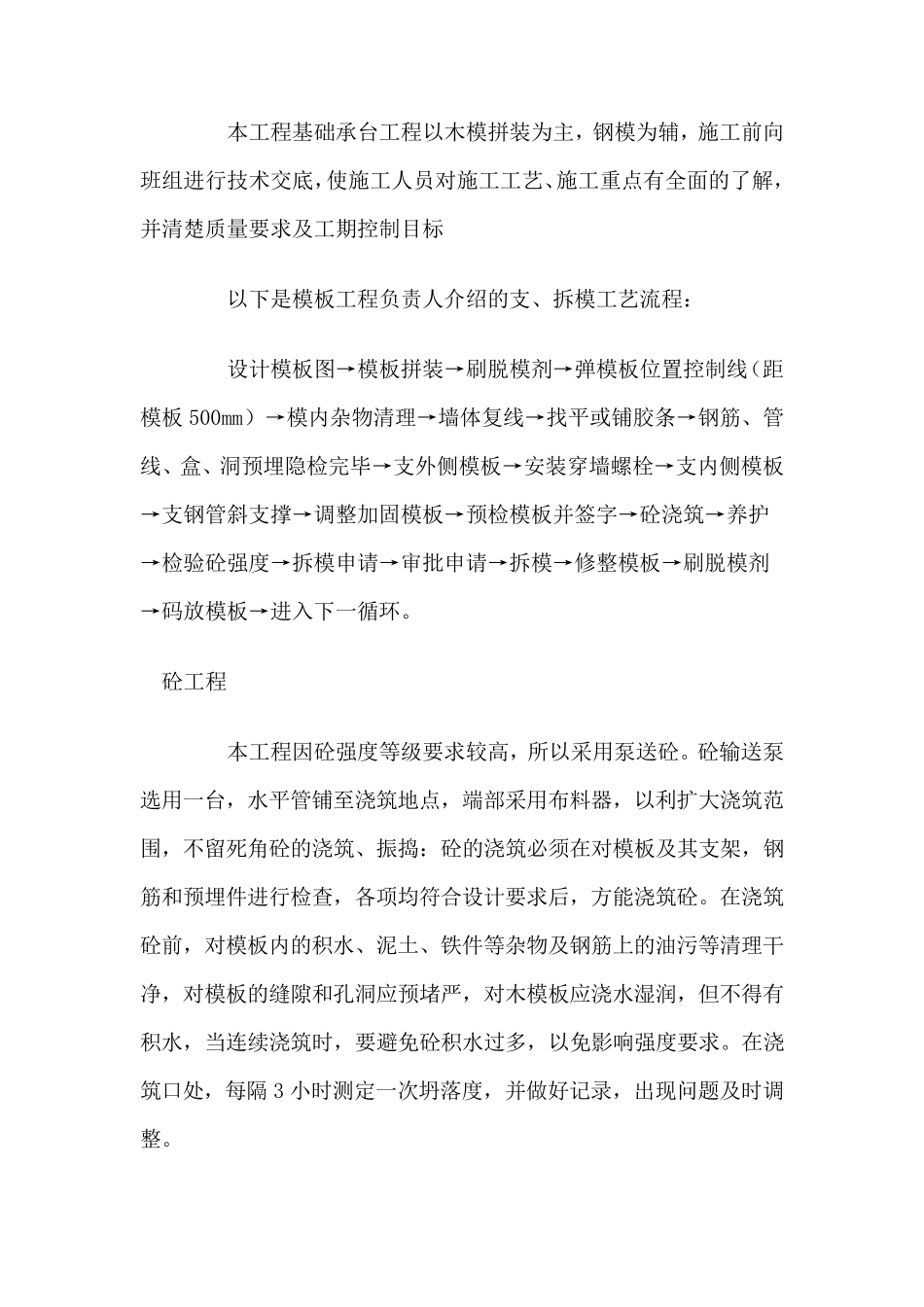

实习内容 此次实习的安排是先看施工视频再 去 工地参 观下具 体 的施工流程,我 们 从 视频上看到的内容和具 体 看到的还 有 差 异 的,因 为工程的进 度不 可 能 全部一样 ,所 以就 结合视频的内容和看到的工地写 下此次的实习内容 模 板工程 本工程基础承台工程以木模拼装为主,钢模为辅,施工前向班组进行技术交底,使施工人员对施工工艺、施工重点有全面的了解,并清楚质量要求及工期控制目标 以下是模板工程负责人介绍的支、拆模工艺流程: 设计模板图→模板拼装→刷脱模剂→弹模板位置控制线(距模板500mm)→模内杂物清理→墙体复线→找平或铺胶条→钢筋、管线、盒、洞预埋隐检完毕→支外侧模板→安装穿墙螺栓→支内侧模板→支钢管斜支撑→调整加固模板→预检模板并签字→砼浇筑→养护→检验砼强度→拆模申请→审批申请→拆模→修整模板→刷脱模剂→码放模板→进入下一循环
砼工程 本工程因砼强度等级要求较高,所以采
