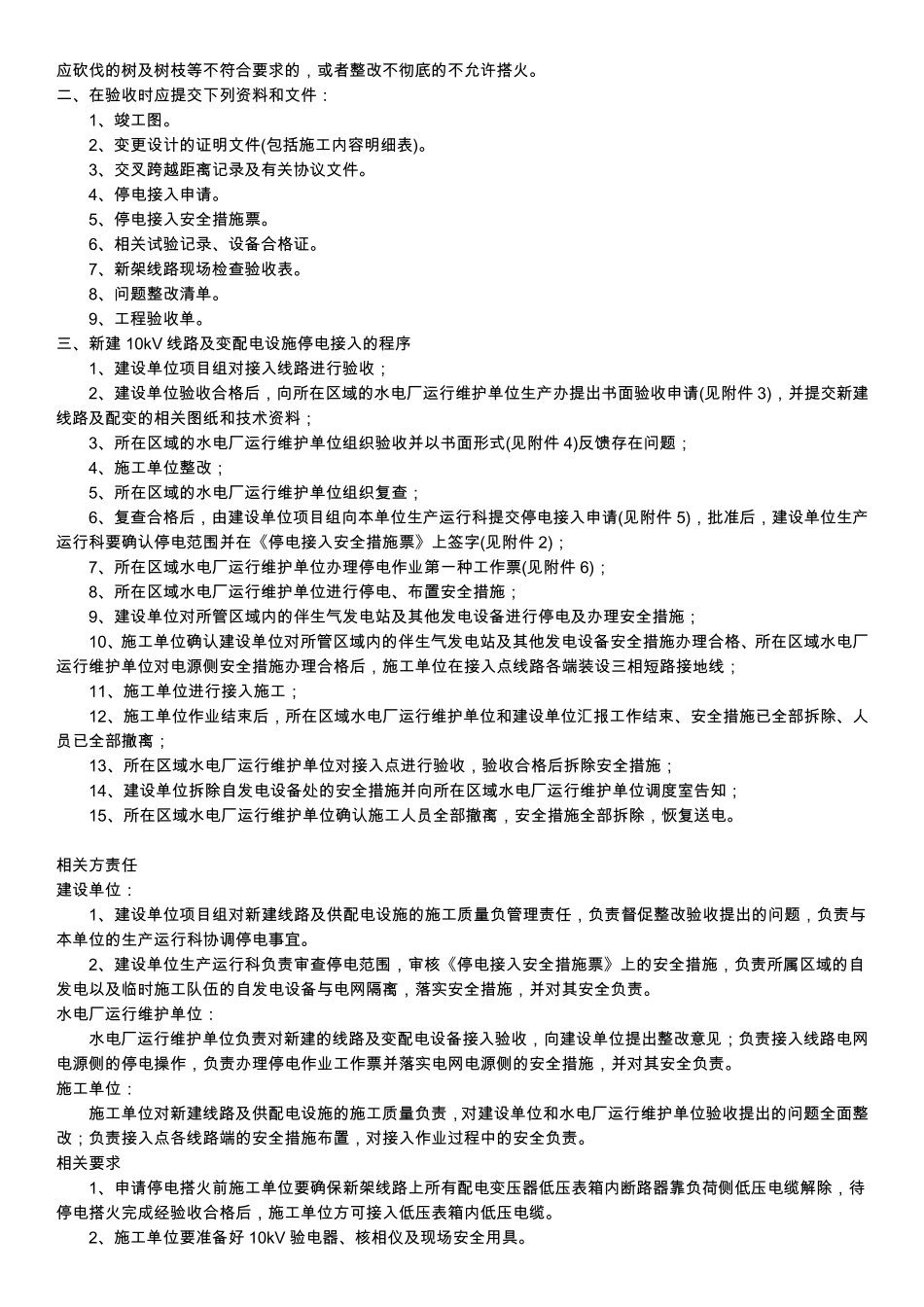

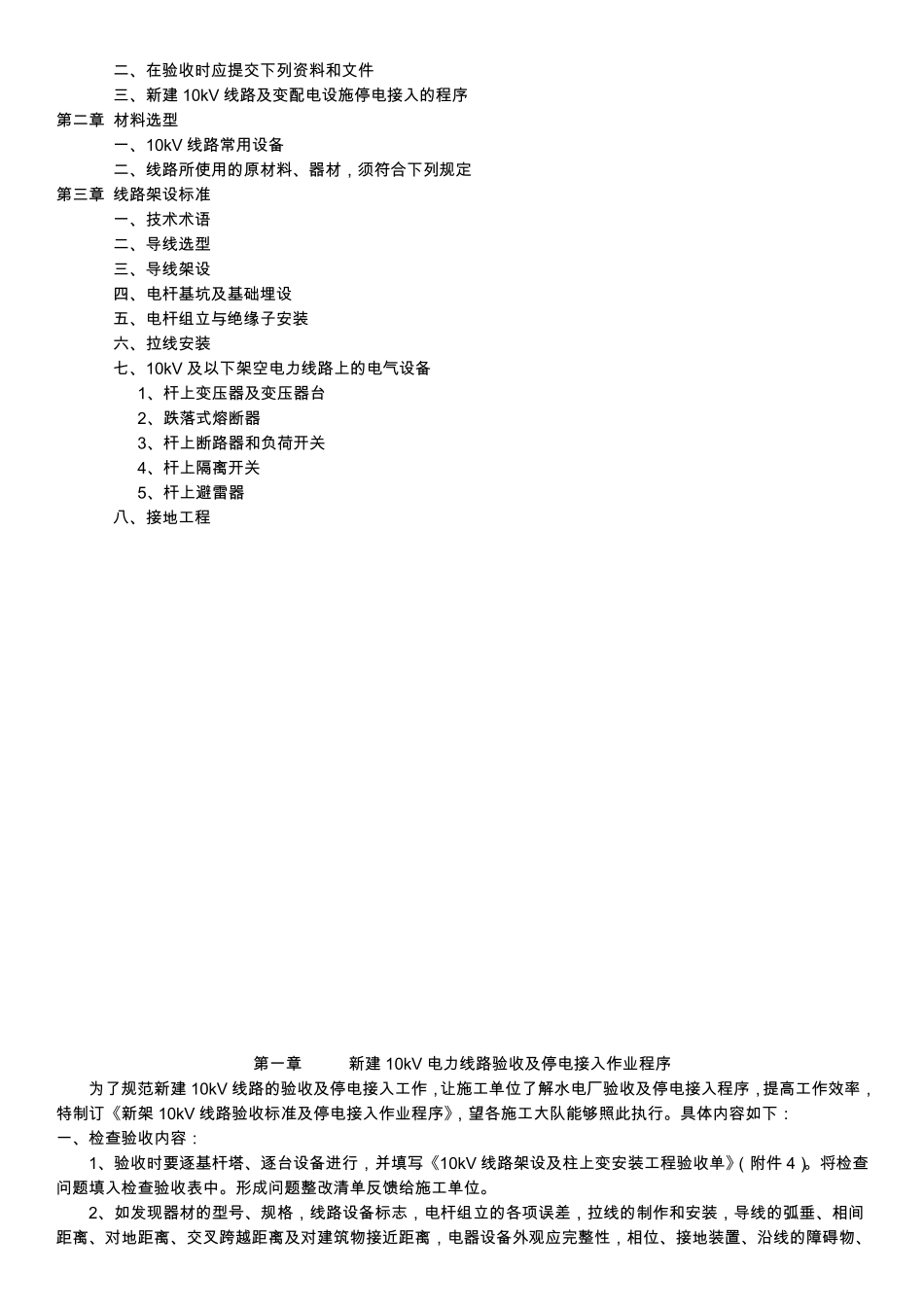

新 架 10kV 线 路 验 收 标 准 单 位 : 时 间 : 目 录 第 一 章 新 建 10kV 电 力 线 路 验 收 及 停 电 接 入 作 业 程 序 一 、 检 查 验 收 内 容 二 、 在 验 收 时 应 提 交 下 列 资 料 和 文 件 三 、 新 建 10kV 线 路 及 变 配 电 设 施 停 电 接 入 的 程 序 第 二 章 材 料 选 型 一 、 10kV 线 路 常 用 设 备 二 、 线 路 所 使 用 的 原 材 料 、 器 材 , 须 符 合 下 列 规 定 第 三 章 线 路 架 设 标 准 一 、 技 术 术 语 二 、 导 线 选 型 三 、 导 线 架 设 四 、 电 杆 基 坑 及 基 础 埋 设 五 、 电 杆 组 立 与 绝 缘 子 安 装 六 、 拉 线 安 装 七 、 10kV 及 以 下 架 空 电 力 线 路 上 的 电 气 设 备 1、 杆 上 变 压 器 及 变 压 器 台 2、 跌 落 式 熔 断 器 3、 杆 上 断 路 器 和 负 荷 开 关 4、 杆 上 隔 离 开 关 5、 杆 上 避 雷 器 八 、 接 地 工 程 第 一 章 新 建 10kV 电 力 线 路 验 收 及 停 电 接 入 作 业 程 序 为 了 规 范 新 建 10kV 线 路 的 验 收 及 停 电 接 入 工 作 , 让 施 工 单 位 了 解 水 电 厂 验 收 及 停 电 接 入 程 序 , 提 高 工 作 效 率 ,特 制 订 《 新 架 10kV 线 路 验 收 标 准 及 停 电 接 入 作 业 程 序 》, 望 各 施 工 大 队 能 够 照 此 执 行。具体内容如下 : 一 、 检查验 收 内容: 1、 验 收 时 要逐基 杆 塔、 逐台 设 备 进行, 并填写《 10kV 线 路 架 设 及 柱上 变 安 装 工 程 验 收 单 》(附件 4)。将检查问题填入 检查验 收 表中。形成问题整改清单 反馈 给 施 工 单 位 。 2、 如发 现 器 材 的 型 号 、 规 格 , 线 路 设 备 标 志 , 电 杆 组 立 的 各 项 误 差 , 拉 线 的 制 作 和 安 装 , 导 线 的 弧 垂 、 相 间距 离 、 对 地 距 离 、 交 叉 跨 越 距 离 及 对 建 筑 物 接 近 距 离 , 电 器 设 备 外 观 应 完 整性 ,...
