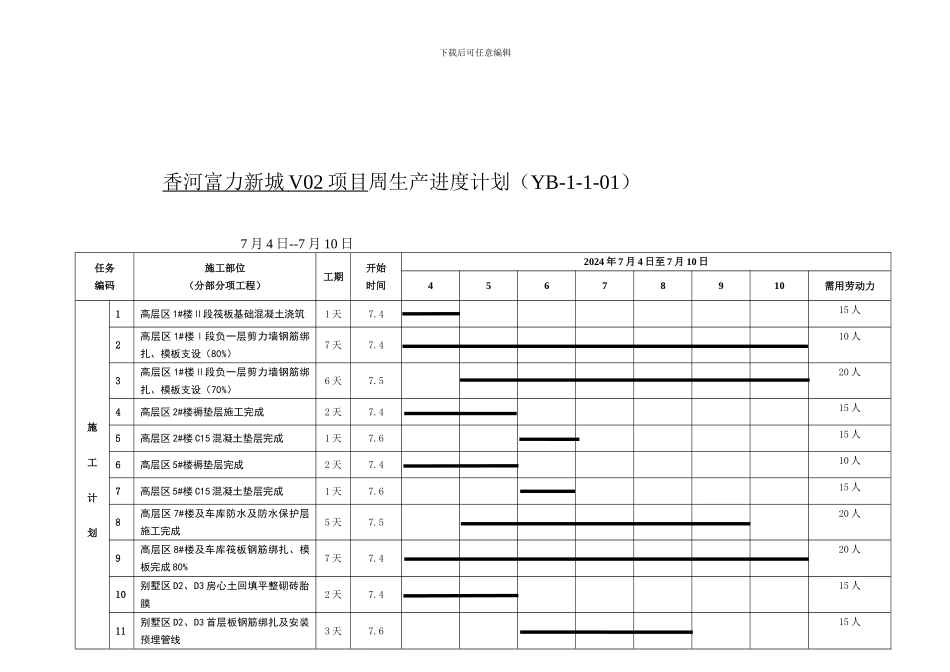

下载后可任意编辑 香河富力新城 V02 项目 周生产进度计划(YB-1-1-01) 7 月 4 日--7 月 10 日任务编码施工部位(分部分项工程)工期开始时间2024 年 7 月 4 日至 7 月 10 日45678910需用劳动力施工计划1高层区 1#楼Ⅱ段筏板基础混凝土浇筑1 天7
415 人2高层区 1#楼Ⅰ段负一层剪力墙钢筋绑扎、模板支设(80%)7 天7
410 人3高层区 1#楼Ⅱ段负一层剪力墙钢筋绑扎、模板支设(70%)6 天7
520 人4高层区 2#楼褥垫层施工完成2 天7
415 人5高层区 2#楼 C15 混凝土垫层完成1 天7
615 人6高层区 5#楼褥垫层完成2 天7
410 人7高层区 5#楼 C15 混凝土垫层完成1 天7
615 人8高层区 7#楼及车库防水及防水保护层施工完成5 天7
520 人9高层区 8#楼及车库筏板钢筋绑扎、模板完成 80%7 天7
420 人10别墅区 D2、D3 房心土回填平整砌砖胎膜2 天7
415 人11别墅区 D2、D3 首层板钢筋绑扎及安装预埋管线3 天7

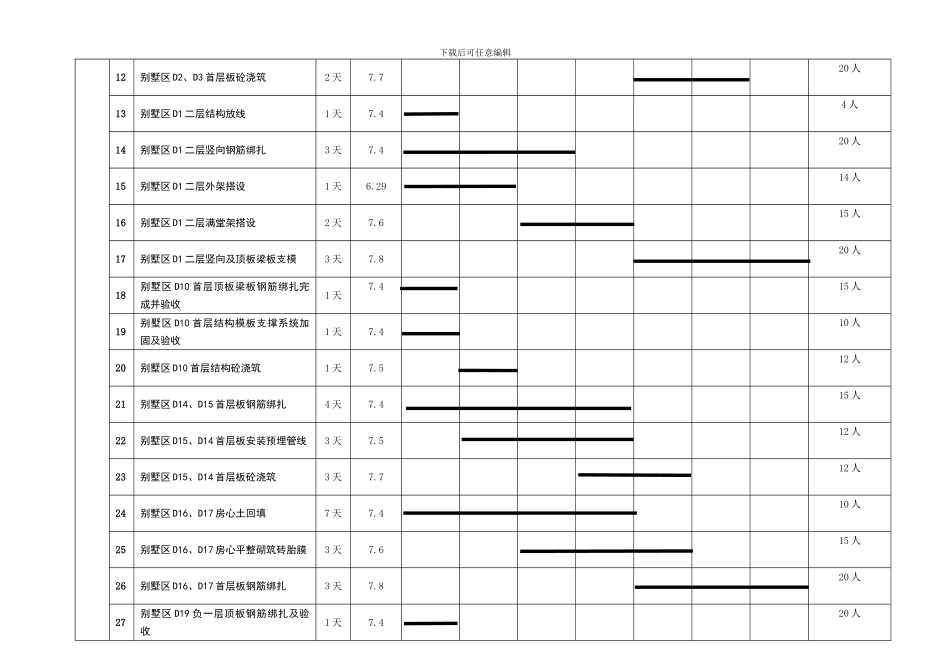

615 人下载后可任意编辑12别墅区 D2、D3 首层板砼浇筑2 天7
720 人13别墅区 D1 二层结构放线1 天7
44 人14别墅区 D1 二层竖向钢筋绑扎3 天7
420 人15别墅区 D1 二层外架搭设1 天6
2914 人16别墅区 D1 二层满堂架搭设2 天7
615 人17别墅区 D1 二层竖向及顶板梁板支模3 天7
820 人18别墅区 D10 首层顶板梁板钢筋绑扎完成并验收1 天7
415 人19别墅区 D10 首层结构模板支撑系统加固及验收1 天7
410 人20别墅区 D10 首层结构砼浇筑1 天7
512 人21别墅区 D14、D15 首层板钢筋绑扎4 天7
415 人22别墅区 D15、D14 首层板安装预埋管线3 天
