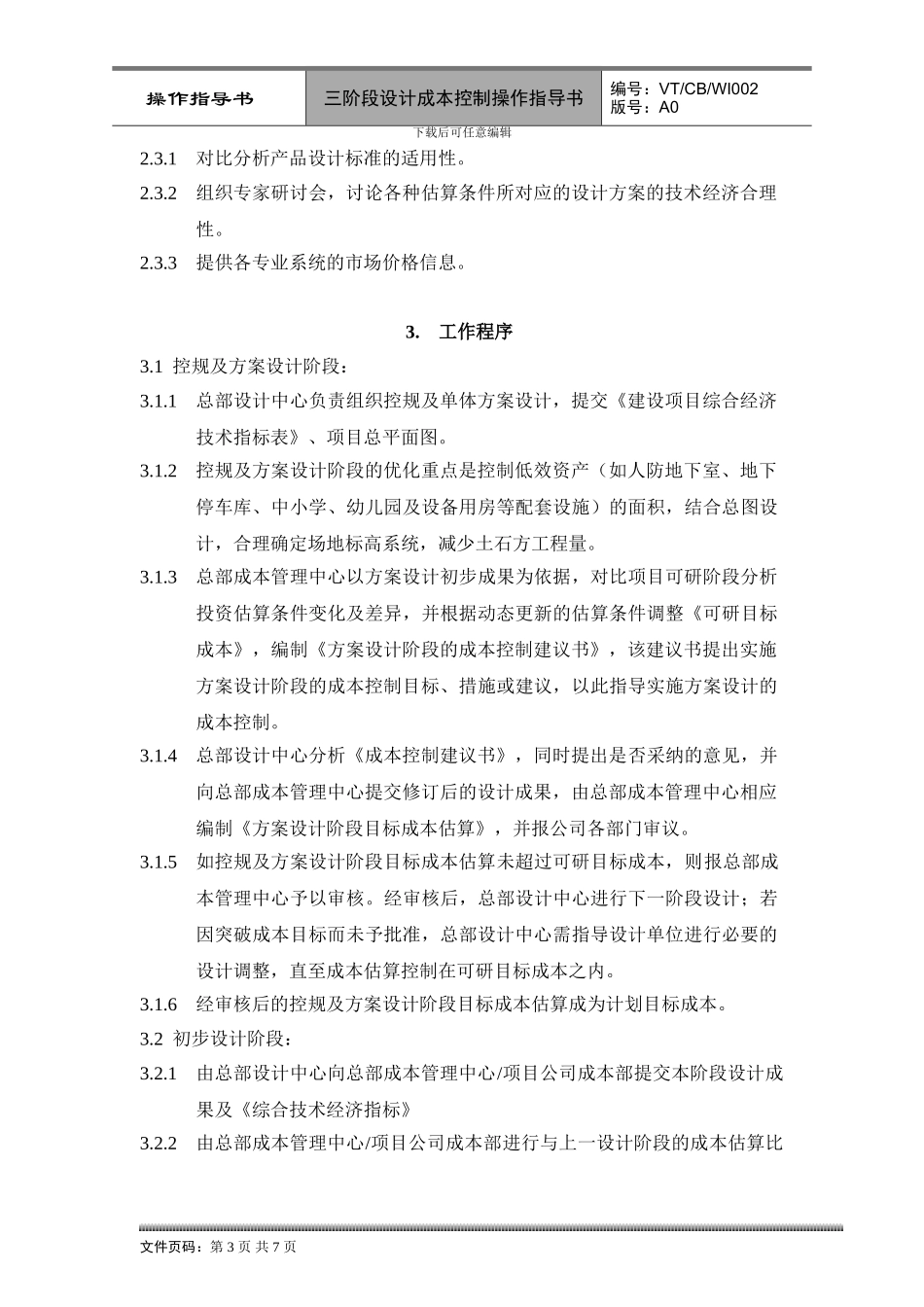

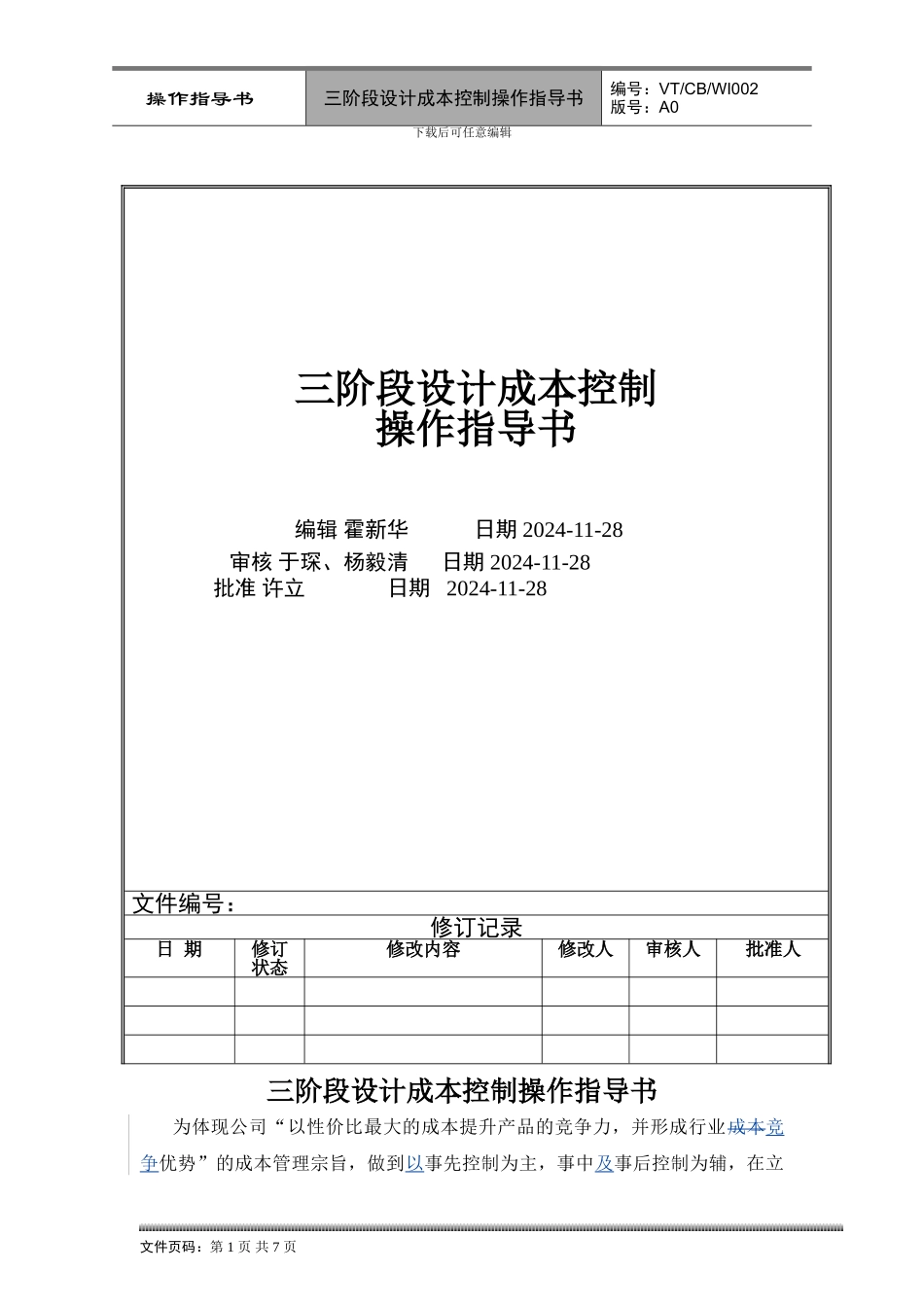

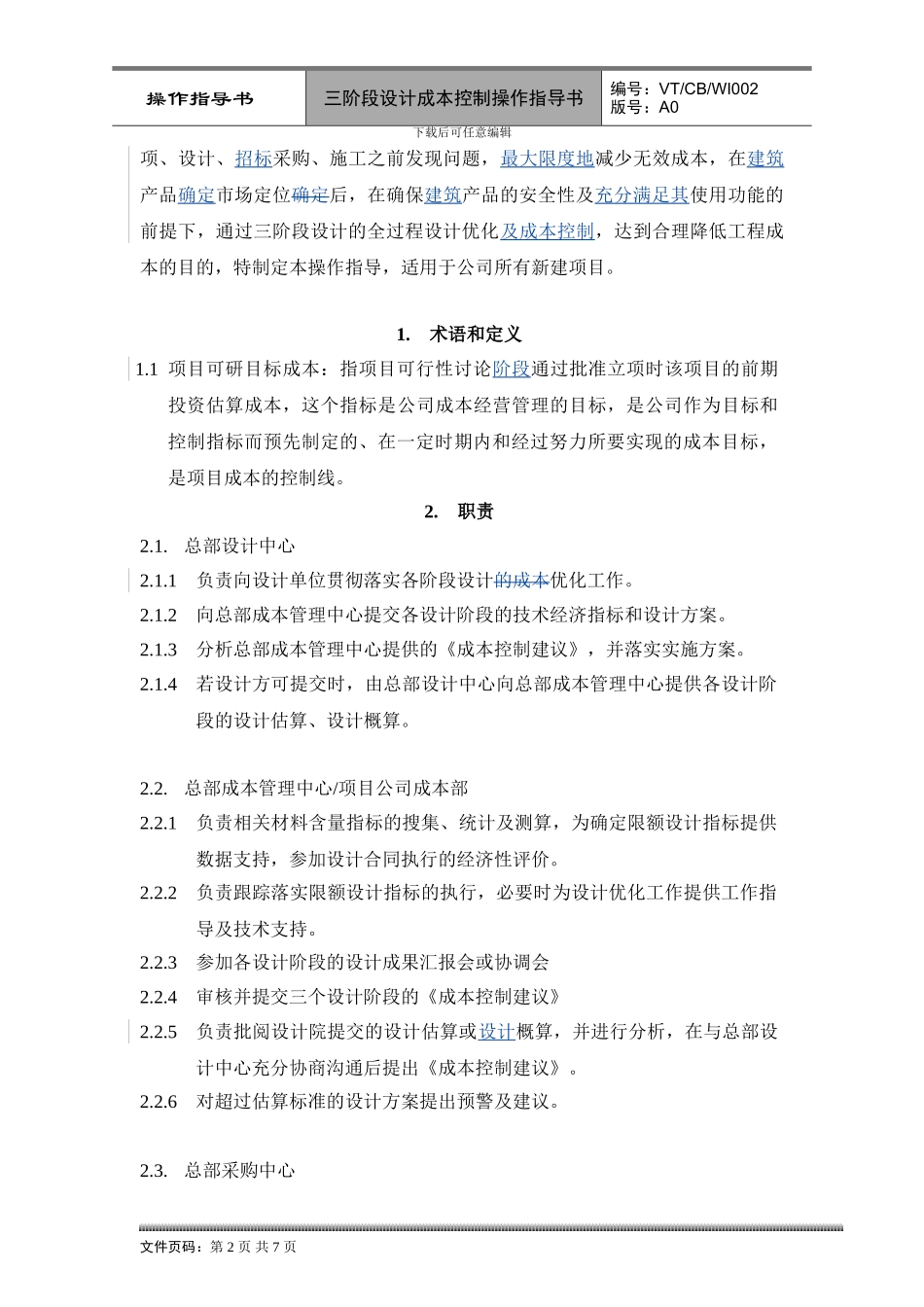

操作指导书三阶段设计成本控制操作指导书编号:VT/CB/WI002版号:A0下载后可任意编辑三阶段设计成本控制操作指导书为体现公司“以性价比最大的成本提升产品的竞争力,并形成行业成本竞争优势”的成本管理宗旨,做到以事先控制为主,事中及事后控制为辅,在立文件页码:第 1 页 共 7 页三阶段设计成本控制操作指导书编辑 霍新华 日期 2024-11-28 审核 于琛、杨毅清 日期 2024-11-28 批准 许立 日期 2024-11-28文件编号:修订记录日 期修订状态修改内容修改人审核人批准人 操作指导书三阶段设计成本控制操作指导书编号:VT/CB/WI002版号:A0下载后可任意编辑项、设计、招标采购、施工之前发现问题,最大限度地减少无效成本,在建筑产品确定市场定位确定后,在确保建筑产品的安全性及充分满足其使用功能的前提下,通过三阶段设计的全过程设计优化及成本控制,达到合理降低工程成本的目的,特制定本操作指导,适用于公司所有新建项目
术语和定义1
1 项目可研目标成本:指项目可行性讨论阶段通过批准立项时该项目的前期投资估算成本,这个指标是公司成本经营管理的目标,是公司作为目标和控制指标而预先制定的、在一定时期内和经过努力所要实现的成本目标,是项目成本的控制线
总部设计中心2
1负责向设计单位贯彻落实各阶段设计的成本优化工作
2向总部成本管理中心提交各设计阶段的技术经济指标和设计方案
3分析总部成本管理中心提供的《成本控制建议》,并落实实施方案
4若设计方可提交时,由总部设计中心向总部成本管理中心提供各设计阶段的设计估算、设计概算
总部成本管理中心/项目公司成本部2
1负责相关材料含量指标的搜集、统计及测算,为确定限额设计指标提供数据支持,参加设计合同执行的经济性评价
2负责跟踪落实限额设计指标的执行,必要
