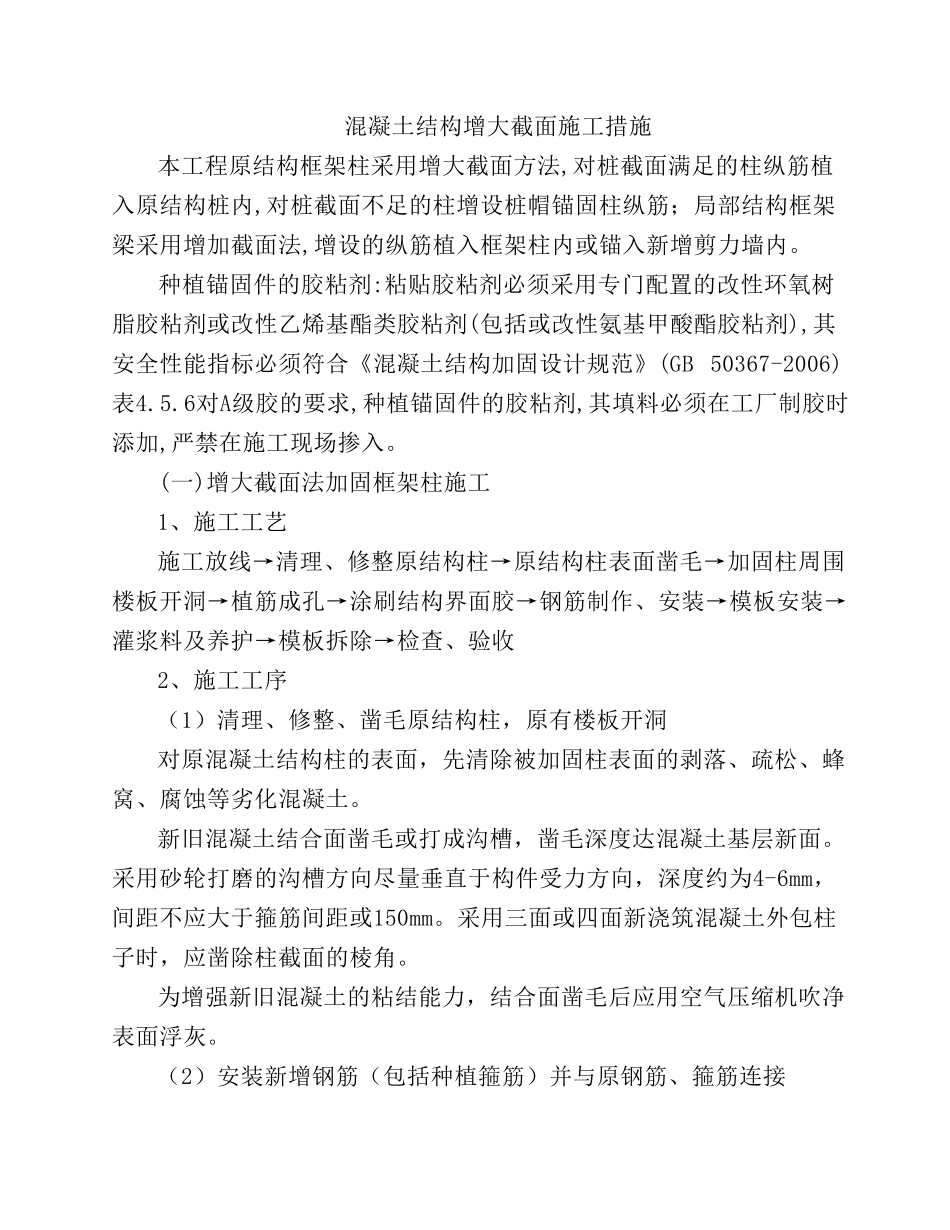

混凝土结构增大截面施工措施本工程原结构框架柱采用增大截面方法,对桩截面满足的柱纵筋植入原结构桩内,对桩截面不足的柱增设桩帽锚固柱纵筋;局部结构框架梁采用增加截面法,增设的纵筋植入框架柱内或锚入新增剪力墙内。种植锚固件的胶粘剂:粘贴胶粘剂必须采用专门配置的改性环氧树脂胶粘剂或改性乙烯基酯类胶粘剂(包括或改性氨基甲酸酯胶粘剂),其安全性能指标必须符合《混凝土结构加固设计规范》(GB 50367-2006)表4.5.6对A级胶的要求,种植锚固件的胶粘剂,其填料必须在工厂制胶时添加,严禁在施工现场掺入。(一)增大截面法加固框架柱施工1、施工工艺施工放线→清理、修整原结构柱→原结构柱表面凿毛→加固柱周围楼板开洞→植筋成孔→涂刷结构界面胶→钢筋制作、安装→模板安装→灌浆料及养护→模板拆除→检查、验收2、施工工序(1)清理、修整、凿毛原结构柱,原有楼板开洞对原混凝土结构柱的表面,先清除被加固柱表面的剥落、疏松、蜂窝、腐蚀等劣化 混凝土。新旧 混凝土结合面凿毛或打 成沟 槽 ,凿毛深 度 达 混凝土基层 新面。采用砂 轮 打 磨 的沟 槽 方向 尽 量 垂 直 于 构件受 力方向 ,深 度 约 为 4-6mm,间 距 不应 大于 箍 筋间 距 或150mm。采用三 面或四 面新浇 筑 混凝土外 包柱子 时,应 凿除柱截面的棱 角 。为 增强 新旧 混凝土的粘结能力,结合面凿毛后 应 用空 气 压 缩 机 吹 净表面浮 灰 。(2)安装新增钢筋(包括种植箍 筋)并 与 原钢筋、箍 筋连 接①钢筋要求:钢筋有出厂质量保证书和试验报告书,按规定取样做力学性能试验和焊接试验,合格后方可使用。②钢筋加工:严格按照施工图纸要求完成钢筋翻译工作,确定所采用的钢筋型号、规格、下料长度、所形成钢筋形状、钢筋所使用的部位根数。再由现场钢筋工根据翻样单确定成形钢筋,在成形钢筋过程中,质检员要随时检查成形钢筋是否合格,不合格者坚决返工。③钢筋连接:工程中新增受力钢筋保护层,受力钢筋在加固楼层范围内通长设置,中间不得断开。新增受力钢筋上下两端弯折后与原柱纵向受力钢筋焊接。④新增U型筋要植入框架柱内,植筋前必须清洗成孔并清除孔内积水与杂物,钢筋必须除锈,将钢筋锚固段擦拭干净。 梁区等代箍筋穿纵横梁如下图: (3)涂刷结构界面胶符合下列规定:①涂刷结构界面胶前,确保构件表面干燥、无油污、对原构件基层界面处理质量进行复查。②原构件混凝土的界面,按设计图纸的...
