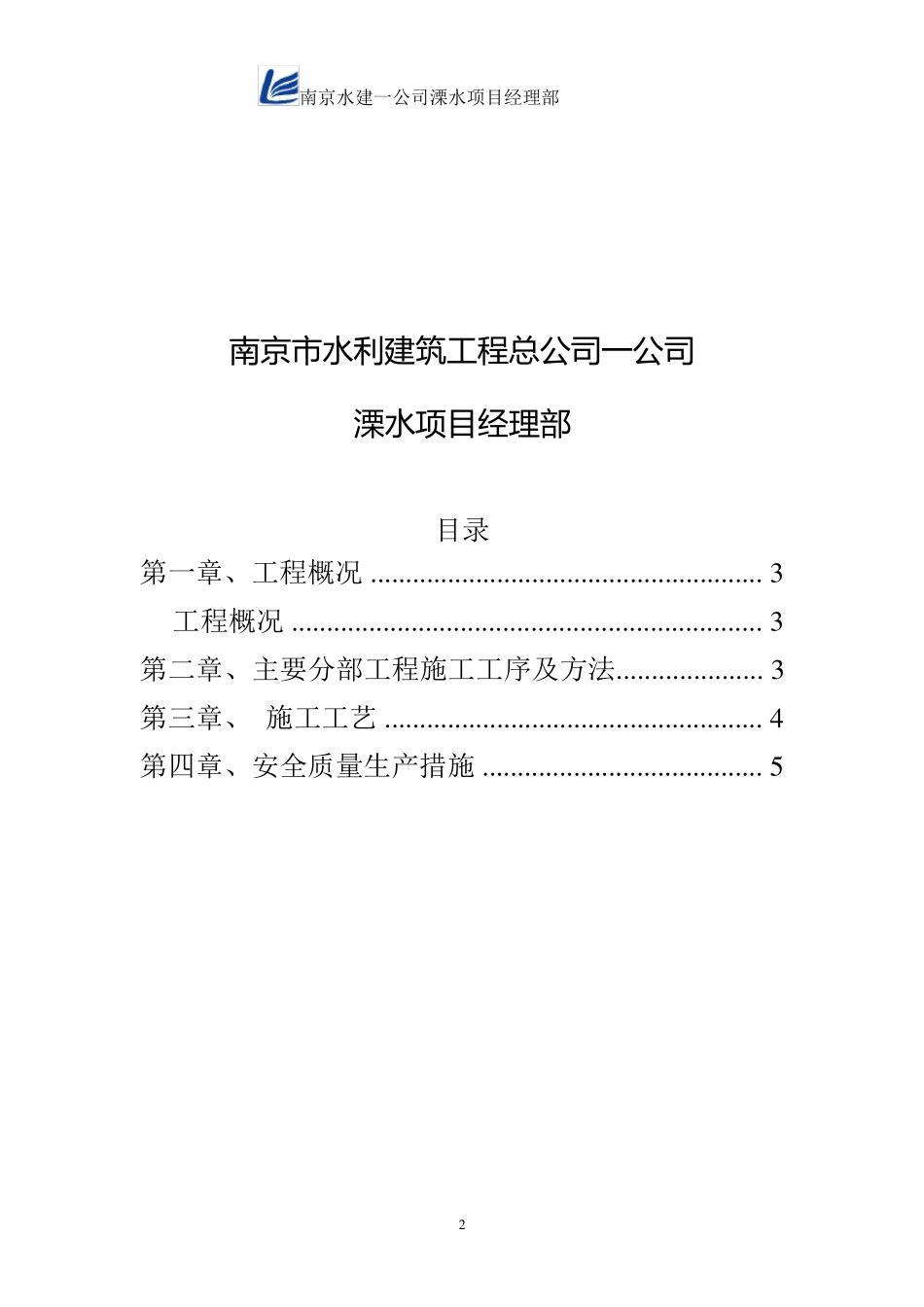

南京水建一公司溧水项目经理部 1 溧 水 县 秦 淮 河 流 域 二 干 河 综 合 整 治 三期工程 二 标段 清基施工方案 南京水建一公司溧水项目经理部 2 南 京 市 水 利 建 筑 工 程 总 公 司 一公 司 溧水 项目经理部 目录 第一章、工程概况
3 工程概况
3 第二章、主要分部工程施工工序及方法
3 第三章、 施工工艺
4 第四章、安全质量生产措施

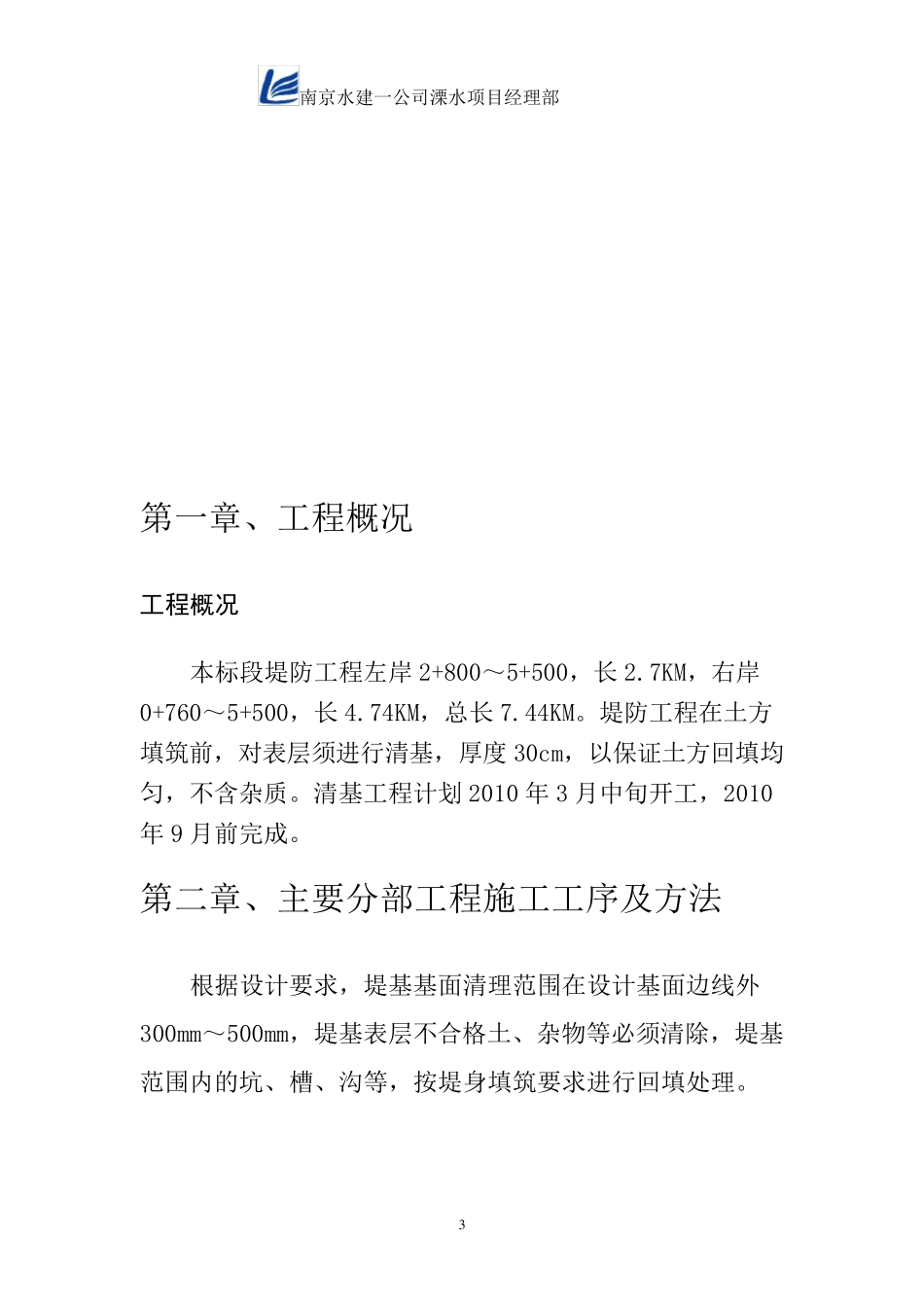

5 南京水建一公司溧水项目经理部 3 第一章、工程概况 工程概况 本标段堤防工程左岸 2+800~5+500,长 2
7KM,右岸0+760~5+500,长 4
74KM,总长 7
堤防工程在土方填筑前,对表层须进行清基,厚度 30cm,以保证土方回填均匀,不含杂质
清基工程计划 2010 年 3 月中旬开工,2010年 9 月前完成
第二章、主要分部工程施工工序及方法 根据设计要求,堤基基面清理范围在设计基面边线外300mm~500mm,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,按堤身填筑要求进行回填处理
南京水建一公司溧水项目经理部 4 场地清理包括植被清理和表土清挖
对开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它障碍物进行清理
主体工程施工场地地表的植被清理,延伸至离施工图所示最大
