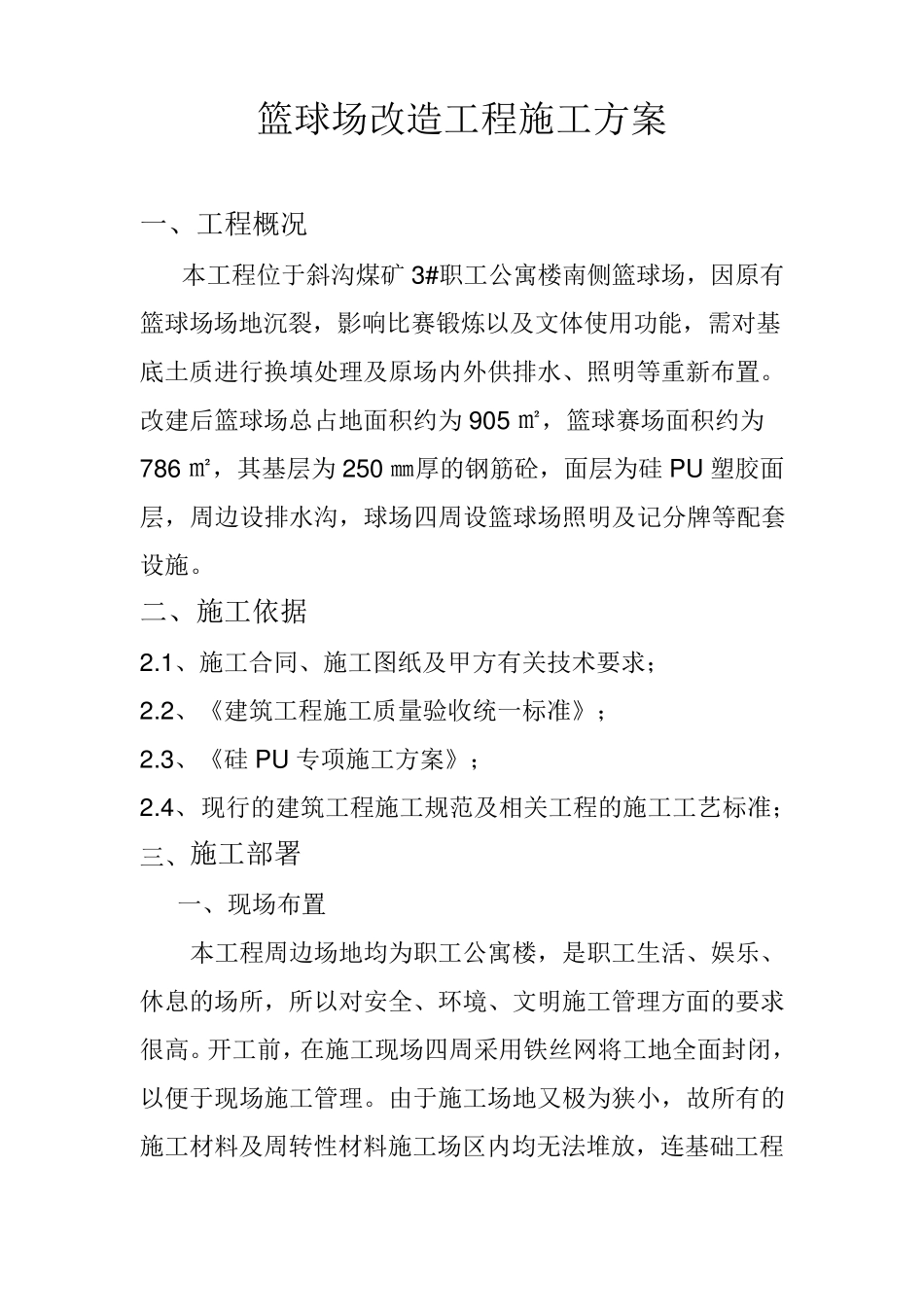

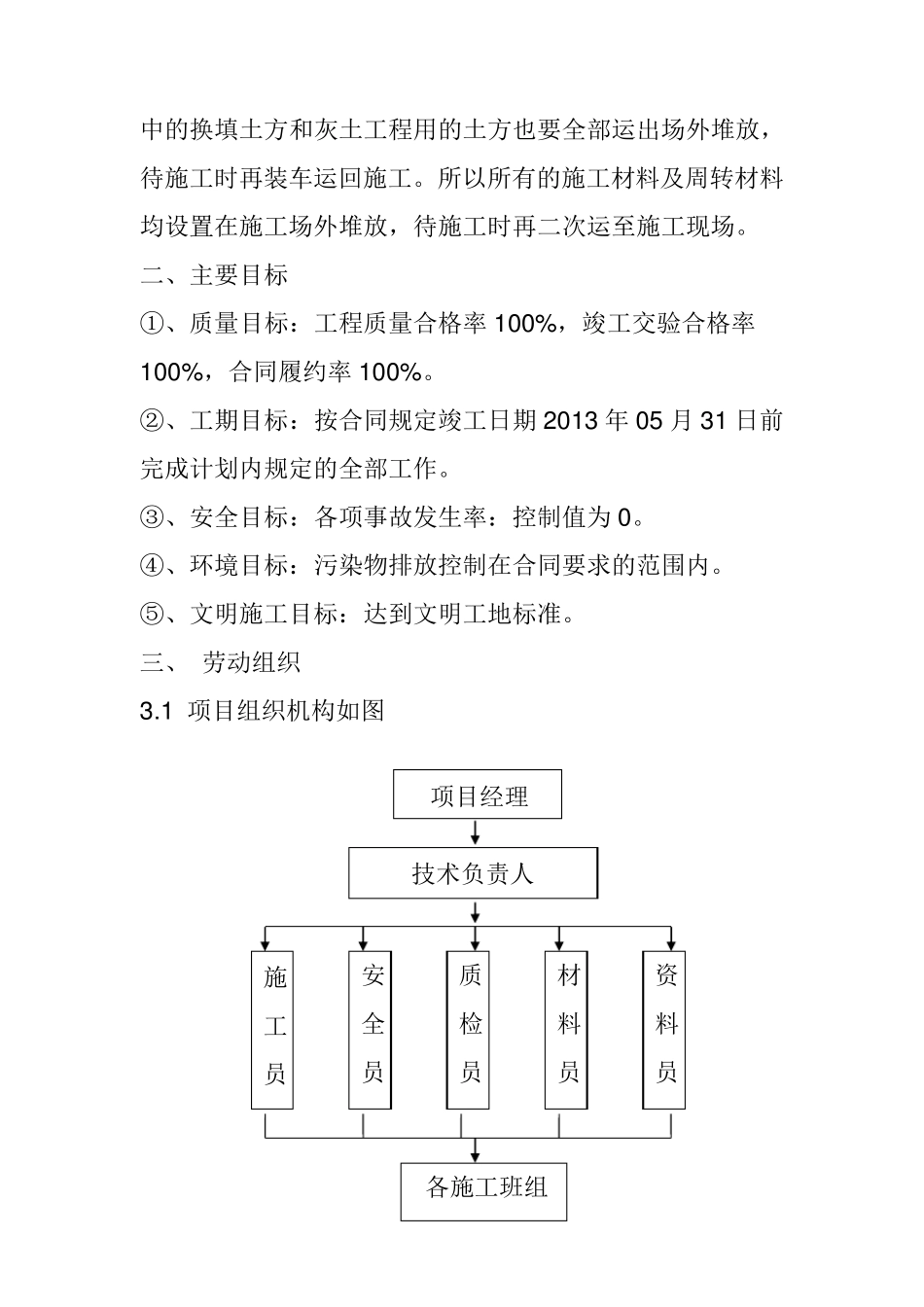

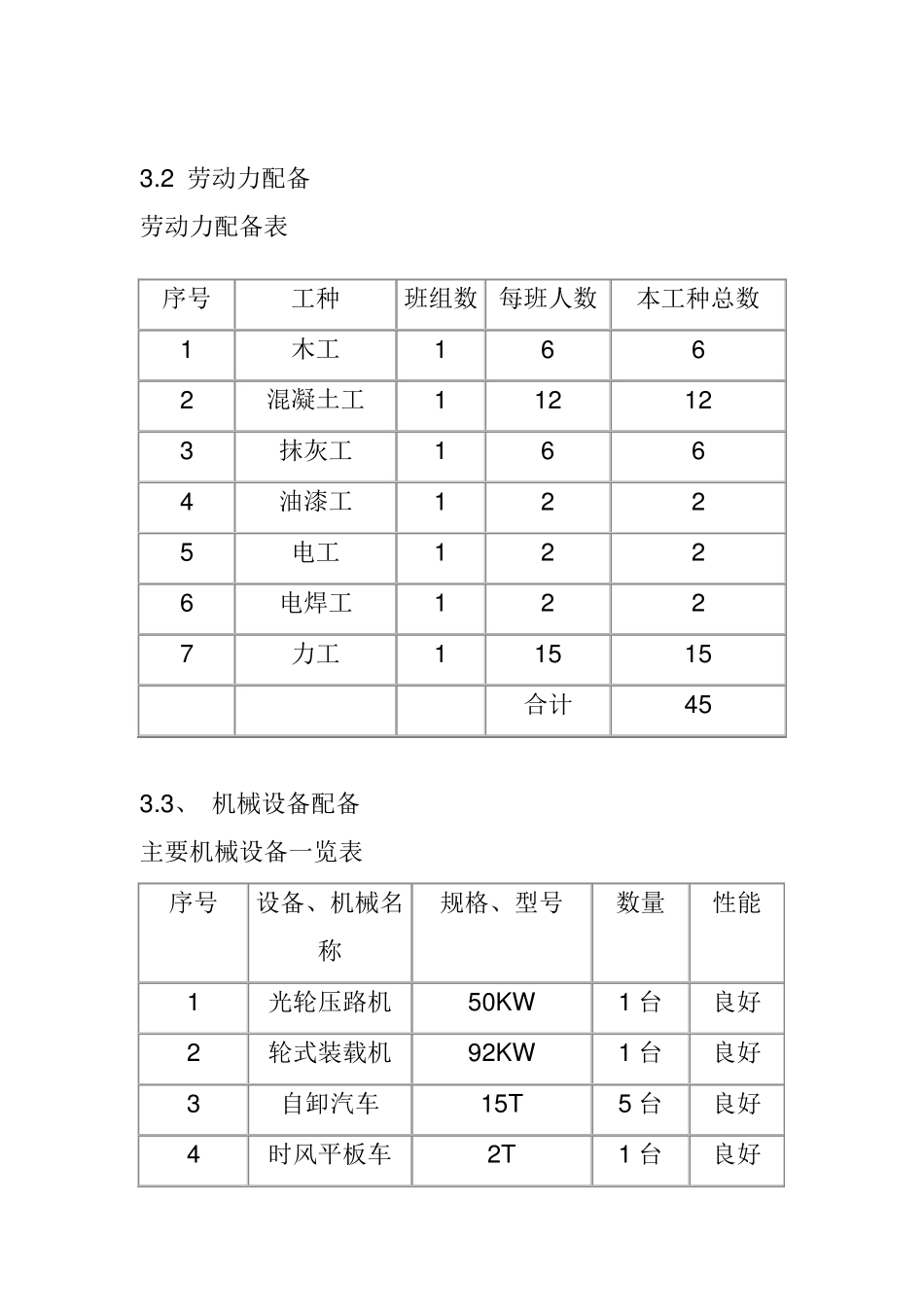

篮球场改造工程施工方案 一、工程概况 本工程位于斜沟煤矿 3#职工公寓楼南侧篮球场,因原有篮球场场地沉裂,影响比赛锻炼以及文体使用功能,需对基底土质进行换填处理及原场内外供排水、照明等重新布置。改建后篮球场总占地面积约为 905 ㎡,篮球赛场面积约为786 ㎡,其基层为 250 ㎜厚的钢筋砼,面层为硅 PU 塑胶面层,周边设排水沟,球场四周设篮球场照明及记分牌等配套设施。 二、施工依据 2.1、施工合同、施工图纸及甲方有关技术要求; 2.2、《建筑工程施工质量验收统一标准》; 2.3、《硅 PU 专项施工方案》; 2.4、 现行的建筑工程施工规范及相关工程的施工工艺标准; 三、施工部署 一、现场布置 本工程周边场地均为职工公寓楼,是职工生活、娱乐、休息的场所,所以对安全、环境、文明施工管理方面的要求很高。开工前,在施工现场四周采用铁丝网将工地全面封闭,以便于现场施工管理。由于施工场地又极为狭小,故所有的施工材料及周转性材料施工场区内均无法堆放,连基础工程 中的换填土方和灰土工程用的土方也要全部运出场外堆放,待施工时再装车运回施工。所以所有的施工材料及周转材料均设置在施工场外堆放,待施工时再二次运至施工现场。 二、主要目标 ①、质量目标:工程质量合格率 1 0 0 %,竣工交验合格率1 0 0 %,合同履约率 1 0 0 %。 ②、工期目标:按合同规定竣工日期 2 0 1 3 年 0 5 月 3 1 日前完成计划内规定的全部工作。 ③、安全目标:各项事故发生率:控制值为 0 。 ④、环境目标:污染物排放控制在合同要求的范围内。 ⑤、文明施工目标:达到文明工地标准。 三、 劳动组织 3 .1 项目组织机构如图 技术负责人 各施工班组 项目经理 施工员 安全员 质检员 材料员 资料员 3.2 劳动力配备 劳动力配备表 3.3、 机械设备配备 主要机械设备一览表 序号 设备、机械名称 规格、型号 数量 性能 1 光轮压路机 50KW 1 台 良好 2 轮式装载机 92KW 1 台 良好 3 自卸汽车 15T 5 台 良好 4 时风平板车 2T 1 台 良好 序号 工种 班组数 每班人数 本工种总数 1 木工 1 6 6 2 混凝土工 1 12 12 3 抹灰工 1 6 6 4 油漆工 1 2 2 5 电工 1 2 2 6 电焊工 1 2 2 7 力工 1 15 15 合计 45 5 平板振动器 1500W 1 台 良好 7 振动棒 HZ-50 4 台 良好 8 平板振动器 1500W 1 台 良好 9...
