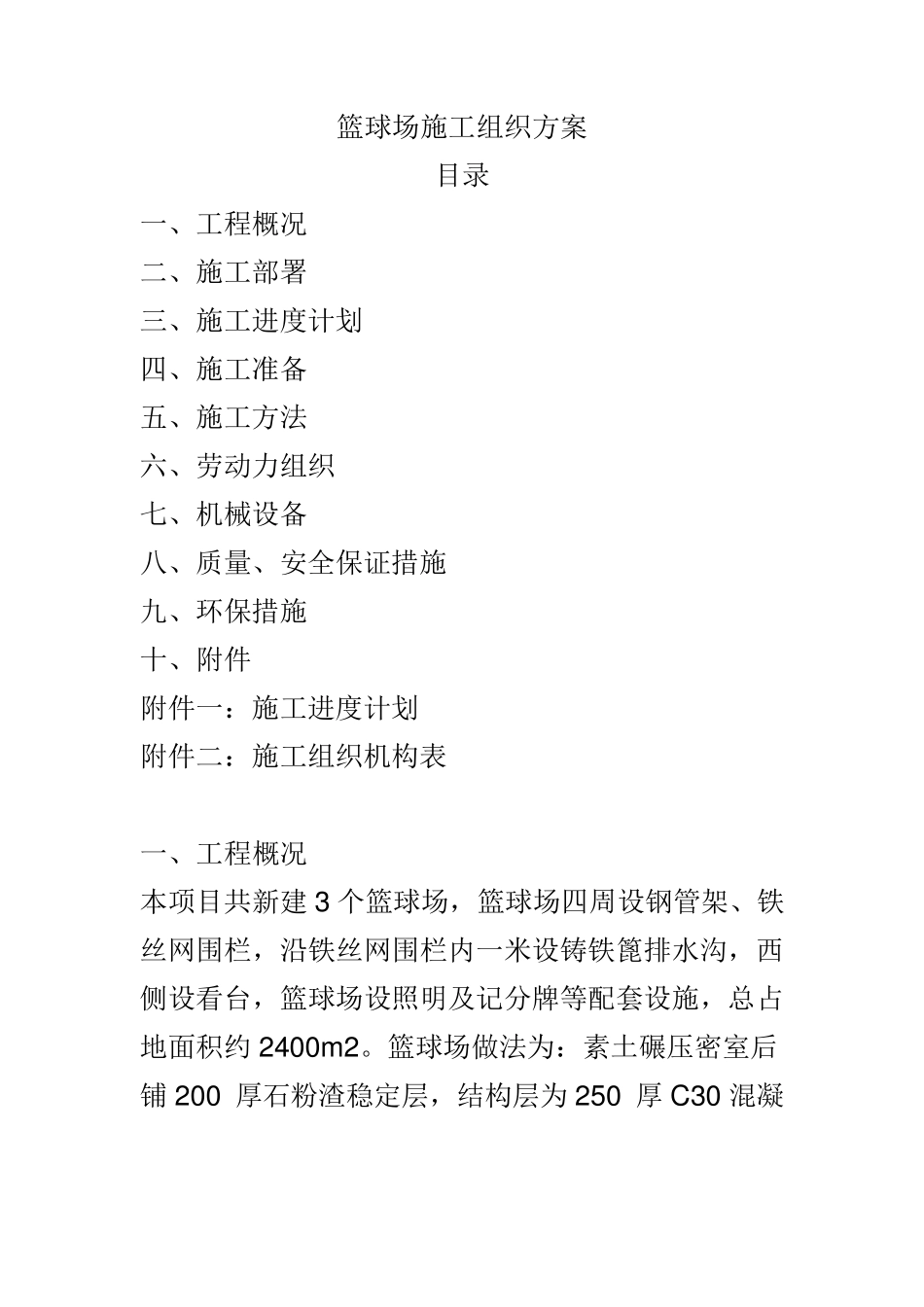

篮球场施工组织方案 目录 一、工程概况 二、施工部署 三、施工进度计划 四、施工准备 五、施工方法 六、劳动力组织 七、机械设备 八、质量、安全保证措施 九、环保措施 十、附件 附件一:施工进度计划 附件二:施工组织机构表 一、工程概况 本项目共新建 3 个篮球场,篮球场四周设钢管架、铁丝网围栏,沿铁丝网围栏内一米设铸铁篦排水沟,西侧设看台,篮球场设照明及记分牌等配套设施,总占地面积约 2400m2

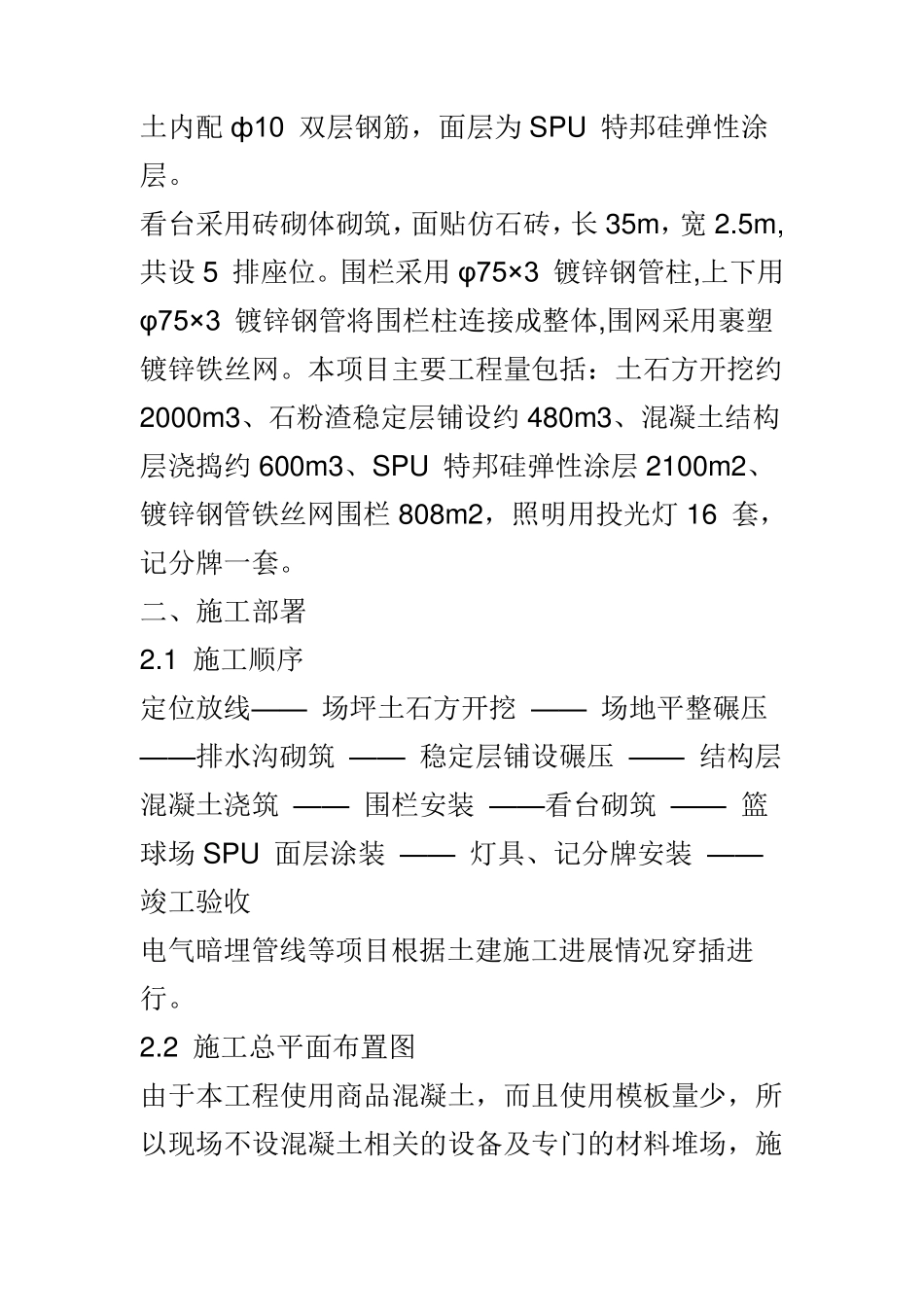

篮球场做法为:素土碾压密室后铺 200 厚石粉渣稳定层,结构层为 250 厚 C30 混凝土内配ф10 双层钢筋,面层为SPU 特邦硅弹性涂层
看台采用砖砌体砌筑,面贴仿石砖,长35m,宽2
5m,共设5 排座位
围栏采用φ75×3 镀锌钢管柱,上下用φ75×3 镀锌钢管将围栏柱连接成整体,围网采用裹塑镀锌铁丝网
本项目主要工程量包括:土石方开挖约2000m3、石粉渣稳定层铺设约480m3、混凝土结构层浇捣约600m3、SPU 特邦硅弹性涂层2100m2、镀锌钢管铁丝网围栏808m2,照明用投光灯 16 套,记分牌一套
二、施工部署 2
1 施工顺序 定位放线— — 场坪土石方开挖 — — 场地平整碾压 — — 排水沟砌筑 — — 稳定层铺设碾压 — — 结构层混凝土浇筑 — — 围栏安装 — — 看台砌筑 — — 篮球场 SPU 面层涂装 — — 灯具、记分牌安装 — — 竣工验收 电气暗埋管线等项目根据土建施工进展情况穿插进行
2 施工总平面布置图 由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,施工现场设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单,见附件一

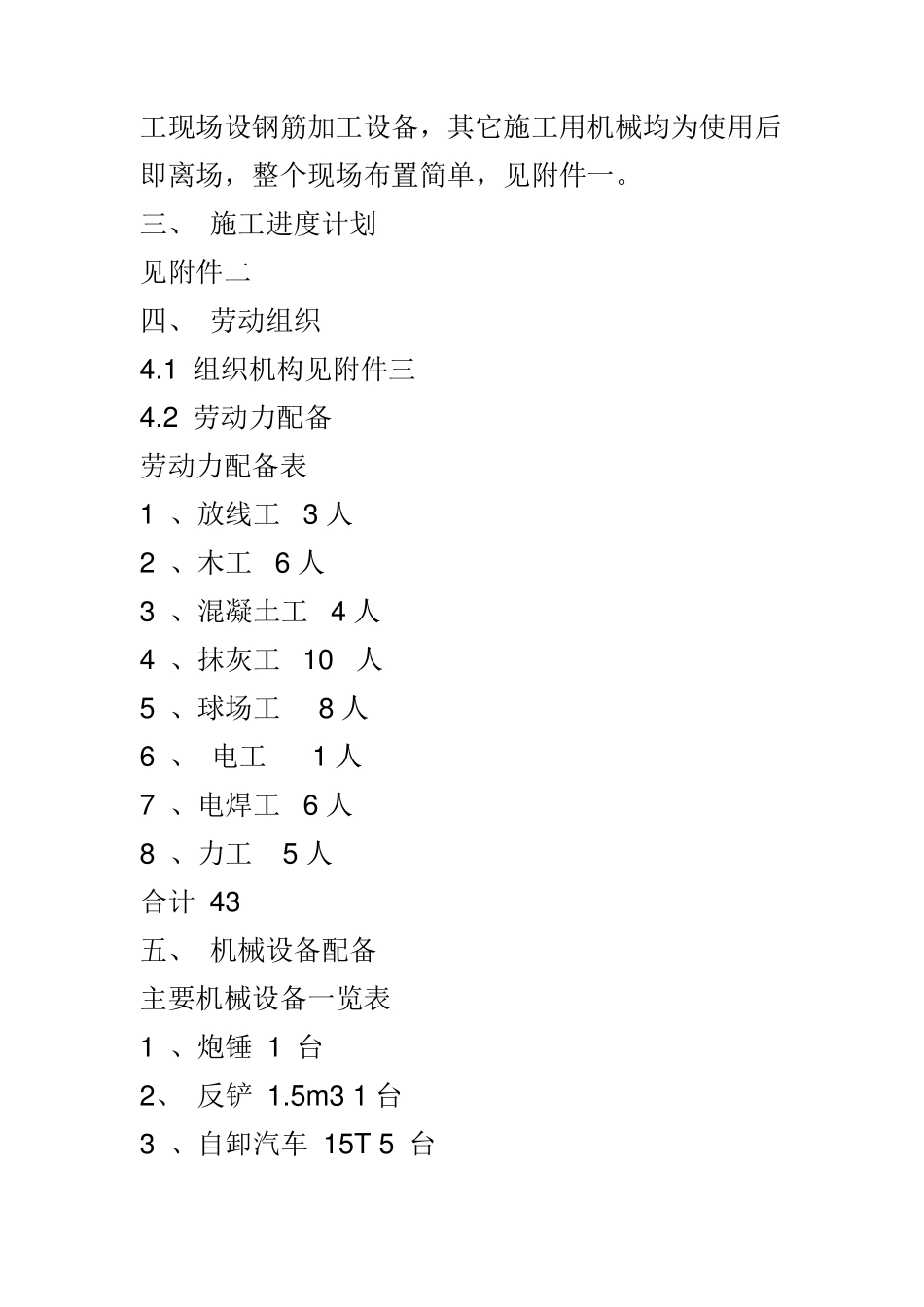

三、 施工进度计划 见附件二 四、 劳动组织 4
1 组织机构见附件三 4
2 劳动力配备 劳动力配备表 1 、放线工 3 人 2 、木工 6
