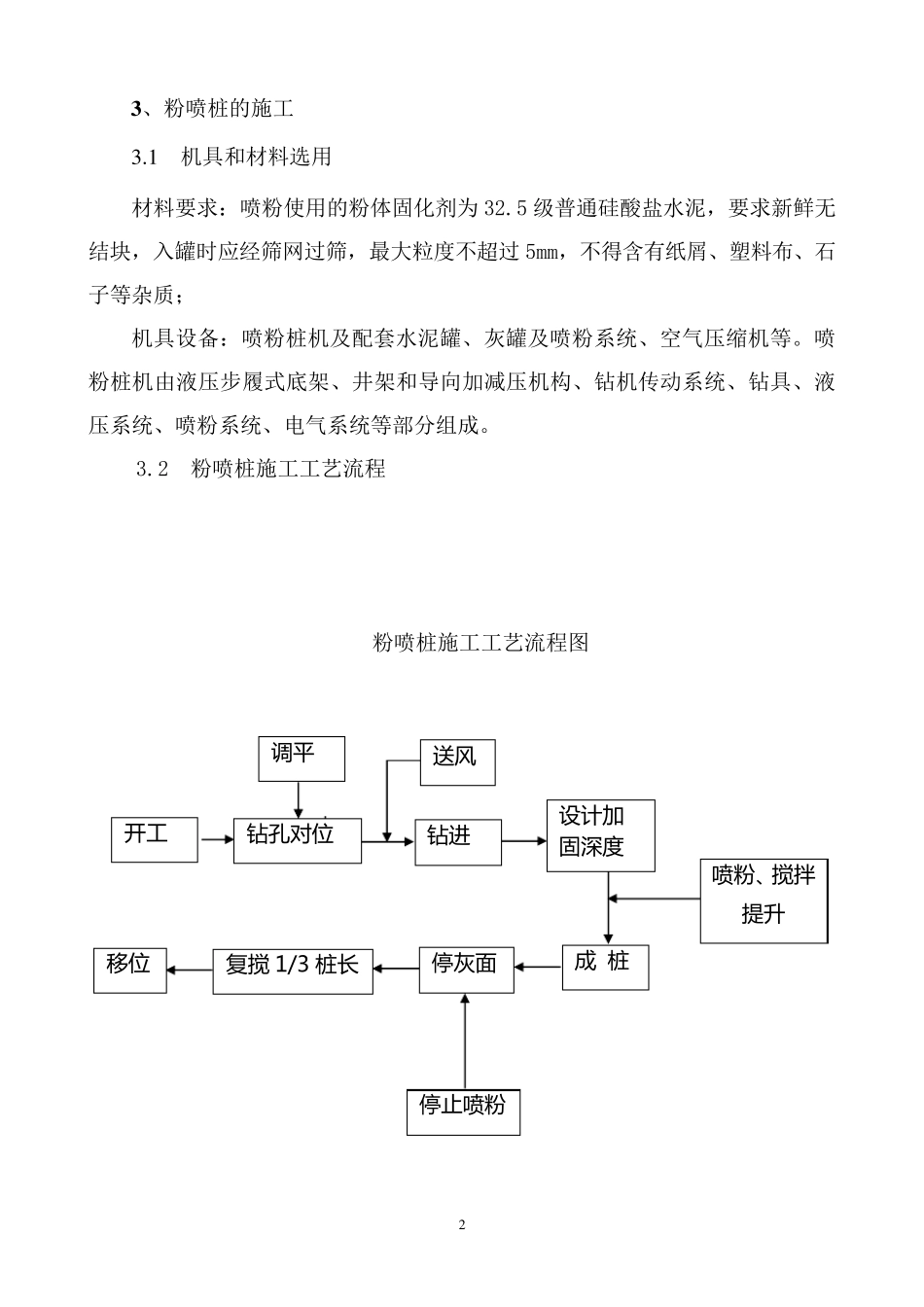

1 1 、工程概况 1.1 设计概况: 本工程为化学水建(构)筑物部分地基处理工程,包括工业废水处理设备和锅炉补给水处理设备地基处理,地基处理均采用粉喷桩改良地基,根据设计要求,工业废水处理站桩数 1376 根,桩径 500m m ,桩顶设计标高分别为-2.20m 、-3.0m 、-1.5m 、-5.2m ,与其对应的桩长分别约为 12m 、11.5m 、 13m 、9m ;补给水处理站桩数 1622 根,桩径 500m m ,桩顶设计标高分别为-4.30m 、-2.00m 桩长分为 10m 和 12.5m ,共计桩长 33899.5m 。本工程粉喷桩固化剂采用32.5MPa普硅水泥,水泥掺入量约为被加固土重的 10~15%,桩尖进入持力层(14-1)中不少于 1.0m ,经处理后的复合地基承载力特征值不小于 160KPa。 1.2 工程地质:详见中南院提供的《岩土工程勘测报告》及甲方提供的《华能岳阳电厂二期扩建工程化水区、煤场区复合地基(粉喷桩)试验报告》,化水区土质主要为人工填土、粉土和粉质粘土。桩尖持力层为第四系更新统冲积层( Q3al),为硬塑粘土层。 2 、施工准备 2.1 施工机具:采用三台PH-5B 深搅钻机,确保设备完好率达99%,满足工程要求。 2.2 施工前 进行 室 内 配 合比 试验,以 确定 采用最 合适 的水泥品 种 ,水泥掺入量,水灰 比 等 ,施工时 可 根据试桩施工参 数做 适 当 调 整 。 2.3 作 好图 纸 会 审 及材 料 进场检 验工作 。 2.4 提前 作 好开 工报审 工作 。 2.5 根据场地情 况对现 场稍 作 平 整 ,根据建设方提供的标高和座 标控制 点 ,再 用全 站仪 测设出 该 区域 内 各 轴 线 的控 制 交 点 ,并 用红 油 漆 标示 ,控 制 点 用砼 保护 好,然 后用全 站仪 和钢 卷 尺 量出 各 桩位 中心 点 。 2 3、粉喷桩的施工 3 .1 机具和材料选用 材料要求:喷粉使用的粉体固化剂为 32.5 级普通硅酸盐水泥,要求新鲜无结块,入罐时应经筛网过筛,最大粒度不超过 5mm,不得含有纸屑、塑料布、石子等杂质; 机具设备:喷粉桩机及配套水泥罐、灰罐及喷粉系统、空气压缩机等。喷粉桩机由液压步履式底架、井架和导向加减压机构、钻机传动系统、钻具、液压系统、喷粉系统、电气系统等部分组成。 3.2 粉喷桩施工工艺流程 粉喷桩施工工艺流程图 开 工 调 平 送 风 钻 进 设 计 加 固 深 度 钻 孔 对 位 喷 粉 、搅拌 提升 成 ...
