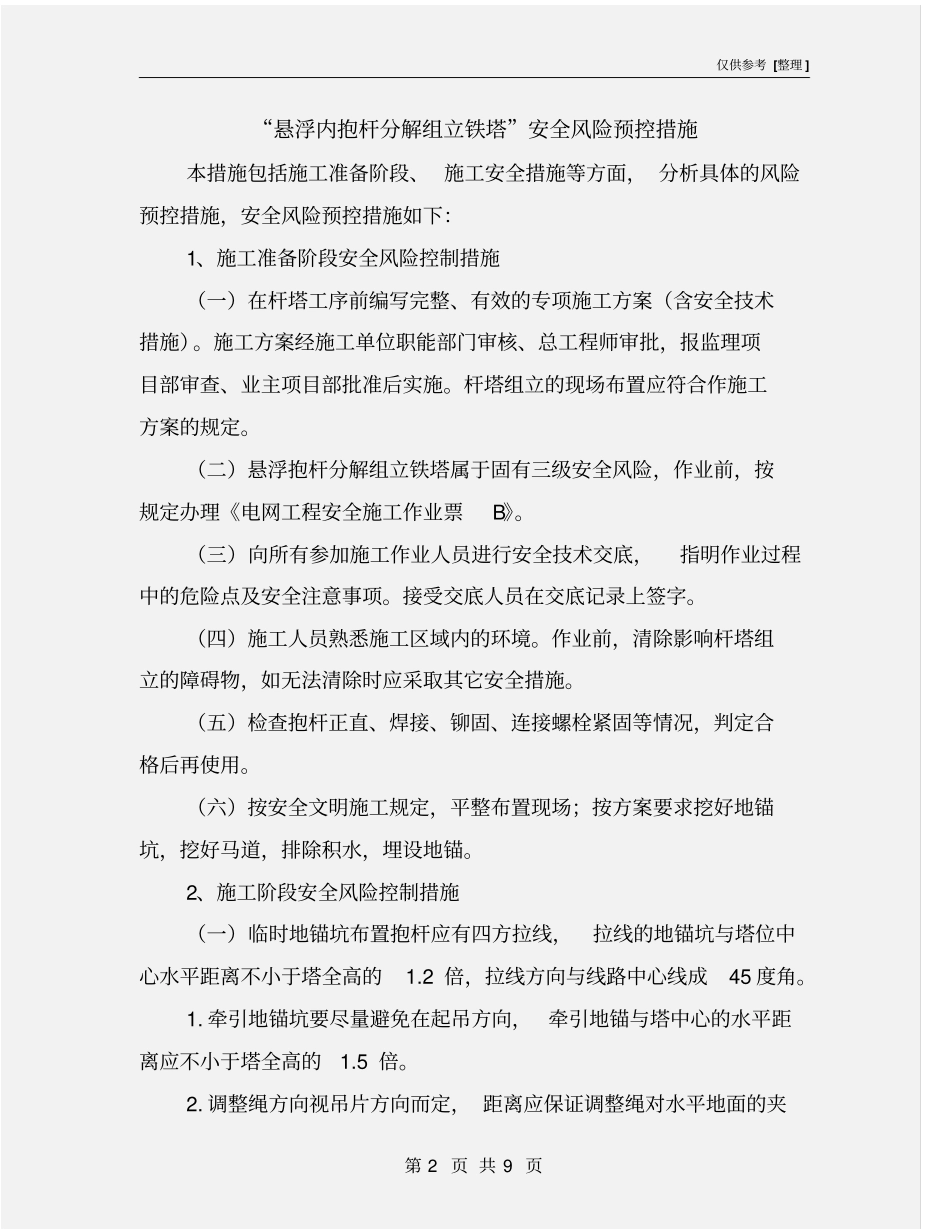

仅供参考 [整理 ] 第 1 页 共 9 页安全管理文书“悬浮内抱杆分解组立铁塔”安全风险预控措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 9 页“悬浮内抱杆分解组立铁塔”安全风险预控措施本措施包括施工准备阶段、 施工安全措施等方面, 分析具体的风险预控措施,安全风险预控措施如下:1、施工准备阶段安全风险控制措施(一)在杆塔工序前编写完整、有效的专项施工方案(含安全技术措施)
施工方案经施工单位职能部门审核、总工程师审批,报监理项目部审查、业主项目部批准后实施
杆塔组立的现场布置应符合作施工方案的规定
(二)悬浮抱杆分解组立铁塔属于固有三级安全风险,作业前,按规定办理《电网工程安全施工作业票B》
(三)向所有参加施工作业人员进行安全技术交底,指明作业过程中的危险点及安全注意事项
接受交底人员在交底记录上签字
(四)施工人员熟悉施工区域内的环境
作业前,清除影响杆塔组立的障碍物,如无法清除时应采取其它安全措施
(五)检查抱杆正直、焊接、铆固、连接螺栓紧固等情况,判定合格后再使用
(六)按安全文明施工规定,平整布置现场;按方案要求挖好地锚坑,挖好马道,排除积水,埋设地锚
2、施工阶段安全风险控制措施(一)临时地锚坑布置抱杆应有四方拉线,拉线的地锚坑与塔位中心水平距离不小于塔全高的1
2 倍,拉线方向与线路中心线成45 度角
牵引地锚坑要尽量避免在起吊方向,牵引地锚与塔中心的水平距离应不小于塔全高的1

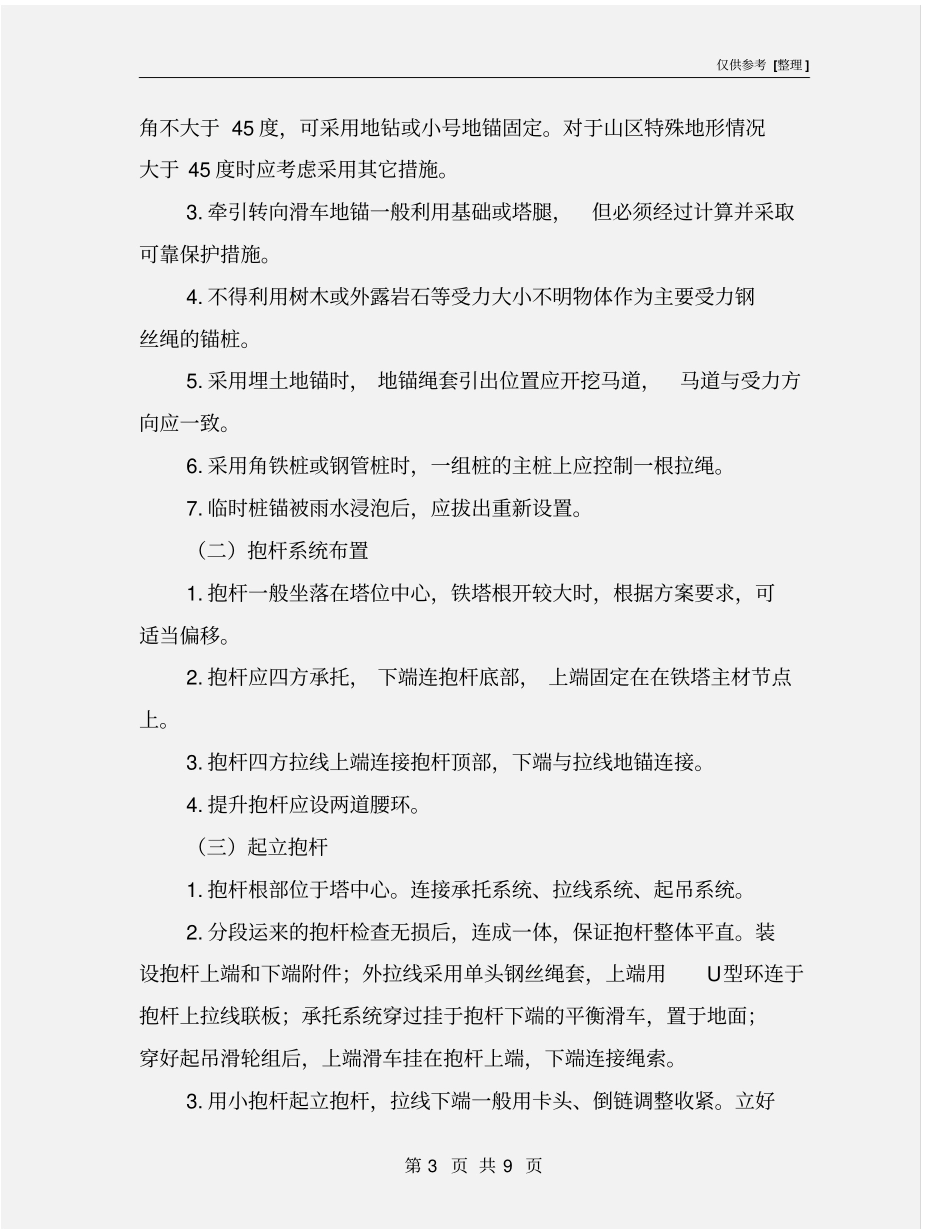

调整绳方向视吊片方向而定, 距离应保证调整绳对水平地面的夹仅供参考 [整理 ] 第 3 页 共 9 页角不大于 45 度,可采用地钻或小号地锚固定
对于山区特殊地形情况大于 45 度时应考虑采用其它措施
牵引转向滑车地锚一般利用基础或塔腿,但必须经过计算并采取可靠保护措施
